Managementul modern - COORDONARE A LUCRARILOR DE REALIZARE A SISTEMULUI INFORMATIC

Capitolul 1

PROIECTUL DIRECTOR, INSTRUMENT DE DEFINIRE SI COORDONARE A LUCRARILOR DE REALIZARE A SISTEMULUI INFORMATIC

Managementul modern solicita informatii exacte obtinute in timp util in legatura cu sistemul condus si in legatura cu mediul in care acesta isi desfasoara activitatea. Culegerea datelor privind starea sistemului condus si a mediului inconjurator, prelucrarea lor in scopul asigurarii informatiilor solicitate de sistemul informational-decizional, transmiterea deciziilor spre executie, asigurarea controlului si urmarirea infaptuirii deciziilor in cadrul unitatilor economico-sociale, reclama cu necesitate informatizarea unor lucrari din sistemul informational existent, in scopul asigurarii unei activitati eficiente.

Apelarea la tehnologiile informatice, in vederea cresterii eficientei sistemului informational al unitatii, induce declansarea lucrarilor de realizare a unui proiect complex de informatizare in care conducerea unitatii trebuie sa se implice din plin. Pentru a dispune de un instrument util in coordonarea lucrarilor de realizare si exploatare a Sistemului informatic este nevoie de PROIECTUL DIRECTOR DE INFORMATIZARE a unitatii. Aceasta solicitare apare cu atat mai mult cu cat astazi impactul noilor tehnologii informatice asupra unitatiilor economico-sociale produce reactii diferite, uneori chiar extreme: in timp ce unii manageri asculta, gandindu-se la ajutorul pe care il pot avea, in primul rand pentru activitatile rutiniere, altii remarca doar necesitatea unor eforturi pe care nu sunt dispusi sa le faca. Aceasta categorie de manageri trebuie "sa se shimbe" (in privinta conceptiilor) pentru ca societatea sa nu-i shimbe.

Metodologiile de realizare a sistemelor informatice sunt evolutive. Ele au rolul de a preciza modul de desfasurare a acestui proces (etape, subetape , activitati, operatii) continutul si fluxul parcurgerii componentelor,metodele, tehnicile, instrumentele, normele si standardele utilizate. In prezent se remarca tendinta fireasca de imbogatire reciproca a metodologiilor existente, de asimilare a evolutiilor informaticii ( arhitectura client-server, platforma hardware deschisa, abordarea de obiecte, modelul relational pentru date ) si de standardizare ( modelul entitate-relatie pentru date, diagrama de flux pentru aspectele functionale, modele si scenarii de prelucrare si comunicare date, fisele descriptive ale aplicatiilor informatice, tipuri de posturi de lucru etc ).

1.1Conditii de elaborare a Proiectului director

Sistemul informational impreuna cu sistemul informatic existent in exploatare trebuie mereu actualizat datorita unor multitudini de factori care erodeaza zilnic aspectele calitative ale acestor sisteme. Dintre acesti factori putem enumera: evolutia mediului general in care evolueaza sistemul obiect; evolutia proprie a unitatii; schimbarile din sistemul normativ-legislativ;uzura fizica si morala a echipamentelor; conceptia de lucru a utilizatorilor; avansul tehnologic si lista ar putea continua.

Din date statistice se apreciaza ca un sistem informatic are o durata de viata de 3 la 5 ani, fapt ce conduce la serioase implicatii tat in planul activitatilor de exploatare si reproiectare a sistemului informatic cat mai ales in planul structurilor organizatorico-administrative ale unitatii. Una din atributiile principale ale conducerii unitatii o constituie elaborarea (perfectionarea) si implementarea sistemului informatic propriu, precum si realizarea si exploatarea eficienta a bancii de date a unitatii pe care o conduce.

Pentru sustinerea eforturilor de informatizare a unitatilor economico-sociale din Romania, Institutul de Cercetare in Informatica (ICI) a realizat o metodologie de elaborare a Proiectelor directoare, compatibila cu cele practicate la nivel european - prin preluarea si adaptarea metodologiei RACINE (Rationalisation des Choix InformatiquES), iar Comisia Nationala de Informatica a elaborat Proiectul Director de informatizare a societatii romanesti.

1.2. Componentele Proiectului director

Obiectivul general al Proiectului director de informatizare a unei unitati economico -sociale consta in definirea strategiei si optiunilor tehnologice de informatizare in vederea consolidarii sistemului informational al diferitelor entitati organizatorice si al domeniilor de activitate. Proiecull director de informatizare a unitatii contine deci in principal urmatoarele componente:

-analiza si bilantul sistemului informational existent, inclusiv mijloacele de prelucrare a datelor, aplicatiile informatice existente in exploatare si a proiectelor, studiilor si aplicatiilor informatice aflate in curs de realizare in unitatea analizata;

-solutia conceptuala (scenariu flexibil) de informatizare a sistemului obiect;

-solutia de informatizare propusa pentru unitatea economico -sociala analizata;

-estimarea eforturilor de realizare ( resurse, costuri si durate de realizare);

-planul de actiuni pentru realizarea informatizarii eficiente a activitatilor din unitate;

Baza tehnica, suport al sistemului informatic, se precizeazà in platforma hardware si software de baza a viitorului sistem informatic. Sistemul de produse program specifice, realizat la cererea conducerii unitatii in concordanta cu functiunile si obiectivele sistemului informatic, se prezinta sub forma de fise descriptive ale aplicatiilor. Arhitectura sistemului informati trebuie sa fie conforma cu normele si recomandarile in vigoare si sa fie structurata pe urmatoarele nivele: arhitectura organizationala, arhitectura tehnica, arhitectura aplicatiilor si arhitectura informationala. Schema generala a proiectului de informatizare a unitatii economico-sociale este prezentata in figura 1.1. Ea contine urmatoarele paliere de informatizare: nivelul unitatii economico-sociale; nivelul domeniilor de activitate; nivelul aplicatiilor informatice. Obtinerea unui sistem informatic performant este rezultanta unei serii convergente de actiuni energice de realizare a tuturor componentelor proiectului, la un anumit standard de calitate. Neglijarea unora dintre aceste componente putind conduce la esecul intregului demers de informatizare a unitatii si de irosire a resurselor materiale , umane si financiare alocate pentru atingerea acestui scop.

1.3. Obiectivale si oportunitatea proiectului

Obiectivele proiectului director de informatizare a unitatii sunt urmatoarele:

-identificarea , analiza si prezentarea sistemului informational existent, a studiilor si proiectelor in derulare, inclusiv a mijloacelor de prelucrare automata a datelor si de comunicatii existente in unitatea analizata;

-estimarea evolutiei cerintelor informationale si identificarea componentelor invariante ale sistemului obiect in vederea stabilirii structurii si compozitiei bazelor de dete ale viitorului sistem de prelucrare si transmitere automata a datelor;

-precizarea unei solutii de informatizare a unitatii si stabilirea prioritatilor;

-selectarea tehnologiilor informatice cele mai adecvate specificului sistemului analizat si stabilirea platformei hardware si software de baza si aplicativ a unitatii in concordanta cu normele si standardele europene;

-precizarea solutiilor de principiu privind comunicatia interna (in cadrul intreprinderii) si de schimb de informatii cu mediul exterior unitatii;

-elaborarea planului de dezvoltare a sistemului informatic,(studii proiecte si produse program), cat si a esalonarii realizarii acestora pe un orizont de timp rezonabil in functie de resursele financiare disponibiIe:

-estimarea bugetelor de cheltuieli necesare pentru procurarea, instalarea, intretinerea de echipamente si software, realizarea, punerea in ,functiune, exploatarea si intretinerea

aplicatiilor informatice propuse;

-asigurarea compatibilitatii solutiilor tehnice cu standardele nationale si europene privind arhitectura sistemelor deschise si interconectate, cu alte sisteme informatice similare din ramura de activitate, existente in tara si strainatate.

1.4. Finalitati urmarite prin finalizarea Proiectului director

In elaborarea Proiectului director de informatizare a unitatii economico-sociale se urmareste materializarea unor principii de abordare a lucrarilor de realizare a sisternului informatic dupa cum urmeaza:

-sistemul informatic sa fie un sistem deschis, descentralizat si distribuit, care sa asigure culegerea si stocarea datelor acolo unde ele apar si sa permita prelucrarea acestora si comunicarea rezultatelor conform unui grafic, sau la cerere, celor interesati;

-schema generala de abordare a procesului de informatizare sa fie de tip top-down si sa cuprinda nivelele: unitate, domenii de activitate, aplicatii informatice;

-fondurile solicitate pentru realizare sa fie disponibile conform unui grafic de esalonare a

realizarii componentelor sistemului informatic;

-sistemul de comunicare a datelor si informatiilor, in cadrul echipei de realizare si intre echipa si conducerea unitatii, sa fie fiexibil si sa permita o informare corecta si in timp util asupra avansului lucrarilor de realizare a aplicatiilor;

-reactiile decidentilor si utilizatorilor referitoare la informatizarea unitatii sa fie favorabile atat in etapa de realizare cat si in etapa de exploatare a sistemului ;

-echipa de realizare a Proiectului director trebuie sa fie o echipa mixta formata din specialisti in sisteme informatice si utilizatori din sistemul obiect. Factorii de decizie din sistemul obiect fac parte din Comitetul director al proiectului fiind principalii beneficiari.

In viata intreprinderii asistam in ultimul timp la o adevarata explozie a sistemului informational. In scopul fluidizarii fluxurilor informationale si asigurarii accesului la informatii in timp util, impactul noilor tehnologii informatice asupra unitatilor economico-sociale, dictata 'de frica de a pierde pasul', genereaza un lant de reactii deosebit de importante. Dincolo de discutiile sterile , intregul cortegiu de confuzii si exagerarii se datoreaza unei intelegeri inguste a fenomenului. Informatizarea se percepe de regula ca o actiune superspecializata, orientata in directia rezolvarii vechilor probleme cu noile mijloace. In cadrul acestei actiuni efortului de restructurare a sistemului informational existent i se acorda un roI foarte modest, iar interrelatia om -calculator la nivelul personalului din unitate nu i se acorda de regula nici o importanta si de aceea procesul de lnformatizare este uneori perceput ca un proces generator de virtuale eforturi insurmontabile puse In calea conducerii unitatii. Pentru estomparea acestor neajunsuri, cauzate de procesul de informatizare a unitatii, conducerea unitatii are nevoie de un instrument de coordonarea lucrarilor de realizare a sistemului informatic care sa furnizeze raspunsuri precise la intrebari de forma:

-Ce componente ale sistemului informational urmeaza sa se informatizeze?

-Care sunt implicatiile unitatii ( necesar de personal, amenajari de spatii, resurse, costuri, durate) pentru realizarea fiecarei componente a sistemului informatic?

-Care este graficul de executie a acestor componente in corelatie cu fondurile disponibile, alocate acestui proiect?

Proiectul director va contine raspunsul la astfel de intrebari si se constituie intr-un instrument de orientare pe sinuosul drum de informatizare a unitatii, drum ce urmeaza e fii parcurs intr-o perioda de 2-3 ani. Proiectul director nu se suprapune proiectelor tehnice de aplicatii , el este, cu alte cuvinte, un glosar de proiecte de aplicatii informatice impreuna cu informatiile necesare pentru lansarea si coordonarea lucrarilor de transpunere in practica a lucrarilor de realizare , implemantare si exploatare a tuturor componentelor sistemului informatic al unitatii.

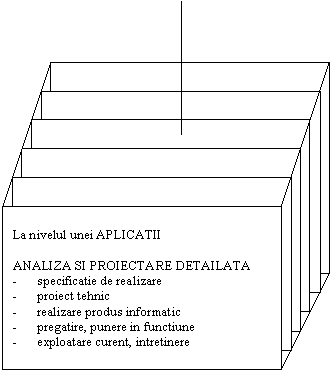

Fig.1.1.Schema generala a procesului deinformatizare a unitatii economico-sociale

Capitolul 2

ANALIZA SI PREZENTAREA SISTEMULUI EXISTENT

Prin informatizarea unitatii economico-sociale intelegem procesul de patrundere/utilizare a noilor tehnologii informatice in gama larga de activitati specifice din organizatie, proces in care initierea inforrnatica si computeriala la nivelul utilizatorului, insusirea cunostintelor din disciplinele de profil informatic, structurarea si pregatirea sistemului inforrnational in vederea utilizarii noilor tehnologii, informatizarea gestiunii unitatii, informatizarea unor operatii din procesul tehnologic, reprezinta numai cateva din elementele de baza ale acestui complex de actiuni. Realizarea Sistemului Informatic al unitatii presupune parcurgerea urmatoarelor etape: elaborarea Proiectului director, elaborarea proiectului logic (specificatii de proiectare) si a proiectului tehnic al aplicatiilor informatice, realizarea produselor program prevazute, implementarea acestora (prototip), lucrari de exploatare si intretinere curenta (produs operational).

Elaborarea Proiectului director presupune stabilirea concordantei dintre obiectivele strategice ale organizatiei si cerintele informationale ale conducerii. ln acest sens se face o analiza globala a sltuatiei exlstente. Cu ajutorul metodei scenariilor se imparte sistemul informational al unitatii in domenii de activitate si se definesc aplicatiile informatice din aceste domenii. In urma efortului de elaborare a Proiectului director este necesar sa rezulte: definirea domeniilor locale ale, sistemului informatic si a arhitecturii acestora; un plan detaliat al aplicatiilor informatice care urmeaza a fi realizate; strategii privind personalul necesar (specialisti si utilizatori) si a pregatirii acestuia; strategia suportului tehnic ( configurarea platformei de echipamente, a software de baza si aplicativ); o planificarea a dezvoltarii aplicatiilor informatice pentru fiecare domeniu local; strategia de implementare a intregului sistem in calendarul de lucru stabilit.

Din motive de simplificare a expunerii in aceasta sectiune a lucrarii se va prezenta continutul cadru al Proiectului director de informatizare. Actiunile de elaborare a Proiectului director vor fi prezentate, in partea a doua a lucrarii, prin exemplificare pe un studiu de caz. Acest studiu de caz isi propune sa prezinte un Proiect director de informatizare si tehnologia de elaborare a acestuia pentru o unitate economica, numita generic 'MONDIAL S.A.', unitate ce isi desfasoara activitatea in ramura constructiilor de masini si are o vechime de peste 10 ani. Studiul de caz permite prezentarea unor situatii concrete (formulari de teme) si analiza comparata a solutiilor propuse rentru solutionare. Aceasta metoda activa de instruire este deosebit de productiva in prezentarea si solutionarea unor situatii concrete si de aceea este foarte des intilnita in literatura de specialitate.

Sistemul informational-decizional reprezinta un ansamblu structurat de elemente intercorelate functional ( decizii, informatii, fluxuri informationale, oameni, mijloace, tehnici si tehnologii, proceduri etc.) pentru furnizarea de informatii necesare conducerii si sistemului condus dintr-o unitate economico -sociala. Analiza acestui sistem se va orienta, in primul rand, in directia identificarii principalelor fluxuri informationale si a realizarii unui bilant al punctelor critice al sistemului informational existent si va cuprinde descrierea succinta a utilitatii, in care se va insista pe:

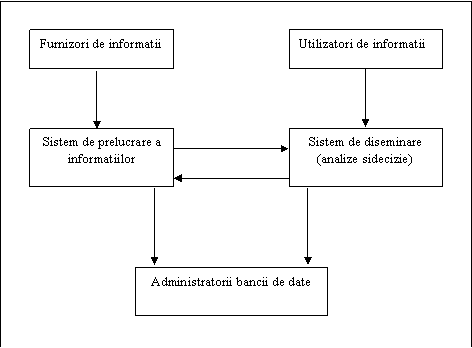

-Rolul si pozitia unitatii in sistemul economico-social national:( Parghii de actiune si reglare; Factori de context determinanti);

-Rolul si pozitia unitatii in ramura de activitate: ( Parghii de

actiune si reglare; Factori de context determinanti);

-Rolul si pozitia unitatii in contextul cooperarii internationale.

Instrumentarul utilizat pentru analiza si sinteza sistemului informational actual si modul de prezentare a acestuia se va expune in cele ce urmeaza.

2.1Tehnici utilizate in studiul, analiza si prezentarea sistemului

Analiza structurii sistemului informational-decizional al unei unitati economico -sociale este orientata pe conceptul de 'domeniu' de activitate. Conceptul de 'domeniu' este utilizat

pentru a decupa aria de investigatie in cadrul Proiectului director. Domeniul este vazut ca un ansamblu de procese informational -decizionale care utilizeaza in comun colectii de informatii si are un schimb bine definit de date si informatii cu alte domenii. In cadrul Proiectului director de informatizare a unitatii decuparea initiala a ariei de investigare in domenii se va realiza la nivelul functiilor intreprinderii. Astfel activitatile de sistem informational-decizional din aceste unitati economice au fost grupate in cinci domenii, la care s-a adaugat domeniuln administratiei centrale, dupa cum urmeaza:

D1:DOMENIUL CERCETARE -DEZVOLTARE;

D2:DOMENIUL COMERCIAL;

D3:DOMENIUL PRODUCTIE;

D4:DOMENIUL PERSONAL -SALARIZARE:

D5:DOMENIUL FINANCIAR -CONTABIL;

D6:DOMENIUL ADMINISTRATIE CENTRALA.

Identificarea acestor domenii a fost facuta si in ideea de a asigura viitorului sistem informatic independenta fata de structurile organizatorice concrete pentru a preveni doua mari categorii de riscuri si anume: reluarea elaborarii sistemului informatic, determinate de eventualele modificari organizatorice ce vor apare pe parcurs; rigidizarea structurii organizatorice actuale prin implementarea sistemului informatic.

a). Schemele principalelor fluxuri informationale pe domenii

Instrumentul specific de investigare si de prezentare a starii sistemului obiect actual este SCHEMA PRINCIPALELOR FLUXURI INFORMATIONALE elaborata pentru fiecare domeniu de activitate. In cadrul elaborarii schemelor de flux informational se au in vedere fluxurile informationale considerate necesare indeplinirii functiilor specifice domeniilor si/sau sub-domeniilor. Pentru fiecare compartiment analizat se idcntifica urmatoarele componente: principalele functiuni indeplinite; colectiile de informatii: legaturile informationale cu celelalte compartimente interne ale unitatii si cu mediul exterior.

Referitor la reprezentarea graficii a schemelor de flux se fac urmatoarele precizari:

-o schema nu trateaza toate fluxurile informationale in detaliu, ci numai principalele fluxuri specifice ale sub-domeniului analizat;

-conducerea unitatii este pozitionata intotdeuna in dreptunghiul de deasupra dreptunghiului central din schema de flux informational;

-drepunghiul din centrul schemei contine compartimentul (directia/serviciul) care prin functiunile indeplinite este cel mai implicat in sub-domeniul de activitate;

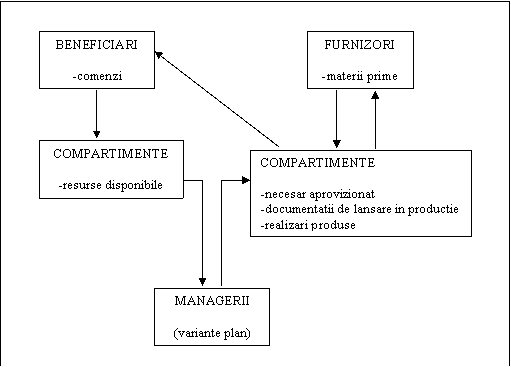

-in partea stanga a schemei sunt evidentiati agentii externi unitatii, cu care compartimentul respectiv are conexiuni informationale -primire sau furnizare de informatii- sub diferite forme (documente, mesaje, etc.);

-in partea dreapta sunt evidentiate compartimentele din unitatea economica cu care compartimentul coopereaza in cadrul sub-domeniului analizat prin primirea/furnizarea de informatii pe diferiti suporti informationali;

-fluxurile informationale sunt notate prin mnemonice si linii de legatura;

-intrarile in compartimentul central sunt precizate prin mnemonicele pozitionate deasupra liniei de legatura si alipite furnizorului de la care provin;

-iesirile din compartimentul central sunt precizate prin mnemonicele pozitionate sub linia de legatura si alipite agentului/compartimentului de destinatie;

-sub compartimentul din centrul schemei sunt mentionate principalele sale functiuni si colectii de date necesare pentru realizare acestor functiuni;

-in subsolul schemei, in legenda, sunt precizate semnificatiile mnemonicelor. Se recomanda ca mnemonicele sa fie scrise in ordine alfabetica pentru o identificare rapida a documentelor din schemele de flux informationale ale intreprinderii.

ln cadrul sistemului informational al unitatii circula sau sunt stocate mari volume de date. Aceste colectii de date nu sunt amorfe, ele sunt structurate conform unor cerinte (

criterii) predefinite si in cadrul acestora in functie de valoarea lor informationala. Pentru analiza aprofundata a domeniilor stabilite se va elabora cate o schema de flux informational pentru fiecare domeniu in parte (vezi schemele de flux informational din anexa numarul 1 impreuna cu principalele documente de intrare -iesire).

In cadrul elaborarii schemelor de flux informational se au in vedere pentru fiecare compartiment analizat: principalele functiuni indeplinite; colectiile de informatii; legaturile informationale cu celelalte compartimente interne ale unitatii si cu mediul extern. Schemele de flux informational au rolul de a prezenta aspectele functionale ale activitatilor din sistemul existent si de a preciza colectiile de date impreuna cu mecanismele de generare, actualizare, prelucrare, stocare si comunicare a acestora..

b) evaluarea domeniilor

O evaluare estimativa initiala a domeniilor analizate din cadrul unitatii este ilustrata in tabelul nr. 2.1. In acest tabel se evidentiaza ponderea principalelor tipuri de procese informational-deçizionale pe domenii. La intocmirea açestui tabel trebuie sa analizeze si sa se estimeze ponderile, atat in ceea ce priveste situatia actuala cat si perspectiva evolutiei activitati!or sistemului obiect, in conformitate cu obiectivele si functiunile acestuia.

PROCESE INFORMATIONAL-DECIZIONALE

Tabelul nr. 2.1.

DOMENIU

DOCUMENTARE

COLECTARE-PRELUCRARE

ANALIZA-SINTEZA

ELABORARE-CONCEPTIE-DECIZIE

COORDONARE-INDRUMARE-CONTROL

RAPORTARE-INFORMARE

EVALUARE-DECIZII-REGLARE

CERCETARE-DEZVOLTARE

COMERCIAL

PRODUCTIE

PERSONAL

FINANCIAR-CONTABIL

ADMINISTRATIE CENTRALA

LEGENDA: Cifrele din tabel au umtatoarea semnificatie:

1 = pondere foarte mica;

3 = pondere medie;

5 = pondere foarte mare

2 = pondere mica:

4 = pondere mare;

c) Principalele colectii de informatii

Pornind de la informatiile obtinute din analiza principalelor fluxuri informationale (vezi schemele de flux informational din anexa 1) si de la evaluarea domeniilor analizate (tabelul numarul 2.1) rezulta ca fiind necesare, pentru un bun management al unitatii, urmatoarele categorii de colectii de informatii selectate si prezentate in tabelul 2.2.

PRINCIPALELE COLECTII DE DATE SI INFORMATII ALE INTREPRINDERII

Tabelul nr. 2.2

COD

COLECTII DE DATE SI INFORMATII

D1

D2

D3

D4

D5

D6

A

BANCI DE DATE

A1

b

a

b

c

b

c

B

COLECTII DE INFORMATII LOCALE

B1

c

c

b

c

b

c

Legenda: a=utilizator principal;

b=utilizator frecvent;

c=utilizator ocazional.

Aceste categorii de colectii de informatii pot fi grupate in doua grupe principale si anume: sectiuni ale bancii de date ale unitatii; colectii de date si informatii locale, specifice activitatii din compartimente. In plus fata de aceste categorii de date , pe masura construirii de noi banci de date de interes national in conformitate cu conceptia generala de informatizare a tarii, unitatea economica urmeaza sa aiba acces la urmatoarele tipuri de date si informatii: nomenclatoare unitare generale, registrul permanent al populatiei, registrul permanent al agentilor economici si sociali, dictionarul datelor administrative, banca de date juridica so altele in functie de evolutia solicitarilor informationale.

2.2. Dotarea actuala cu resurse informatice

Pentru a cunoaste nivelul dotarii actuale cu resurse informatice se efectueaza o inventariere impreuna cu o evaluare a starii tehnice a mijloacelor de tehnica de calcul, a aplicatiilor informatice si a software-lui de baza si aplicativ. Aceasta evaluare evidentiaza gradul de dotare al unitatii cu echipamente si tehnologii informatice pentru culegerea, prelucrarea, transmiterea, stocarea datelor si stabileste gradul de utilizare a dotarii existente in cadrul activitatilor specifice sistemului informational actual precum si gradul de uzura morala si fizica a fiecarui echipament din dotare.

Se verifica concordanta intre dinamica volumului de informatii vehiculate in sistemul existent si capacitatea maxima de prelucrare a echipamentelor electronice existente in unitate. Pe langa evaluarea echipamentelor de tehnica de calcul se efectueaza si o evaluare a personalului, aceasta constind in studierea gradului de utilizare a timpului de lucru pe compartimente si structura personalului pe profesii si niveluri de specializare in concordanta cu exigentele impuse de functionarea sistemului existent.

2.3. Restrictii si cerinte

Proiectul director de informatizare va respecta cerintele globale impuse prin cadrul legislativ existent. Acest proiect va defini schema generala de informatizare a activitatilor unitatii, cu precizarea domeniilor si aplicatiilor informatice, cu estimarea eforturilor de realizare a acestora, exprimate prin elemente de durate, necesar de resurse si costuri, precum si a calendarului de realizare, implementare si dare in exploatare a aplicatiilor. Urmare a introducerii noului sistem informatic interrelatiei om -calculator la nivelul personalului din unitate i se va acorda o atentie deosebita pentru a se putea depasii complexul de sistem complicat, complexul de sistematizare si orientare in noul context si nu in ultimul rand complexul socio-profesional provenit din introducerea noilor tehnologii. Deoarece intreprinderea analizata nu dispune in prezent de un sistem informatic se propune o informatizare progresiva a activitatilor din unitate pornind de la activitatile de baza, cu incadrarea acestor lucrari in bugetele de cheltuieli alocate, o implementare si dare in exploatare a aplicatiilor informatice pe masura elaborarii lor.

Capitolul 3

PRECIZAREA OPTIUNILOR SOLUTIILOR DE INFORMATIZARE

In mai mult de 30 de ani de eforturi inovative in informatica de gestiune s-au acumulat o varietate mare de aplicatii informatice de gestiune a datelor si o bogata experienta in exploatarea acestora. Aceste acumulàri creaza un cadru favorabil patrunderii mai accentuate a tehnologiilor informatice in tot mai multe societati comerciale si o reducere spectaculoasa a timpului si costurilor de realizare si implementare a sistemelor informatice. Desigur ca nu orice unitate economico -sociala este pregatita pentru informatizare. Structurarea sistemului informational actual, pregatirea personalului din compartimente in vederea utilizarii noilor tehnologii ale informatiei, procesele tehnologice existente, structura organizatorica sunt doar cateva elemente ale vectorului de conditii prin care se poate aprecia daca prin informatizare se pot obtine efectele scontate. Daca nu exista un anumit grad de dezvoltare a unitatii, experienta acumulata pana in prezent arata ca eforturile umane, materiale si financiare pentru realizarea sistemului informatic nu sunt incununate de succes. Orientarea actuala in elaborarea Proiectelor directoare de informatizare este aceea de a proiecta si realiza sisteme informatice deschise, descentralizate si distribuite, cu un suport tehnic de tip client-server si sisteme performante de transmisie a datelor si informatiilor. Tinind seama de organizarea interna si de stadiul de dezvoltare a unitatii economice se poate opta pentru realizarea unui astfel de sistem, aliniat la standardele europene actuale.

Optiunile prezentate in continuare s-au facut in raport cu conceptul de sistem deschis (OSI -Open System Integration) si reprezinta posibilitatea analizei mai multor criterii de selectie , analiza si comparatie dupa cum urmeaza:

-capacitatea de a include in sistem rezultatele evolutiei tehnologiei informatiei;

-necesitatea de a nu fi tributari unor firme producatoare de echipamente si programe;

-existenta unor referinte in domeniu de activitate cu eficienta demonstrata;

-existenta unor norme metodologice si standarde internationale care reglemeteaza interfata dintre componentele sistemului si tehnologia de realizare;

-o mai judicioasa organizare a efortului de proiectare si realizare a componentelor sistemului informatic al unitatii economico-sociale.

Incadrarea in standardele existente in prezent si utilizate pentru sisteme informatice similare , impune fixarea unor optiuni denproiectare prezentate in cele ce urmeaza.

3.1. Standarde si recomandari tehnice generale

Standardele si recomandarile tehnice, exitente pe plan intern si european, asigura omogenitatea tehnologiilor informatice (in special al suportului hardware si al software-lui de baza), comunicarea in cadrul sistemului si cu alte sisteme similare din mediul extern. Solutia de informatizare propusa va asigura realizarea conceptului de interoperabilitate care reprezinta schimbul de informatii intre doua sau mai multe sisteme precum si cooperarea pentru asigurarea unor sarcini partajate. Incadrarea in standardele existente se refera atat la suportul hardware (platforma echipamente) cat si la platforma produselor program. In acest sens inainte de elaborarea solutiilor de informatizare trebuie sa se selecteze optiunile privind: caracteristicile tehnice ale echipamentelor, conectivitatea, tipuri de lucrari si servicii solicitate retelei de teletransmisie, securitatea datelor, portabilitatea (sisteme de operare), limbaje de programare utilizate, produse program destinate pentru birotica, grafica pe calculator, tabele de calcul, sisteme de gestiune a bazelor de date, suporturile de informatii (benzi magneitice, discuri flexibile, tehnici de inregistrare magnetica), metode de proiectare si realizare produse program.

Pornind de la obiectivale stabilite, de la rezultatele analizei situatiei actuale in unitatea economica, in urma consultarii factorilor decidenti din unitate, echipa de elaborare a Proiectului director de informatizare, va selecta optiunile tehnice generale pentru stabilirea solutiei de informatizare, optiuni care sunt precizate in tabelul nr. 3.1.

STANDARDE SI RECOMANDARI TEHNICE PRINCIPALE UTILIZATE IN REALIZAREA SISTEMILUI INFORMATIC

Tabel nr. 3.1

Nr. Domeniu

Crt.

Codul Standardelor

Caracteristici tehnice

a)conectivitatea

b)lucrari si servicii (aplicatii)

c)portabilitate

d)securitatea datelor

e)limbaje

f)birotica

g)birotica pe calculator

Suporturi de informatii

Metode de proiectare

3.2. Arhitectura sistemului informatic

Arhitectura viitorului sistem informatic al unitatii trebuie saa fie conforma cu recomandarile Comisiei Comunitatii Europene de Standarde si Norme ale Sistemelor Informatice.

In arhitectura sistemului se disting urmatoarele nivele:

-nivelul 1-arhitectura organizationala care va contine domeniile de activitate, memoria centrala si centrul de telecomunicatii al sistemului;

-nive!ul 2 -arhitectura tehnica care cuprinde posturile de lucru, tipul de echipament, retelele de calculatoare, sistemele de teletransmisie date si informatii si softul de baza;

-nivelul 3 -arhitectura aplicatiilor care va contine produse program achizitionate si proiecte proprii de dezvoltare software necesare pentru atingerea obiectivelor propuse;

-nivelul 4 -arhitectura informationala ce consta din baze de date, fluxuri de informatii si proceduri de lucru manuale si automate.

3.3. Structurile functionale

Orientarile principale in domeniul structurilor unitatii economice deriva din regulamentul de organizare si functionare si din Regulamentul de organizare interna. Se urmareste cautarea unor solutii flexibile de structurare organizatorica in corelatie cu factorii invarianti din principalele domenii locale (sub-sisteme rezultate in urma analizei domeniilor sistemului informational actual. In acest sens au fost identificate un numar de domenii locale (sub -sisteme) ale intreprinderii, domenii locale care urmeaza sa fie informatizate, asa cum s-a hotarat in urma ultimei intalniri a Comitetului director al proiectului de informatizare.

Dintre domeniile locale selectate nu pot lipsi:

SI: CERCETARE -DEZVOLTARE;

S2: PREGATIREA TEHNICA MATERIALA;

S3: PREGATIREA TEHNICA A FABRICATIEI;

S4: PLANIFICAREA LANSAREA SI URMARIREA PRODUCTIEI;

S5: COMERCIAL (APROVIZIONARE -DESFACERE);

S6: PERSONAL -RETRIBUIRE;

S7: FINANCIAR -CONTABILITATE;

58: ADMINISTRATIA CENTRALA.

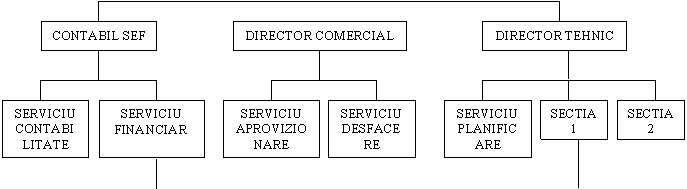

Fig.3.1. Arhitectura sistemului informatii

In cadrul acestor sub-sisteme, previzibile a avea un caracter invariant, structurile organizatorice pot evolua in functie de obiectivele si cerintele fiecarei perioade.

3.4. Personalul de specialitate si utilizatorii

Odata cu trecerea la realizarea. implementarea si darea in exploatare a noului sistem se prevad urmatoarele orientari de baza: constituirea Comitetului director de informatizare cu atributiuni de coordonare si urmarire a dezvoltarii si intretinerii sistemului informatic ce se va realiza: constituirea grupului de informaticieni cu atributii in intretinerea si dezvoltarea suportului hardware, software de baza si aplicativ, pentru asigurarea functionarii in conditii normalwe a retelei de comunicatii in interiorul si in exteriorul sistemului; formarea personalului cu sarcini pe posturile de lucru ale sistemului(utilizatorii), care sa utilizeze tehnica de calcul in activitatile curente.

Principalele categorii de personal implicate in realizarea si exploatarea sistemului informatic sunt:analisti programatori;ingineri de sistem; administratori de baze de date;analisti programatori ajutori;operatori date; utilizatori din sistemul existent. Organizarea activitatii de informatizare vizeaza si aspecte privind specializarea personalului in conformitate cu fluxul tehnologic al prelucrariiautomate a datelor. Aceasta specializare va fi axata pe insusirea modului de exploatare al tehnologiilor informatice (sisteme de operare, sisteme de transmisie date,sisteme de gestiune baze de date,case-uri, limbaje de programare, produse program orientate pe aplicatii, etc.). Componenta de educatie permanenta in noile tehnologii informatice trebuie de asemenea sa fie in atentia Comitetului director de informatizare, pentru a se putea face fata ritmului ametitor al noutatilor tehnologice dintr-un domeniu de activitate in care perioada de injumatatire a cunostintelor este mai mica de doi ani.

3.5.Prioritati de abordare

Complexitatea sistemului obiect conduce la o esalonare pe o durata de circa 2 la 3 ani a efortului de realizare a sistemului informatic. Durata este stabilita tinind cont de dorinta de realizare cat mai rapida, exprimata de compartimente si conducerea unitatii pentru a putea indeplinii functiunile specifice la un nivel calitativ corespunzator. In acest sens orientarea generala privind prioritatile este urmatoarea: angajarea de specialisti in informatica si formarea de utilizatori ai noilor tehnologii informatice din cadrul personalului existent in unitate; dotarea cu tehnica de calcul si echipamente de teletransmisie date; lansarea in exploatare experimentala pe masura realizarii aplicatiilor informatice; abordarea (cu prioritate) a unor proiecte privind bazele de date locale si centrale; stabilirea unui graf PERT de esalonare a lucrarilor de realizare a sistemului informatic.

3.6. Structura costurilor

Costurile pentru informatizarea unitatii au o structura standardizata si se refera la: costuri soft de baza; costuri anuale privind asigurarea proiectarii si darii in exploatare esalonata a aplicatiilor sistemului; costuri anuale privind exploatarea sistemului; costuri cu personalul( salarii si cursuri de perfectionare );

3.7. Functionarea sistemului informatic

Obiectivul central al informatizarii unitatii economice consta in furnizarea de date exacte si in timp util compatimentelor interesate, adica sporirea nivelului de comunicare intre structuri si reducerea drastica a timpului de reactie fata de cererile mediului intern si/sau extern al sistemului analizat. In vederea pregatirii contextului de lucru si pentru asigurarea cadrului organizatoric si managerial, care sa permita o functionare eficienta a noului sistem, se propune: clasificarea documentelor din punct de vedere al continutului si al circuitelor informationale; stabilirea unor proceduri de lucru interne la nivelul compartimentelor; efectuarea majoritatii prelucrarilor de catre utilizatorii finali; asigurarea administrarii memoriei comune de catre un numar restrans de persoane de specialitate impreuna cu persoane ale compartimentelor; asigurarea fiabilitatii sistemului memoriei comune si a centrului de telecomunicatii.

Capitolul 4

SCENARIU FLEXIBIL DE INFORMATIZARE

Solutia conceptuala propusa pentru informatizarea unitatii are la baza optiunile selectate si prezentate anterior. Informatizarea unitatii in conditiile actuale conduce la schimbarea statutului informaticianulu; daca pana acum el reprezenta punctul obligatoriu de tranzit intre o aplicatie si realizarea ei informatica, de acum incolo utilizatorii devin capabili sa realizeze de exemplu prin facilitatile oferite de procesoarele de texte, tabelele de calcul, sistemele de gestiune a bazelor de date, grafica elementara -programe relativ simple, dar adaptate unei probleme precise si accentul este pus mai mult pe capacitatile profesionale ale autorilor, decat pe cunostintele lor de informatica . Impactul acestei evolutii asupra personalului unitatii economico -sociale nu a intarziat: initierea in informatica devine necesara si obligatorie pentru un numar din ce in ce mai mare de profesii, in timp ce tot mai multi oameni care se ocupau cu prelucrarea datelor devin someri sau trebuie sa se recalifice. Aceste reactii impun ca in cadrul arhitecturii sistemului informatic sa se evidentieze mai multe nivele distincte, fiecare nivel avind o structura si un continut propriu. Aceste nivele ale arhitecturii conceptuale a sistemului informatic care au fost prezentate in fig.3.1 vor fi detaliate in cele ce urmeaza.

4.1. Arhitectura organizationala

Din punct de vedere organizational sistemul este compus dintr-un centru de telecomunicatii, o memorie comuna si mai multe sub-sisteme (domenii locale) interconectate printr-o retea. Pentru explorarea sistemului informatic va exista un personal de specialitate si utilizatorii din sistemul obiect actual, incadrat in structura organizatorica actuala, dar cu atributiuni specifice mentionate si in regulamentul de organizare si functionare al intreprinderii ( vezi organigrama intreprinderii ).

Centrul de telecomunicatii reprezinta o componenta cu caracter organizatoric si functional, constituit ca si o poarta de intrare in sistem. Acest centru asigura interfata informationala a sistemului informatic cu exteriorul pentru lucrarile de generare, actualizare si interogare a bazelor de date din sistemul obiect. Sistemul memoriei comune este o componenta cu caracter organizatoric si functional care furnizeaza servicii tuturor utilizatorilor din domeniile locale. Aceasta componenta, dotata cu resurse informatice corespunzatoare, asigura urmatoarele functiuni: colecteaza, administreaza, prelucreaza, stocheaza si transmite informatii celor interesati, in functie de criteriile de lucru prestabilite. Subsistemul (domeniul local) se constituie ca o componenta organizationala a sistemului, caracterizat printr-o structura unitara a relatiilor de Iucru intre membrii domeniului. Subsistemul contine posturi de lucru locale, o retea locala de comunicare intre posturile de lucru, sistemul local de administrare a bazei de date si a retelei de comunicatii precum si programele aplicative locale impreuna cu. colectiile locale de date.

Pornind de la optiunea realizarii unui sistem informatic distribuit, arhitectura organizationala va permite departajarea prelucrarilor distribuite ( realizate local de catre utilizatori la posturile de lucru din cadrul flecarui compartiment) de prelucrarile centralizate. In fig.4.1 se propune o structura organizationala in care fiecare bloc evidentiat are o serie de functiuni proprii de indeplinit in concordanta cu regulamentul de organizare si functionare actualizat al intreprinderii.

4.1.1. Centrul de telecomunicatii

Centrul de teletransmisie date si informatii al sistemului are urmatoarele functiuni:

-asigura schimbul de informatii in interiorul si exteriorul sistemului prin dispecerizarea cailor de comunicatii, administrarea informatiilor de control, gestiunea protocoalelor de comunicatii, conversii de coduri si/sau formate;

-asigura serviciispecifice de tipul transfer de fisiere, mesagerii electronice, acces la bazele de date la distanta conform unor protocoale de protectie a datelor.

Centrul de teletransmisie va evolua in directia realizarii unor activitati de teleprelucrare complexa, pe masura extinderii gamei si caracteristicilor specifice ale serviciilor implementate. Sistemul de echipamente al centrului de teletransmisie trebuie sa asigure flexibilitate, fiabilitate, duplicare informatii si capacitati de a dirija un trafic interactiv. Informatiile primite de acest centru din interiorul si exteriorul sistemului informatic sunt: informatii de transmis(continuturi informationale organizate sub forma de fisiere), informatii auxiliare privind destinatia, conditiile de transfer, confidelitate.

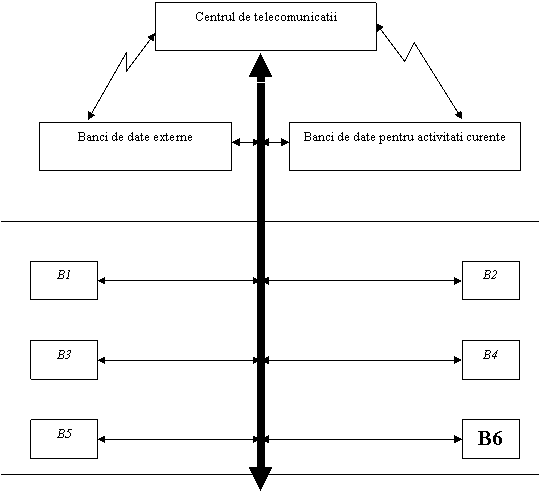

Colectiile proprii de informatii ale centrului de comunicatii constau din repertoare de identificare corespondenti, caracteristici linii de comunicatie, statistici proprii. Informatiile produse de centrul de comunicatii sunt: informatii receptionate ce se livreaza sub-sistemelor, statistici si informatii de control pentru urmarirea activitatii de comunicatii.

4.1.2.Sistemul memoriei comune

Acest sistem are ca principale functiuni asigurarea organizarii si administrarii bazelor de date accesate de mai multe domenii locale. Numarul si complexitatea bazelor de date si a serviciilor oferite vor evolua in timp, pe masura cresterii gradului de informatizare. In consecinta trebuie sa se asigure de la bun inceput o structura flexibila a bazei de date, avind in vedere printre altele, posibilitatea adaugarii ulterioare de noi tabele in baza de date, precum si de noi legaturi intre cele existente, in functie de natura si evolutia cererilor.

Foruri superioare/Agenti economici

MEMORIA COMUNA

Banca de date a sistemului

Fig. 4.1 Structura organizationala a sistemului informatic

4.1.3 Domeniile locale si aplicatiile informatice

Urmare a concluziilor desprinse din analiza sistemului actual si din aprofundarea continutului "Studiului de restructurare ", in cadrul sistemululi informational al unitatii au fost identificate un numar de sub-sisteme (domenii locale) care urmeaza a fi informatizate si vor constitui nucleul viitorului sistem informatic. Pentru fiecare dintre acestea se vor specifica: functiunile principale, informatiile produse, informatiile stocate si administrate, informatiile primite din afara sub-sistemului, proiectele propuse (detalierile sunt prezentate in studiul de caz).

4.2 Arhitectura tehnica (de tip client-server)

Arhitectura tehnica propusa pentru acest sistem informatic(fig.4.2.) defineste tipologia posturilor de lucru ce vor deservi diversii utilizatori din sistem precum si serverul memoriei comune(FILE SERVER) si serverul de comunicatii (COMMUNICA TION SERVER) , interconectate in cadrul unei retele. Arhitetura tehnica este corelata cu arhitectura organizationala a sistemului, acoperind toate sub-sistemele.l La definirea ei s-au avut in vedere urmatoarele principii: respectarea standardelor referitoare la interconectare, interoperabilitate si portabilitate pentru tehnologii informatice existente in

Comunitatea Europeana; posibilitati de integrare a noilor tipuri de echipamente si produse program pe masura evolutiei tehnologiilor informatice; ierarhizarea functionala si asigurarea coerentei fluxului de informatii; asigurarea coerentei intre subsisteme reducerea factorilor de risc in raport cu schimbarile in structura oganizatorica; asigurarea protectiei sistemului si confidentialitatii informatiilor.

Arhitectura tehnica, de tip client-server, a sistemului informatic al unitatii, contine urmatoarele tipuri de posturi de lucru care vor functiona in compartimentele unitatii:

-POSTURI DE LUCRU DE TIP B (birotica), destinate activitatilor de secretariat, ofera servicii de: birotica,posta electronica, imprimare rapoarte, consultare baze de date ,consultare agenda.Serviciile oferite de un post de lucru sunt precizate sintetic in fig. 4.2;

-POSTURI DE LUCRU DE TIP C ( colectare date), destinat activitatilor de introducere/preluare de volume de informatii furnizeaza servicii de: colectare date, validare si prelucrare date, prelucrare documente, interogare/actualizare baze de date,transmisie date;

-POSTURI DE LUCRU DE TIP D ( diseminare /decizie),destinate activitatilor de editare texte, documente, rapoarte, corespondente, informatica manageriala. Acest tip de post de lucru furnizeaza servicii de: procesare text, imprimare , difuzare, interogare/actualizare baza de date, transmisie date;

-POSTURI DE LUCRU DE TIP U ( utilizator) care asigura exploatarea curenta a aplicatiilor si asigura servicii de interogare/actualizare baza de date, informatii documentare, relucrari de date proprii, imprimare rapoarte.

-Serverele asigura servicii pentru: administrarea datetor comune sistemului, administrarea comunicatiitor,posta electronica, transfer fisiere, interogari baza de date externe prin intermediul serverului de comunicatii, imprimari tabele.

Interactiunea client-server functioneaza pe baza de protocoale de comunicatii. In functie de tipul cererii, volumul de informatii vehiculate si de capacitatea serverului se stabileste numarul maxim de clienti ( posturi de lucru) ce pot fi serviti la un moment dat. Fisele descriptive ale acestor posturi de lucru vor fi prezentate in cadrul solutiei de informatizare acolo unde va fi precizata si platforma hardware si software de baza, pentru noul sistem informatic. Posturile de lucru vor fi distribuite in sistemul obiect actual. Numarul de bucati din fiecare tip de post de lucru va fi dimensionat in functie de volumul informatiilor, frecventa si urgenta de solicitare a informatiei variabile care trebuie preluata pe suport magnetic si de timpul maxim de raspuns solicitat pentru principalele cereri de informatii. Atributul de sistem deschis al arhitechlrii tehnice asigura posibilitatea ca de la acelasi terminal sa se poata lucra cu resursele locale ale postului de lucru, cu resursele retelei LAN instalate in domeniul local al organizatiei, sau cu resursele retelei disponibile la nivelul unitatii economice.

4.3. Arhitectura de aplicatii (mediul client-server)

Mediul suportului aplicatiilor din sistemul informatic este definit pentru fiecare din cele doua nivele ale arhitecturii tehnice si va contine:

PENTRU NIVEL SERVER:

-sisteme de operare multitasking si multiutilizator;

-produse program pentru asigurarea functiilor de baza in mediul de retea locala;

-protocol de retea;

-sistem de gestiune a bazelor de date de volume mari de informatii si cu

posibilitati de integrare a procesoarelor de texte, tabele, grafice si eventual

imagini;

PENTRU NIVEL CLIENTI (POSTURI DE LUCRU):

-sistem de operare monoutilizator: MS-DOS

-interfata grafica: Windows NT;

-procesor de texte: Word for Windows;

-procesor de date tabelare: EXCELL;

-programe de grafica si design: COREL;

-sistem de gestiune baza de date tip client: dBASE, FOXPRO;

-sistem de birotica: MICROSOFT; protocol de retea: TPC/IP.

Serviciile oferite de postul de lucru sunt prezentate in fig 4.4

Tipologia de aplicatii din cadrul acestui sistem informatic consta din: aplicatii de birotica; aplicatii de administrare; informati, metainformatii, retea si sistem de comunicatii; aplicatii de sustinere si asistare a activitatilor specifice din cadrul unitatii. Structura fluxului informational in cadrul aplicatiilor est prezentata in fig. 4.3.

Fig. 4.3. Arhitectura de aplicatii

4.4 Arhitectura informationala (baze de date si aplicatii)

Acest sistem deschis contine bazele de date si aplicatiile informatice, destinate diversilor utilizatori, pentru furnizarea de servicii privind prelucrarea informatiilor (receptare date, trecerea lor pe suport magnetic, prelucrarea, transmiterea, stocarea informatiilor), administrarea bazelor de date si resurselor sistemului, dezvoltarea si intretinerea programelor de aplicatii si de gestiune.

Arhitectura, a carei structura organizationala, tehnica si de aplicatii a fost prezentata anterior, evidentiaza fluxurile de informatii, impreuna cu modul lor de comunicare -cooperare intre diferitii utilizatori. Comunicarea poate fi facuta prin date, mesaje sau aplicatii distribuite. In cadrul sistemului informatic al unitatii au fost departajate posturile destinate exploatarii aplicatiilor de cele destinate dezvoltarii si testarii de programe de aplicatii ( fig. 4.5).

Fig. 4.6. Arhitectura informationala a sistemului informatic

Capitolul 5

SOLUTIA DE INFORMATIZARE A SISTEMULUI OBIECT

Solutia conceptuala a sistemului informatic a scos in evidenta facilitatile si punctele sensibile ale acestuia. Pentru a stavili cresterea alarmanta a numarului de persoane care se ocupa cu asa zisa 'birocratie' a intreprinderii, societatile dezvoltate au recurs la facilitatile oferite de informatica. Pe plan mondial cea mai avansata societate din punct de vedere tehnologic este si cea mai birocratica, pentru ca fara' gestiunea datelor aferente proceselor de productie nu se poate trai'. Insa aceasta 'birocratie' este transparenta pentru orice membru al acelei societatii, prin faptul ca sarcinile de ' gestiune a datelor' au fost preluate de catre tehnologiile informatice, acest lucru conducind la acele cresteri spectaculoase de productivitate si de avans tehnologic.

Solutia de informatizare, care reprezinta strategia de informatizare a activitatilor din unitatea analizata, contine o imbinarea armonioasa a elementelor de arhitectura definite in solutia conceptuala a noului sistem informatic si concluziile desprinse in urma analizei si bilantului sistemului obiect privi gradul de informatizare existent (proiecte aflate in diverse stadii de realizare, proiecte propuse, interconditionari intre proiecte si prioritati solicitate de catre Comitetul director al proiectului). In cele ce urmeaza se prezinta solutia de informatizare sub forma unui scenariu flexibil structurat pe domenii, acestea defalcate pe domenii locale ( subdomenii), iar in cadrul lor pe aplicatii informatice. Pentru elaborarea acestei solutii de informatizare a unitatii este necesar sa se efectueze, intr-un mod de abordare de tip top-down, urmatoarele actiuni:

-stabilirea listei de aplicatii informatice structurate pe domenii locale (sub-

sisteme) de activitate, estimarea numarului si tipurilor de posturi de lucru ,

prioritati pe aplicatii;

-intocmirea fiselor descriptive ale proiectelor de aplicatii. Aceste fise descriptive

vor constituii punctul de start al proiectelor logice si tehnice al acestor aplicatii;

-estimarea efortului, resurselor si duratelor de realizare a sussistemelor

implementare);

-construirea grafului retea pentru realizarea noului proiect informatic si calculul

tabelului de termene (stabilirea calendarului lucrarilor in functie de prioritati);

-configurarea platformei hardware (suportul tehnic al sistemului informatic

propus);

-precizarea continutului platformei software de uz general;

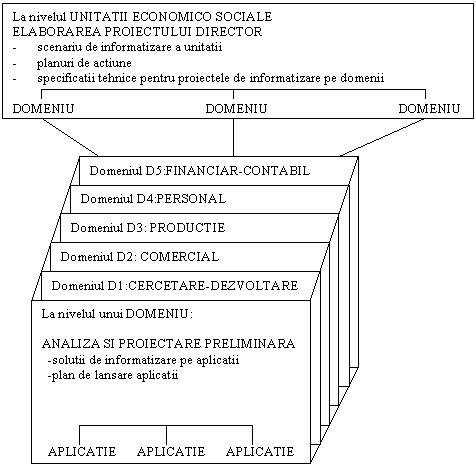

Pentru identificarea componentelor noului sistem informatic (sistem structurat pe domenii, subsisteme si aplicatii) se va utiliza un cod cu structura, format din 4 caractere numerice prezentata in figura 5.1.

I I I I

codul aplicatii informatice

codul subsistemului

codul sistemului informatic

fig.5.1.

5.1.Lista aplicatiilor informatice structurata pe domenii locale

Lista acestor componente va fi prezentata in ordinea domeniilor locale, sub forma unor tabele, in care identificam structura noului sistem si necesarul de posturi de lucru.

Estimarea necesarului de posturi de lucru se va face pentru etapa de exploatare si va fi elaborata in conceptia accesului la capacitatile de lucru si nu posturi de lucru dedicate exclusiv aplicatiei. Prioritatile vor fi stabilite in concordanta cu derularea proiectului.

Domeniul:CERCETARE-DEZVOLTARE

Cod domeniu:D1

Cod subsistem

Denumire subsistem

Cod aplicatie

Denumire aplicatie

Posturi de lucru (exp)

Prioritati de realizare

CERCETARE-DEZVOLTARE

Elaborarea si actualizarea fiselor tehnologice

Acces la C(1),U(1),B(1),FS,SC

Nota

1. Din analiza sistemului existent s-au retinut cerintele prioritare privitoare la: realizarea si actualizarea pe suport magnetic a nomenclatoarelor generale ale intreprinderii;actualizarea acestor nomenclatoare cu informatiile privitoare la asimilarea de produse noi si modernizarea tehnologiilor de fabricatie existente in unitate.

2. Accesul la posturile de lucru a fost dimensionat in functie de volumul si urgenta lucrarilor. Aplicatiile informatice propuse nu utilizeaza integral capacitatea unui post de lucru ( ele solicita de regula la maxim posturile de lucru, pe perioade scurte de timp) si din acest motiv pe aceleasi capacitati de lucru pot rula mai muIte aplicatii conform unui grafic stabilit.

5.2. Fisele descriptive ale proiectelor de aplicatii

Detaliile tehnice ale scenariului de informatizare sunt prezentate pentru fiecare aplicatie informatica prin FISE DESCRIPTIVE ale proiectelor de aplicatii. Aceste fise descriptive au urmatorul continut informational: date de identificare a proiectului, descrierea aplicatiei, aria de cuprindere, corelarea cu alte proiecte, faze-durate-efort de realizare. In cadrul proiectului director de informatizare se vor prezenta fisele descriptive ale proiectelor de aplicatii in ordinea sub-sistemelor enumerate anterior. Referitor la aceste fise descriptive se fac umatoarele mentiuni: efortuI de realizare a etapelor si fazelor de executie este exprimat in ore/om conventionale; (ore/om echivalente functiei ' referent de specialitate') iar durata de realizare se calculeaza prin formula:

Efort (luni/om)

Durata (luni)=-------- ----- ------ -

Numar A-P*170 ore/luna

FISA DESCRIPTIVA a proiectelor de aplicatii va constitui punctul de plecare in analiza , proiectarea si realizarea aplicatiilor informatice ale sistemului. Fisele descriptive ale posturilor de lucru vor contine informatiile tehnice definitorii ale acestuia si vor avea urmatorul continut: (Configuratiile propuse sunt corelate cu cerintele prezentate in studiuI de caz ).

FISA DESCRIPTIVA

TIP: Post de lucru CLIENT-B.

Asigura urmatoarele servicii:

-birotica;

-posta electronica;

-imprimare rapoarte;

-interogare/actualizare baza de date;

-consultare agenda;

Configuratie hardware propusa:

-PC AT 386 cu:

-CPU 80836 DX/33MHz

-RAM8MB

-FDD 3.5 (1.44MB) + 5.25 (1.2 MB)

-HDD 120 MB

-Monitor 14 SVGA

-I/O ( 1 paralel/ 2 serial)

-Tastatura 101 taste

-Mouse 3 butoane

-Adaptor retea (ETHERNET)

-Imprimanta matriciala 9 ace (24) format A4

-adaptor telefax/telefon ( optional)

Soft necesar:

-MS-DOS V 5.00/ MS-DOS 6.00

-WINDOWS 3.1

-Procesoare de text (WORD)

-Programe agenda (IXL)

-SGBD: ORACLE, PARADOX, DBASE IV(tip Workstation)

-EXCEL ( tabele de calcul);

FISA DESCRIPTIVA

TIP: Post lucru CLIENT-C

Proiectat pentru urmatoarele servicii:

-colectare date

-prelucrare date

-prelucrare documente

-interogare/actualizare baza de date

Configuratie hardware propusa:

-PC AT 386 / PC AT 486

-CPU 30386 DX + 80387/33 MHz SAU 80486/33 50MHz

-RAM 8 MB

-FDD 3.5 (1.44MB) + 5.25 (1.2 MB)

-HDD 120 MB

-Monitor 14 SVGA -adaptor SVGA -1 MB RAM

-I/O ( 1 paralel/ 2 serial)

-Tastatura 101 taste

-Mouse 3 butoane

-Adaptor retea (ETHERNET)

-Imprimanta matriciala 9 ace format A:3

-adaptor telefax/telefon ( optional)

-scanner format A3

-UPS

Soft necesar:

-MS-DOS V 5.00/ MS-DOS 6.00

-WINDOWS 3.1

-Procesoare de text (WORD)

-SGBD: ORACLE, PARADOX, DBASE IV(tip Workstation)

-EXCEL ( tabele de calcul);

-Procesoare de imagine( Desktop Painter);

FISA DESCRIPTIVA

TIP: Post lucru CLIENT-D

Proiectat pentru urmatoarele servicii:

-imprimarea si difuzarea datelor (documente, rapoarte, corespondenta)

-interogare/actualizare baza de date

Configuratie hardware propusa:

-PC AT 386 SX/80386 Dx/33 MHz

-RAM 8 MB

-FDD 3.5 (1.44MB) + 5.25 (1.2 MB)

-HDD 80 MB

-Monitor 14 SVGA -adaptor SVGA -1 MB RAM

-I/O ( 1 paralel/ 2 serial)

-Tastatura 101 taste

-Mouse 3 butoane

-Adaptor retea (ETHERNET)

-Imprimanta matriciala 24 ace format A:3

-Ink jet printer

-Laser printer (optional)

-adaptor telefax/telefon ( optional)

Soft necesar:

-MS-DOS V 5.00/ MS-DOS 6.00

-WINDOWS 3.1

-Procesoare de text (WORD)

-SGBD: ORACLE, PARADOX, DBASE IV(tip Workstation)

-Set de drivere de imprimanta.

FISA DESCRIPTIVA

TIP: Post lucru CLIENT-U

Proiectat pentru urmatoarele servicii:

-exploatare curenta aplicatii.

-interogare/actualizare baza de date.

Configuratie hardware propusa:

-PC AT 3861 PC AT 486 cu:

-RAM 8 MB

-FDD 3.5 (1.44MB) + 5.25 (1.2 MB)

-HDD 120 MB

-Monitor 14 SVGA -adaptor SVGA -1 MB RAM

-I/O ( 1 Paralel/ 2 serial)

-Tastatura 101 taste

-Mouse 3 butoane

-Adaptor retea (ETHERNET)

-Adaptor telefax/telefon ( optional)

Soft necesar:

-MS-DOS V 5.00/ MS-DOS 6.00

-WINDOWS 3.1

-Procesoare de text (WORD)

-SGBD : ORACLE, PARADOX, DBASE IV ( tip

Workstation)

FISA DESCRIPTIVA

TIP: SERVER BAZE DE DATE

Proiectat pentru urmatoarele servicii:

-file server dedicat in realizarea sarcinilor administratorului bazei de date

Configuratie hardware propusa:

-PC AT 486 cu:

-RAM 32 MB

-FDD 3.5 (1.44MB) + 5.25 (1.2 MB)

-HDD 1 GB

-Monitor 14 SVGA

-I/O ( 1 Paralel/ 2 serial)

-Tastatura 101 taste

-Mouse 3 butoane

-Adaptor retea (ETHERNET)/ nr.trunchiuri LAN

-Adaptor telefax/telefon

-UPS

Soft necesar:

-UNIX

-TCP/IP+NFS

-MS-DOS V 5.00/ MS-DOS 6.00

-WINDOWS 3.1

-LAN SGBD : ORACLE, PARADOX, DBASE IV

-Software backup/recover (systos)

FISA DESCRIPTIVA

TIP: SERVER COMUNICATII

Proiectat pentru urmatoarele servicii:

-mesagerie electronica

-server de acces

-gateway

-prelucrari de date de uz general

-interogare/actualizare baze de date

Configuratie hardware propusa:

-PC AT 486 cu:

-CPU 80486 DX2 66 MHz

-RAM 32 MB

-FDD 3.5 (1.44MB) + 5.25 (1.2 MB)

-HDD 1 GB

-dual cu mirroring

-Monitor 14 SVGA

-I/O ( 1 paralel/2 serial)

-Tastatura 101 taste

-Adaptor retea (ETHERNET)/ 1 nr. trunchiuri LAN

-Adaptor telefax/telex

-Placa X25

-MODEM-uri

-UPS

Soft necesar:

-UNIX

-Sistem de operare retea

-WINDOWS 3.1

-LAN SGBD : ORACLE, PARADOX, DBASE IV

-Software de comunicatii.

5.3. Configurarea Platformei Hardware si Software, suport al Sistemului Informatic

Pentru exploatarea acestui sistem informatic cornplex intreprinderea va avea nevoie de un suport hardware si software bazat pe o retea de microcalculatoare (si/sau mainframe). Configurarea acestei retele se face pe baza estimarilor din fisele descriptive ale aplicatiilor informatice unde s-au precizat tipurile de posturi de lucru si capacitatile de calcul ( exprimate in numar de posturi de lucru solicitate). Reamintim faptul ca la nivelul aplicatiilor au fost precizate accesul la posturile de lucru si nu posturi de lucru dedicate integral aplicatiei. Aceasta precizare este importanta atunci cand se stabileste configurarea platformei de lucru cu o dotare tehnica echilibrata la un cost total minim.

Dimensionarea retelei trebuie facuta in functie de cerintele de implementare a unei structuri care sa asigure o functionare normala a sistemului in timp real. Reteaua va asigura :

-realizarea unui sistem informatic deschis care sa permita integrarea in timp atat a

facilitatilor oferite de sistemele de operare existente (MS-DOS, WINDOWS,

UNIX), de retelele locale cat si conectare la retele din afara unitatii;

-implementarea unui anasamblu de functiuni si mecanisme privind: functiuni de

supervizare si control on-line a starii sistemului si activitatii acestuia; mecanisme

de gestionare si afisare a evenimentelor; dispozitive de detectare a anomaliilor,

instrumente pentru instalare si configurare; aplicatii de gestiuni performante;

mecanisme de lucru in retea a produselor program aplicatii de gestiune a

utilizatorilor; gestiunea drepturilor de acces si de securitate a datelor.

Arhitectura sistemului de management a retelei va fi de tip modular respectind conceptele DME si OSF utilizate in realizarea sistemelor informatice. Acest subsistem va contine nivelele de baza ale modelului ISO ceea ce va permite integrarea pe parcurs a noilor facilitati oferite de un domeniu cu o evolutie extrem de rapida.

Mijloacele de comunicare vor asigura cateva principii de baza in utilizarea facilitatilor oferite de reteaua telefonica existenta, (caracteristici tehnice modeste); utilizarea facilitatilor oferite de retelele locale; realizarea unor servicii de mesagerii interpersonale; schimb de documentatii; comunicare de fisiere.

Pentru exploatarea sistemului informatic se propune configuratia de echipamente care va avea o structura asemanatoare cu cea descrisa in studiul de caz.

5.4 Estimarea efortului si duratelor de realizare a subsistemelor

Estimarea efortului si duratei de realizare a aplictiilor din cadrul unui sub-sistem se face pe baza datelor cuprinse in fisele descriptive ale aplicatiilor informatice. Datele agregate la nivelul subsistemelor vor fi centralizate in cadrul unui tabel care va avea urmatorul continut informational: codul subsisternului; numele subsistemului; etapele de realizare si anume: proiectare logica (PL), proiectare tehnica (PT), realizare programe (PR), implementare (lM); efortul de realizare exprimat in ore conventionale/om; resurse umane (numar analisti-programatori si numar utilizatori); durate de realizare (exprlmata in zile, saptamani,luni/om).

Observatii:

a). Conceptul de ora conventionala a fost introdus ca unitate de masura in estimarea efortului activitatilor cu specific informatic. Ora conventionala este ora fizica a unui analist -programator debutant. Trecerea de la ora conventionala la ora fizica se face in momentul lansarii lucrarilor, iar conversia din ore conventionate in ore fizice se face pe baza de coeficienti care semnifica, raportul dintre salariu orar al unei persoane fizice raportat la salariul orar al unui analist -prograrnator debutant;

b). Durata de realizare din acest tabel se calculeaza cu ajutorul formulei:

Ef

D=----------

R*Nr

unde:

D = durata exprirnata in zile, saptamani sau luni;

Ef= efortul de realizare exprimat in ore conventionale/om;

R = resurse umane (numar de analisti -programatori debutanti);

Nr = numar de ore conventionale pe unitatea de timp dorita (saptamana sau luna).

In cele ce urmeaza se prezinta structura tabelului centralizator al estimarii efortului de realizare a componentelor sistemului informatic,

OBSERVATII:

Dezvoltarea spectaculoasa a tehnologiilor informatiei face dificila stabilirea platformei hardware si software a viitorului sistem informatic. Criteriile de selectie a unor echipamente existente pe piata si configurarea acestei platforme, in conformitate cu optiunile selectate pentru solutia de informatizare, sunt din cele mai sofisticate si se refera la: satisfacerea cerintelor informationale ale unitatii economico-sociale prin prelucrari distribuite sau prin concentrarea puterii de calcul intr-un singur loc; estimarea evolutiei cerintelor informationale si a modului de satisfacere a acestora cu echipamentele anvizajate la aceasta etapa; experienta de utilizare a tehnologiilor informatice in unitate; cerintele impuse sistemului de comunicatii de date si informatii; asigurarea compatibilitatii cu sisteme existente; criterii de cost/performanta etc;

Pentru configurarea platformei hardware a memoriei centrale si a serverului de comunicatii pot fi luate in calcul mai multe variante dupa cum urmeaza:a)retea locala cu FILE SERVER si SERVER DE COMUNICATII puternice; b)main frame de tipIBM AS/400. c) main frame de tip RISC/6000 etc.

Eforturile de realizare ale unui sistem viabil si modern de telefoane celulare si retele de calculatoare face posibil ca cea mai mare parte a unitatilor economice sa poata beneficia de aceste servicii, primind astfel o sansa in plus in lupta pentru supravietuire si afirmare.

Cu titlul de exemplu amintim ca arhivele de brevete devin astazi accesibile prin reteaua INTERNET si pe aceasta cale accesul la aceste adevarate tezaure de informatii tehnologice este disponibil in mod liber si gratuit. Evolutia preturilor in domeniul tehnologiei informatiei arata ca tehnologiil cea mai moderna este si cea mai ieftina din punct de vedere cost/performanta.

Tabelul nr.5.12.

C

O

D

Denumire

Etape

Effort

Resurse

Durate

Conditii

Sub-sistem

C Denumire

O

D

Ore convorbiri/om

A-P U

(saptamani)

I

Cercetare-dezvoltare

PL

PT

PG

IM

CapitoluI 6

MANAGEMENTUL PROIECTULUI

Aspectele umane si organizatorice legate de formarea echipei de realizare, planificarea realista a lucrarilor, transpunerea in practica a planului, comunicatiile, realizarea unui bilant intr-o optica constructiva, utilizarea experientei acumulata pe parcurs, constituie componente ale MANAGEMENTULUI PROIETULUI. Managerul proiectului trebuie sa invete sa intervina (nici prea des, nici prea rar) atunci cand este nevoie. Printre calitatile de baza ale unui manager modern de proiect se pot enumera: competenta tehnica, modul de comunicare, perseverenta, arta negocierii, disponibilitatea, creativitatea, vigilenta, responsabilitatea, energia necesara si nu in ultimul rand sa stie sa sustina motivatia proiectului in cadrul actiunilor ce se desfasoara pe tot parcursul elaborarii si realizarii proiectului. Managerul proiectului trebuie sa fie persoana care crede ce spune si spune ce crede si trebuie sa conduca proiectul pe un drum la capatul caruia se afla succesul. Comunicarea informatiilor legate de proiect trebuie sa fie subordonata unor reguli de comunicare simple sintetizate prin urmatoarele atribute: claritate, realism, diferentiere, mesaj usor de memorat, mobilizator, durabil in timp.

6.1. Coordonarea proiectului

In cadrul general al problemelor de coordonare a proiectelor complexe analistii disting doua aspecte: primu] aspect se refera la CUNOASTEREA PROBLEMEI si al doilea la actiunile ce se intreprind pe linia IDENTIFICARII DE SOLUTII. In literatura de specialitate se acorda o deosebita atentie corelatiei dintre data de incheiere a unui proiect complex si momentele de incepere a activitatilor din care se compune proiectul. In cadrul acestui tip de probleme, numite probleme de coordonare, se cer sa se precizeze, cu un anumit grad de detaliere si de precizie urmatoarete componente:

-un ansamblu bine definit de activitati care trebuiesc efectuate pentru realizarea proiectului propus ( se cere descompunerea proiectului in activitati componente si stabilirea listei de activitati asociate proiectului);

-precizarea succesiunii logice si tehnologice a activitatilor din lista (in ansamblul succesiunii de activitati pot exista activitati care nu au precedenta, aceste activitati fiind asa numitele, activitati de start ale proiectului).

Se presupune ca in faza initiala (de definire a proiectului) sunt disponibile resurse suficiente pentru executarea lucrarilor necesare, urmind ca in faza de elaborare a proiectului sa se analizeze problema restrictiilor impuse de resursele existente si de costul total al intregului proiect. Aceste consideratii sunt specifice proiectelor mari din diverse domenii de activitate ( constructii, intretinere si reparatii instalatii complexe, asamblare produse mari) inclusiv pentru proiectele de sistem informatic. Modelele economico -matematice existente in acest domeniu analizeaza si dau raspunsul la urmatoarele intrebari complexe:

-cum sa fie planificata executia activitatilor daca exista o planificare a intregului proiect cum sa fie urmarite si masurate realizarile lucrarilor din cadrul proiectului pe masura scurgerii timpului ( identificarea activitatilor care se afla 'in grafic' si celor care sunt intarziate sau se afla in devans);

-daca se poate reduce timpul de executie a unora dintre activitati sau al tuturor, marind costul, cum trebuie planificate activitatile in asa fel incat sa se minimizeze timpul de executare a proiectului la un cost total dat.

6.2. Metode, tehnici si instrumente utilizate

Metodele de planificare si urmarire a lucrarilor complexe se bazeaza pe calcule matematice care fac posibila o programare optim-echilibrata a relatiei TIMP-COST cu asigurarea continuitatii in timp a activitatilor proiectului si a unui consum minim de resurse. In cadrulacestor metode mentionam: Analiza drumului critic (Critical Path Method- CPM), metoda PERT (Program Evaluation and Review Techniques), metoda potentialelor (Metro Pothential Method-MPM) si altele. Aceste metode se bazeaza pe conceptul de graf retea si pe algoritmi de calcul specifici pentru analiza de timp, analiza de resurse si analiza de costuri.

Pentru realizarea planificarii unui proiect cu ajutorul acestor metode se porneste de la descompunerea proiectului in operatii componente si in evenimente care marchiaza inceputul si sfarsitul unei operatii. Pentru aceasta se cere sa se stabileasca, pentru versiunea initiala a proiectului, urmatoarele categorii de date:

-lista operatiilor (activitatilor)implicate in proiect;

-secventa in care aceste activitati trebuie sa se execute;

-activitatile care se pot executa in paralel;

Rezultatele oferite de aceste metode de planificare si control in retea sunt:

-imaginea grafica a proiectului, numita reteaua de activitati sau graful retea;

-calendarul de desfasurare a activitatilor proiectului;

-clasificarea activitatilor dupa importanta lor conform regulei 20/80. Conform

acestei reguli activitatile proiectului se impart in doua clase: Clasa A de activitati

contine 20% din totalul de activitati care insumeaza 80% din intreaga valoare a

proiectului (deci activitatile cele mai importante din proiect), iar clasa B celelalte

activitati. Urmare a acestei clasificari apar activitatile critice (clasa A) si

activitatile necritice (clasa B), adica activitati care au rezerva (marja) de timp.

Analiza de timp, analiza de resurse, analiza de cost si procedurile de actualizare

performanta a datelor primare sunt principalele capitole ale acestor metode de

coordonare (de planificare si control in retea a proiectelor).

Pe baza duratelor alocate fiecarei activitati din proiect aceste metode calculeaza datele de start cel mai devreme (TE j) pentru toate evenimentele din retea, prin compararea datelor de timp asociate drumurilor care leaga evenimentul initial P0 cu evenimentul Pj .

Formula de calcul utilizata este:

TE j =max(a tij) (6.1)

(0,j) i

unde tij reprezinta duratele de timp asociate arcelor ce se gasesc pe un drum care leaga evenimentu1 initial P0 cu evenimentul Pj. Data de start cel mai devreme se calculeaza deci prin ca1culul duratelor asociate fiecarui drum care leaga P0 cu Pi si apoi alegerea duratei maxime din aceste drumuri. Data de start cel mai devreme al evenimentului final Pn din reteaua de activitati se numeste durata critica a proiectului. Drumul ce1 mai lung care leaga evenimentul initial cu evenimentul final se numeste DRUMUL CRITIC si se traseaza in proiect cu sageata dubla. Durata critica a proiectului poate fi atinsa pe mai multe drumuri care leaga evenimentul initial cu evenimentul final (drumul critic multiplu).

Datele de terminare cel mai tarziu (TL j ) a evenimentului Pj se calculeaza prin identificarea tuturor drumurilor care leaga evenimentul final Pn cu evenimentul Pj cu ajutorul formulei:

TL j =min (T E n-atij ) (6.2)

(n,j) i

unde arcele se iau in sens invers orientarii lor, adica prin parcurgerea retelei de activitati de la evenimentu1 Pn spre Pn , Pj-1 , P 1 , P0 .

Deci data de terminare cel mai tarziu a evenimentului Pj se calculeaza prin obtinerea expresiilor ( TE j-tij) pe toate drumurile (Pn ,Pj) , si alegerea duratei minime dintre aceste valori numerice.

Rezerva libera de timp (RLT) -asociata activitatii Pi Pj -este timpul maxim admis cu care o activitate poate fi decalata fara a afecta data de terminare a oricarei activitati, in situatia in care ambele activitati, precedenta si succedenta, se presupun ca incep fiecare in momentul de start cel mai devreme. Formula de calcul este ( notatiile sunt cele de mai sus):

RLT (i,j)=TEj -( TEi+tij) (6.3)

Rezerva totala (RTT) -este timpul maxim admis cu care o activitate poate fi decalata fara sa se afecteze data de terminare a intregului proiect. Aceasta se calculeaza considerind ca toate activitatile precedente incep la data de start cel mai devreme si toate activitatile succedente sunt considerate la data de terminare cel mai tarziu. Formula de calcul este:

RTT (i,j)= TLj -( TEi+tij) (6.4)

Rezerva independenta (RIT) -este cantitatea de timp maxima admisibila cu care poate fi marita durata operatiei (PiPj), sau poate fi intarziata inceperea ei, in conditiile cand toate activitatile (Pk,Pi) ce ies din evenimentul Pj incep la data TEj. Folosirea in cadrul activitatii (Pi,Pi) a rezervei sale independente nu are nici o influenta asupra rezervelor altor operatii.

Formula de calcul utilizata este:

R IT= max (0, TEj -( TLi+tij)) (6.5)

Activitatile necritice au rezerve de timp, adica permit

decalarea termenelor lor de incepere permitind astfel sa se manavreze liber resursele interne ale proiectului pe seama maririi duratei de indeplinire. Acest instrument de punere in evidenta a rezervelor interne ale proiectului reprezinta un punct forte al metodelor de planificare si control in retea.

Controlul proiectului

Dupa ce proiectul a intrat in faza de executie,controlul avansului lucrarilor este asigurat printr-un sistem de raportare a activitatilor incheiate. Daca unele activitati vor avea o durata mai mare sau mai mica decat estimarile initiale, iar alte activitati nu au fost suficient de clar definite, la intervale fixe reteaua de activitati impreuna cu intreaga informatie trebuie actualizata, reanalizata si recalculata programarea activitatilor, luind in calcul toate modificarile survenite. Aceste metode permit evidentierea drumului critic al proiectului, analiza de timp (calendarul lucrarilor), analiza de resurse si analiza de cost prin utilizarea unor algoritmi de calcul performanti care vor fi prezentati in continuare.

6.2.1. Optimizarea costurilor

Modelele descrise (CPM, PERT, MPM) permit ca unele sau toate activitatile retelei sa fie executate in diverse variante de timp cu costuri corespunzatoare. De exemplu:

Activitatea

Intensitatea normala

Intensitatea maxima

Cost Durata

Cost Durata

5

4

15 2

In mod normal se presupune ca relatia cost -durata este liniara intre intensitatea normala si intensitatea maxima. Obiectivul urmarit de metodele mai sus mentionate este ca prin selectarea duratelor si costurilor corespunzatoare ale activitatilor sa se minimizeze costul total al activitatilor pentru o duratil de proiect data. (vezi fig. 6.1.)

Cost

Cost total= cost+ regie

Cost de regie

Costuri de asociatie activ

Durata proiectului

Fig. 6.1.Costurile proiectului

Solutia problemei de reducere a duratei proiectului(uneori specificindu-se durata totala solicitata pentru finalizarea proiectului) in conditiile unui cost minim posibil este elementara daca se doreste ca durata proiectului sa fie egala sau mai mare decat durata asociata celui mai apropiat drum de drumul critic. In acest caz se calculeaza pentru toate activitatile de pe drumul critic varianta de cost (cu ajutorul formulei 6.6), reducerea duratelor de cost facindu-se in ordinea crescatoare a variatiei de cost a activitatilor pana ce drumul critic a fost scurtat la durata dorita.

Cost de urgenta-Cost normal

Variatia de cost=-------- ----- ------ ----- ----- ----- (6.6)

Durata normala-Durata de urgenta

Totusi cand se doreste ca durata proiectului sa fie mai mica decat drumul imediat urmator dupa drumul critic, este necesar ca scurtarea sa fie ata t a drumului critic cat si a drumurilor subcritice corespunzatoare. Acum rezolvarea problemei devine considerabil mai dificila si este nevoie de o procedura sistematica care sa realizeze obiectivul de optimizare a costului. O astfel de procedura a fost data de Siemens. In continuare se prezinta pe un exemplu algoritmul lui Siemens pentru optimizarea costurilor de realizare a unui proiect. Sa consideram proiectul a carei retea este data in figura 6.2. impreuna cu duratele activitatilor inscrise.

8 20

8 11

6 12

Fig.6.2.

Din calcul rezulta ca durata totala a proiectului este de 38 de zile (drumul critic 0-1-2-3-4). Se doreste scurtarea proiectului la 22 de zile in conditiile unui cost minim. Variatiile de cost si reducerile maxime de timp sunt:

Tabelul nr.6.1.

Activitate

Intensitate Cost

Normala Durata

Intensitate Cost

Maxima Durata

Variatie de cost

Reducerea maxim admisa de timp

Algoritmul consta din aplicarea urmatoarelor etape:

a)      determinarea tuturor drumurilor din retea care trebuie sa fie scurtate pentru a

se realiza durata dorita de realizare a proiectului.

Sunt sase drumuri in retea. Lungimea drumurilor si duratele minime cu care

trebuie sa fie scurtate sunt:

Tabelul nr.6.2.

Drumul

Durata drumului

Reduceri de timp solicitate

b) Se scrie o matrice de timp-cost astfel ca fiecare rand sa reprezinte o activitate,

fiecare coloana sa reprezinte un drum din retea care trebuie scurtat. Doua coloane

aditionate sunt folosite, una pentru inregistrarea variatiei de cost pentru fiecare

activitate si a doua coloana pentru timpul maxim posibil cu care poate fi scurtata

fiecare activitate. Ultima linie din matrice reprezinta durata minima cu care

diversele drumuri trebuie scurtate pentru ca proiectul sa se realizeze la data dorita.

In fiecare coloana activitatile barate nu sunt incluse in drumul inscris in acea

coloana.

c) Se scrie variatia de cost efectiva pentru fiecare activitate in coloanele

corespunzatoare ale matricei din tabelul nr.6.3. Variatia de cost efectiva este variatia de cost actuala a fiecarei activitati impartita la numarul de drumuri inadecvate care include aceasta activitate.

Tabelul nr.6.3.

Activitate

Reducerea de timp solicitata

0124 01234 0234

Variatia cost

Reducerea de timp posibila

3 4 5

3 3 -

- - 2

- - -

3 3 -

- - -

- 3,5 3,5

1 - -

- 4 4

Reducere de timp solicitata

6 16 7

d) Se alege drumul care cere reducerea cea mai mare de timp si din acest drum

activitatea cu variatia de cost efectiva cea mai mica, alegerea limitindu-se la acele

activitati ale drumului care mai pot fi scurtate. In cazul in care aceasta selectare nu

conduce la o solutie unica se alege activitatea care este comuna la cele mai multe

drumuri si daca nedeterminarea inca mai exista se alege activitatea care permite

reducerea cea mai mare la variatia de cost efectiva. Se scade cea mai mare durata

posibila cu care aceasta activitate poate fi scurtata din fiecare drum care contine

aceasta activitate. Aceasta durata de timp care se scade se calculeaza ca fiind cea

mai mica durata dintre cererea curenta solicitata de fiecare drum care contine

activitatea selectata si durata de timp cu care mai poate fi scurtata aceasta

activitate.

e) Se repeta pasii c) si d) pana cand toate drumurile au fost scurtate corespunzator

(vezi tabelul nr.6.4.).

Tbelul nr.6.4.

Activitate

Reducerea de timp solicitata

0124 01234 0234

Variatia cost

Reducerea de timp posibila

3 3 -

5 5 -

- - -

- - -

- - -

- - -

- 3,5 3,5

- 5 5

Reducere de timp solicitata

6 6 16 7

f) Unele drumuri pot deveni in urma aplicarii acestui algoritm excesiv scurtate. Adeseori aceasta este numai o coincidenta provenita din structura grafului retea

fara sa implice o reducere propriu zisa a costului total. In alte cazuri insa, acest

lucru poate sa conduca la o reducere a costului total prin analizarea numai a

activitatilor care sunt comune drumurilor excesiv scurtate.

In exemplul de mai sus numai drumul 0-1-2-4 a fost excesiv scurtat. Acest lucru este o coincidenta provenita din scurtarea drumului 0-1-2-3-4 si nu este posibila o imbunatatire a solutiei.

6.2.2.Alocarea resurselor

Resursele solicitate pentru realizarea proiectului sunt de regula in cantitati limitate si constau din forta de munca si diverse tipuri de masini. O activitate, pentru a se putea realiza are nevoie din fiecare tip de resursa un numar de unitati. Analiza de resurse presupune facuta analiza de timp in care s-au calculat toate datele caracteristice pentru fiecare activitate si fiecare eveniment. Cea mai simpla analiza de resurse consta intr-un calcul simplu de necesar de resurse rezultat pentru realizarea proiectului. Acest tip de analiza se numeste agregare de resurse.

Metodele mai complexe isi propun sa stabileasca acea planificare a activitatilor care sa consume zilnic o cantitate prestabilita din fiecare resursa sau tip de resurse. Aceste metode cauta sa realizeze fie o nivelare de resurse in ipoteza alungirii duratei totale a proiectului fie o variatie a nivelului de resurse in limite date. In primul caz se spune ca avem metode de limitari de resurse, in cazul al-doilea avem metode de nivelari de resurse. Rezultatul aplicarii acestor metode pe retele de activitati sunt aratate in figura 6.3. in care in patrate sunt trecute datele de start cel mai devreme si de terminare cel mai tarziu pentru fiecare activitate si nivelul resursei prin numarul inscris pe sageti.

2

2 2

2 3 4 3

2

2 3 2

Fig.6.3.Retea de activitati cu necesar de resurse

In figura 6.4, figura 6.5, figurs 6.6 sunt exemplificate cele trei tipuri de analize de resurse. In aceste analize se iau in considerare pentru inceput activitatile de pe drumul critic si apoi celelalte.

Unitati-Resurse

7

4-5

    6

7-8

1 Timp

1 2 3 4 5 6 7 8 9 10

Fig 6.4 Nivelare de resurse cu respectarea duratei totale a proiectului

Unitati-Resurse

10

9

  8

7-5

    7

  4-5

    6

  4 4

  3

2

1 Timp

1 2 3 4 5 6 7 8 9 10

Fig 6.5 Agregare de resurse

Unitati-Resurse

Timp

1 2 3 4 5 6 7 8 9 10 11 12 13

Fig 6.6 Nivelare de resurse cu incadrare in disponibilul de resurse si decalarea duratei totale a proiectului

6.2.3.Prelucrarea automata a grafurilor retea (pachete de programe)

Volumul mare de calcule cerut de aceste metode a constituit o frana serioasa in dezvoltarea acestor tehnici de planificare si control. Aceasta bariera a putut fi depasita numai prin preluarea acestui volum mare de date memorate si de calcul de catre calculatoarele electronice. In vederea realizarii acestui obiectiv au fost elaborate pachete de programe care permit o prelucrare automata a grafurilor retea.

Pachetele de programe existente in bibliotecile de programe (de exemplu pachetelc PCS si PMS disponibile pe calculatorul IBM-360; pachetul PERT/ICL-1900; CORAIL/FELIX C-256: PCS/CORAL) destinate prelucrarii automate a grafurilor-retea sunt concepute sa functioneze pe principiul bancilor de informatii.

Aceste pachete de programe, din informatia primara formata din reteaua de activitati cu estimarile de timp, resurse si cost pentru fiecare activitate, genereaza o baza de date si apoi printr-un limbaj de interogare furnizeaza, la cerere, diversilor beneficiari, rapoarte referitoare la analiza de timp, resurse si costuri (vezi fig.6.7). Abaterile constatate in timpul desfasurarii lucrarilor sunt

comunicate prin rulari de actualizare a bazei de date, rulari permise pe intreaga perioada de desfasurare a proiectului.

SURSE

Fig. 6.7.

6.3 Prezentarea pachetului de programe PERT/PC-AT

Pachetul de programe PERT/PC-AT este disponibil pe orice minicalculator din gama PC compatibil IBM. Produsul pune la dispozitia utilizatorului un set bogat de rutine pentru generarea, actualizarea, listarea de rapoarte si face analiza de timp si analiza de resurse conform optiunilor precizate de utilizator (vezi MENIURI PERT ) si functioneaza conform figurii 6.7.

Microsoft Project , versiunea 4.0, operationala sub sistemul de operare WINDOWS pe microcalculatoare PC/AT este un sistem performant destinat preluarii si prelucrarii graficelor retea de tip PERT, oferind facilitati de actualizare si comunicare de date in mod interactiv. Bara de meniuri, comenzile, ferestrele de dialog sunt aproape identice cu cele ale produselor Microsoft Excel, Word, Power Point, permitind o insusire rapida a produsului si o operare intr-o maniera prietenoasa.

Documentatia pe suport magnetic este organizata sub forma unui tutorial si a unui sistem Help, fapt ce asigura insusirea din mers a modului de utilizare a acestuia. Modul cel mai rapid de invatare a produsului Management Project este crearea unui graf retea PERT pentru un proiect al dumneavoastra. Graful retea PERT va ajuta sa coordonati mai bine proiectul sub aspectul termenelor si al costurilor. Tutorialul va furnizeaza informatii necesare si suficiente pentru:

-Introducerea activitatilor proiectului si a duratelor acestora, sub forma unui graf

GANTT;

-Organizarea listei de activitati sub forma dorita;

-Corelarea activitatilor si ajustarea legaturilor;

-Introducerea si alocarea resurselor;

-Verificarea grafului retea PERT si formatarea lui.

Produsul accepta retele de activitati fie trasate sub forma 'activitati pe arc' (asa numita metoda I -J PERT) fie sub "activitati reprezentate in nodul retelei'(metoda precedentelor). Alegerea uneia din cele doua forme de reprezentare a retelei de activitati depinde de preferinta utilizatorului. Din statistici se constata ca desi metoda precedentelor pare mai simpla initia1, retelele de tip (I-J) dau o imagine mai clara asupra secventelor de activitati in retea. Pachetul dispune de un instrumentar putemic in zona de definire a retelei (inclusiv trasarea grafica a retelei de activitati ) si utilizeaza legaturi de tip 'start -start' si ' finish -finish' in ambele tipuri de retele. Structura grafului retea si a modului de comunicare a tipurilor de legaturi intre subretele este deosebit de importanta in analiza de resurse. Ajustarile in analiza de timp se fac in functie de disponibilul din resursele solicitate.

Produsul poate genera retele mari pana 16.000 activitati cu diverse tipuri de legaturi in contextul in care munca utilizatorului este mult usurata prin facilitatile de generare si gestiune a retelei de activitati, cum ar fi: coduri de organizare, calendare multiple, gama variata de rapoarte de iesire, precum si un sistem de mesaje de tip help.

a.Retelele de activitati

Una din etapele cele mai importante in utilizarea acestor metode de planificare si control in retea o reprezinta trasarea grafului retea asociat proiectului analizat. Pachetul pune la dispozitie un set de formulare pentru culegerea de informatii primare necesare pentru intocmirea primei versiuni a retelei de activitati. In cadrul acestei liste de activitati se cer sa se precizeze activitatile precedente pentru fiecare activitate din lista precum si tipul de legaturi cu activitatile precedente.

La trasarea retelei prin metoda (I-J) se recomanda utilizarea urmatoarelor reguli:

Evenimentele retelei sa fie unic numerotate cu un numar cuprins intre 1 si

32.000, utilizind numere impare in ideea inserarii de noi evenimente in cadrul

structurii initiale.

Intr-un eveniment poate sa intre sau poate sa iasa un numar oarecare de activitati;

Pentru fiecare activitate se cere sa se precizeze durata ei de executie. Duratele pot fi exprimate in saptamani, zile, schimburi de lucru sau o combinatie a acestora. Duratele se scriu sub arcele corespunzatoare din graful retea;

Pentru denumirea activitatii este rezervat un camp de 40 de caractere. Daca toate denumirile sunt mai scurte decat 40 de caractere atunci se poate alege lungimea maxima pentru a economisi spatiu in cadrul listelor de iesire;

Produsul poate prelua proiecte pana la 16.000 activitati, fiecare activitate avind un numar cuprins intre 1 si 16.000. acest numar nu are nici o legatura cu numarul alocat evenimentelor si se recomanda utilizarea numerelor pare pentru a avea posibilitati de inserare la locul potrivit de noi activitati in graful retea;

Reteaua nu trebuie obligatoriu sa aiba un singur nod initial si un singur nod final. In cazul in care avem mai multe noduri initiale sau finale pentru fiecare din evenimentele de start si finale trebuie sa comunicam si datele impuse acestor evenimente sub forma unor evenimente cheie.

b. Tipuri de activitati

Produsul lucreaza cu urmatoarele tipuri de activitati:

1)activitati cu durata de timp pozitiva;

2)activitati cu durata de timp zero (activitati fictive);

3)activitati cu legaturi conditionale. Prin acest tip de activitati exprimam

conditionarea startului unor activitati de executie in functie de executia partiala

a unor activitati anterioare (exprima tipul de legaturi "start-start");

4)activitati cu legaturi tip marje. Prin acest tip de activitati se exprima legaturile

de tip "finish-finish" prin care se precizeaza ca o parte a unei activitati se poate

desfasura numai cand anumite activitati sunt incheiate;
5) activitati de aprovizionare, sunt fotosite in graful retea pentru a indica 1ansarea

comenzilor de aprovizionare sau de livrare;

6) punctele cheie , sunt evenimente de inceput sau de sfarsit pentru grafurile care

au mai mu1te activitati de inceput sau de sfarsit. Pentru aceste puncte cheie se

precizeaza date impuse si fata de aceste date se fac calcu1e1e de timp si resurse.

c. Coduri, numere de sectiuni si subretele

Pentru proiecte mari se recomanda descompunerea acestora in subretele care prin asamblare vor da imaginea grafului retea asociat proiectului. O subretea se constituie dintr-un numar de activitati ce pot fi selectate in scopul crearii, actualizarii sau editarii de rapoarte. Un grup de activitati poate fi identificat in mai multe moduri:

-prin numere de coduri atribuit acestor activitati;

-prin numar de sectiune cuprins intre 1 si 9999 care poate fi introdus pentru

fiecare sectiune, Numarul de sectiune poate fi utilizat pentru selectie si sortare.

Exista un spatiu de 1 la 4 caractere asociat fiecarei activitati prin care se

precizeaza grupurile de activitati, apelabile pentru exprimarea unor optiuni ale

utilizatorului.

d. Resursele proiectului

Prin resurse se intelege orice solicitare de-a lungul unei perioade de timp necesare pentru indep linirea unei activitati. Aceste resurse pot fi : forta de munca, masini, materiale, etc in cantitatile precizate din fiecare resursa in parte in functie de stadiul proiectului. Functia de programare a utilizarii resurselor poate fi solicitata pentru determinarea perioadei de timp cuprinsa intre datele cel mai devreme si cel mai tarziu a activitatilor care utilizeaza aceasi resursa in vederea utilizarii ei cat mai performante.

Se atribuie fiecarei resurse un cod de patru caractere alfanumerice si o descricre de maximun 30 caractere , date ce vor identifica activitatea in cadrul rapoartelor de iesire. Fiecare resursa se exprima in unitati de masura specifice, iar numarul atasat resurselor semnifica numarul de unitati solicitate pe fiecare zi sau schimb de lucru. Necesarul de resurse poate fi exprimat printr-un numar real cu o cifra zecimala.

Nivelarea utilizarii unei resurse se realizeaza prin apelarea functiei de nivelare in cadrul disponibilului de resurse declarat. Se recomanda utilizarea mai multor limite disponibile pentru resurse, in special in faza de definire a proiectului pentru resursele critice, in vederea obtinerii unei balante optime intre disponibil si modul de utilizare.

Programarea activitatilor este procesul de deterrninare a timpului optim intre datele cel mai devreme si cel mai tarziu cand ar trebui sa se desfasoare aceste activitati. Acesta se face prin alocarea resurselor disponibile pe, fiecare zi pentru activitatile critice si intarzierea celorlalte activitati in cadrul marjelor de timp. Activitatile critice sau cele care devin critice vor fi programate cu prioritate in cadrul resurselor disponibile. Depasirea de disponibil pentru fiecare resursa va fi semnalata printr-o histograma pe zile.

Pentru a putea interveni in utilizarea resursei in cadrul programarii zilnice se acorda o prioritate individuala fiecarei activitati. Prioritatea este un numar de la 1 la 20, prioritatea maxima fiind 20. Prioritatea acordata unei activitati are semnificatie in modul de alocare a resurselor. Pentru prioritati cuprinse intre 0-4 se aloca proportional mai putine resurse zilnice corelata cu prelungirea duratei de executie a activitatii. Pentru prioritati cuprinse intre 5-9 activitatile vor fi programate pe zile numai in contextul resurselor disponibile iar pentru prioritati cuprinse intre 10-14 semnifica faptul ca nu vor mai fi declansate activitatile urmatoare daca acestea au prioritatea mai mica de 5. Prioritatile cuprinse intre 15-19 arata ca activitatea inceputa se va desfasura cu prioritate pana la terrninare in cadrul disponibilului de resurse iar pentru prioritate 20 semnifica faptul ca toate resursele sunt alocate cu prioritate acestei activitati. Prioritatea afecteaza numai activitatea pentru care a fost atribuita.

Rapoartele de iesire pot fi scoase fie la imprimanta (132 caractere) fie pe ploter (diagrame, histograme, graful retea) cu un continut informational sortat in functie de optiunile utilizatorului (vezi MENIUL PENTRU SPECIFICAREA TIPURILOR DE RAPOARTE).

MENIURI PENTRU SPECIFICAREA TIPURILOR DE RAPOARTE

Selectie tipuri de activitati:

A:Toate activitatile; L:Legaturi (durate pozitive);

B:Activitati; G:Legaturi (durate negative);

C:Activitati de aprovizionare; H:Diagrama cu bare;

D:Legaturi (durate zero); M:Puncte cheie.

Metode de alegere:

C1:Dupa cod1; C6:Dupa cod6;

C2:Dupa cod2; CA:Dupa orice cod;

C3:Dupa cod3; Sn:Dupa numar sectiune;

C4:Dupa cod4; RC:Dupa cod resursa.

Campuri de intrare pentru setare limite:

AN:Numar de activitate; FL:Rezerve de timp;

PE:Evenimente precedente; DU:Durate;

SE:Evenimente succedente; CN:Numar calendar;

LS:Startul del mai tarziu; PR:Prioritati;

SS:Programarea (start); PC:Precedente complete;

SF:Programarea (sfarsit); AS:Startul actual;

AF:Finalul actual; CP:Imprimare conditionata;

TU:Total rezerve; UN:Unitati schimburi.

Campuri de intrare pentru sortare activitati:

AN:Numar de activitate; FL:Rezerve de timp;

PE:Evenimente precedente; DU:Durate;

SE:Evenimente succedente; CN:Numar calendar;

LS:Startul del mai tarziu; PR:Prioritati;

SS:Programarea (start); PC:Precedente complete;

SF:Programarea (sfarsit); AS:Startul actual;

AF:Finalul actual;

Formatul datelor:

Optiuni selectie:

1:nnnn (numar.zi); 11:nnnn.n (zile si schimb);

2:nnnw (numar saptamani); 12:nnnw.n (saptamani si schimb);

3:nnnwn (numar saptamani si zi); 13:nnnwn.n(saptamani,zi, schimb);

4:nnn.n; 14:nnn:n.N;

5:ddmmmyy (calendarul datelor); 15:ddmmmmyy.n (date);

6:dd-mmmm-yy; 16:dd-mmm-yy.n;

7:dd-mmmm:yy; 17:dd:mmm:yy.n;

8:dd-nn-yy; 18:dd:mm-yy.n;

9:dd:nm:yy; 19:dd:mm:yy.n;

10:dd/mm/yy; 20:dd/mm/yy.n.

Format numeric pentru date si rezerva de timp:

Optiuni:

1:nnnn (zile); 6:nnn.n (zile si schimburi);

2:nnnw (saptamani); 7:nnnw.nn (saptamani si schimburi);

3:nnnwn (saptamani si zile);1 8:nnnwn.n (saptamani,zile si schimburi);

4:nnn:n (saptamani si zile); 9:nnn:nn (saptamani si schimburi).

5:.nnnn(schimburi);

Produsul listeaza urmatoarele tipuri de rapoarte:

RAPORTUL ACTIVITATILOR:

Acesta este un raport de baza in care avem calendarul de desfasurare a activitatilor, imprimat sub forma unui tabel de activitati. Activitatile pot fi listate intr-o anumita ordine precizata de utilizator, si sub forma dorita pentru imprimare ( scriere la doua randuri, denumiri lungi, etc.)

DIAGRAME CU BARE:

In cadrul acestor diagrame nu apar activitatile fictive si activitatile conditionale. Datele utilizate pot fi alese fie in secventa cel mai devreme fie in secventa cel mai tarziu. Rezervele negative apar marcate cu simboluri distincte.

RAPORTUL RESURSELOR:

Acest raport arata modul de utilizare a unei resurse in cadrul proiectului. Reprezentarea poate fi zilnica, saptamanala sau lunara intr-un format ales. Imprimarea poate fi facuta si sub forma unei histograme, fie in scara orizontala fie in scara verticala.

ACTUALIZARI IN FUNCTIE DE STADIUL PROIECTULUI:

La sfarsitul fiecarei perioade de analiza este necesar sa se introduca datete care arata stadiul lucrarilor si sa se ceara noile rapoarte pentru perioada urmatoare.

6.4. Organigrama tehnica a proiectului

Pentru a putea utiliza aceste metode trebuie sa se cunoasca intregul ansamblu de activitati impreuna cu succesiunea si corelarea acestora. Aceste metode de planificare si control solicita deci lista activitatilor proiectului si secventa tehnologica a acestora. Aceste date de intrare pot fi obtinute prin cunoasterea de fond a obiectivului propus si prin stabilirea nivelului de detaliere solicitat in descompunerea proiectului in parti componente. In studiul de caz se va prezenta reteaua PERT de activitati pentru informatizarea intreprinderii analizate si se va face analiza de timp si analiza de resurse. In concordanta cu calendarul de lucru al proiectului se va elabora si planul de actiuni de forma celui prezentat in tabelul 6.6.

PLANUL DE ACTIUNI

Tabelul nr.6.6.

Actiuni principale

Actiuni subordonate

Detalieri

Asigurarea bazei tehnice

-cereri de oferte/caiet de sarcini

-evaluare oferte si alegere furnizor

-contractare furnituri

-receptionare echipamente

-amenajare spatii, posare cabluri

-instalare, testare si punere in functiune de echipamente si software

-cereri de oferte/caiet de sarcini

evaluare oferte si alegere furnizor

Grafic

Tabel

Asigurarea aplicatiilor

-asigurarea resurselor financiare

-contractare lucrari

Grafic

Tabel

Asigurare informationala

-stabilire responsabilitati privind incarcarea, intretinerea si utilizarea colectiilor de date

-stabilirea drepturilor de acces la date si aplicatii

-colectarea, sistematizarea si incarcarea informatiilor in bazele de date

Asigurarea comunicatiilor interne si externe

-stabilirea categoriilor de informatii pe tipuri de corespondenti

-conectarea la nodurile interne de informatii

-conectarea la nodurile externe de comunicatii

Pregatirea personalului

-stabilirea atributiilor, responsabilitatilor, sarcinilor, fisele de post in conditiile informatizarii intreprinderii

-instruire personal: informaticieni/utilizatori din compartimentele unitatii

Grafic

Tabel

Urmarirea aplicarii

-numirea unui comitet de coordonare privind aplicarea proiectului director

-realizarea termenelor de proiectare pentru proiectelor de aplicatii

-urmarirea derularii proiectelor

-asigurarea avizarii, testarii pilot, implementarii si generalizarii aplicatiilor

-actualizarea anuala a planurilor de actiune in conformitate cu rezultatele obtinute, posibilitatile de finantare si evolutiile tehnologice

-elaborarea si actualizarea periodica a ROF, adaptarea masurilor organizatorice si administrative

Grafic

Tabel

Capitolul 7

ESTIMAREA EFICIENTEI ECONOMICE A SISTEMULUI INFORMATIC

Conceptul de eficienta economica contsa in compararea efectelor obtinute cu cheltuielile necesare pentru realizarea si functionarea sistemului. Estimarea celor doua elemente se elaboreaza tinind cont de caracterul complex al efectelor obtinute prin introducerea noului sistem si de ansamblul factorilor in care isi desfasoara activitatea sistemul informatic. In lucrarea 7 si 8 se face o trecere in revista a principalelor rezultate obtinute privind estimarea eficientei economice a sistemelor informatice. Prezentarea succinta a acestor rezultate este redata in $7.1 si $7.2. Metoda ANALIZA COST BENEFICIU din $7.3 reprezinta o altemativa la metodele prezentate in $7.2. Aceasta metoda, bazata pe tehnicile de actualizare, permite masurarea efectelor economice obtinute pentru suma investita in sistemul informatic al unitatii. Produsul program ACB disponibil pe PC/AT preia partea de calcule foarte laborioase solicitate de aceasta metoda. Pentru estimarea eficientei economice a unui sistem informatic concret trebuie identificate sursele de date solicitate pentru calculul indicatorilor de eficienta. In majoritatea cazurilor se cunosc sau se pot estima costurile de realizare, dar efectele economice sunt destul de greu de cuantificat. De aceea trebuie sa ne orientam spre acele metode pentru care putem sa obtinem date semnificative. In cursul acestor cercetari se constata ca unele metode nu rasplatesc sperantele si in acest caz apare senzatia de dezorientare urmata de orientarea spre noi metode.

7.1. Orientare si dezorientare privind eficienta economica a sistemelor informatice

Teoriile si conceptele existente privind eficienta economica a sistemelor informatice se pot clasifica in functie de sursele de estimare a fluxurilor de venituri in trei grupe .

In prima grupa se cuprind teorille si conceptele care sustin utilitatea sistemului informatic si deci eficienta lor nu se pune in discutie atata timp cat se rezolva ' vechile probleme cu noile instalatii' in conditii de eticienta. Insa aceasta abordare, desi conduce evident 1a o crestere a productivitatii sistemului informational existent, nu conduce si la perfectionarea sistemului insusi, respectiv 1asa nemodificate metodele si tehnicile de conducere. In cadrul acestei abordari se stabilesc criterii privind selectionarea judicioasa a proceselor/fluxurilor informationale care se preteaza la informatizarea imediata, se selecteaza cele mai performante componente ale tehnologiei informatiei (echipamente, produse program si metodologii) adecvate acestei zone inguste, intreaga preocupare constind in a asigura stabilitatea sistemului informational existent.

In cadrul grupei a doua, privind eficienta sistemelor informatice economice, sunt incluse teoriile si conceptele a caror idee centrala consta in aceea ca eficienta provine din impactul sistemului informatic asupra activitatii de conducere a sistemelor economico-sociale, expimata prin cresterea eficientei activitatii de conducere asupra sistemului condus. Valoarea informatiilor pe care sistemul informatic economic le furnizeaza se compara cu cheltuielile necesare pentru obtinerea acestora. Pentru calculul valorii informatiei se apeleaza la componente privind caracteristicile tehnice cum ar fi: precizie, operativitate, continut informational, durata de raspuns etc.

Valoarea informatiei se calculeaza prin formula:

C

Vi=B*[ 1/C ∑ f(E,T,Z,n)-g(P,y)]-h(E,F,T)

(n-1)

unde au fost folosite urmatoarele notatii:

Vi = valoarea informatiei pe perioada utilizarii ei;

B = profitul rezultat pe baza unei decizii corecte;

C = timpul in care informatia este utila;

n = numarul de perioade de timp cuprinse in durata de timp F ;

E = precizia informatiei rezultate din sistem;

T = timpul necesar pentru obtinerea informatiei;

Z = numarul deciziilor luate intr-o perioada de timp;

P = probabilitatea ca decizia sa fie corecta in lipsa informatiei rezultate din sistem.

Formula de mai sus are o valoare practica modesta, insa permite exprimarea corelatiei dintre valoarea si calitatea informatiei si pune in evidenta urmatoarele concluzii:

a)               valoarea informatiei creste odata cu cresterea calitatii ei pana la un moment dat , dupa care cresterea in continuare a calitatii ei conduce la o crestere nesemnificativa a valorii informatiei;

b)               cheltuielile solicitate pentru cresterea calitatii informatiei raman proportionale pana la o anumita limita dupa care dupa cresteri nesemnificative a calitatii informatiei apar salturi spectaculoase de costuri.

In etapa de elaborare a proiectului director de informatizare, se incearca sa se stabileasca un echilibru optim economic dintre valoarea si calitatea informatiei in raport cu cheltuielile necesare furnizarii informatiei (se urmareste asa numitul criteriu cost/performanta).

Grupa a treia de concepte si teorii, privind eficienta sistemelor informatice economice, promoveaza ideea de evaluare a eficientei sistemului informatic prin contributia sa adusa la sporirea eficientei activitatilor cu caracter tehnic in special asupra activitatilor de productie si a celor economico-sociale. In cadrul acestei grupe se analizeaza un numar de indicatori economici din care enumeram:

a) indicatori de fundamentare tehnico-economica a sistemului informatic (sporul anual al profitului, economia anuala rezultata din reducerea cheltuielilor de productie corelata cu scaderea cheltuielilor de functionare a sistemului informational ,etc.):

b) indicatori sintetici de evaluare a eficientei economice a sistemelor informatice deja existente (durata de timp necesara acoperirii cheltuielilor initiale, rentabilitatea cheltuielilor de realizare a sistemului informatic).

7.2. Indicatori de eficienta economica ai sistemului informatic

Un sistem informatic atunci cand se elaboreaza poate fi selectat dintr-o gama de variante, diferentiate intre ele prin elemente de cheltuiala si de efecte economice obtinute. Corectitudinea selectarii unui sistem se bazeaza pe analiza variantelor posibil de realizat, in raport cu resursele informatice existente atat la proiectant cat si la utilizator, in contextul unui asa numit raport cost/ performanta. In acest context au fost elaborati un set de indicatori capabili sa reflecte raportul dintre costul resurselor consumate si performantele scontate ale sistemului informatic dupa cum urmeaza:
a) Coeficientulde satisfacere a cerintelor functionale

Un sistem informatic este destinat sa satisfaca integral

cerintele informationale ale unitatii economico-sociale. Pentru a putea constitui acest indicator se va urmari raportul dintre cantitatea de informatii proiectate a fi furnizate de sistemul informatic si cantitatea de informatii reale pe diversele nivele dale piramidei ierarhice ale conducerii existente in unitate.

b) Coeficientul timpului de raspuns

Un sistem economico-social se regleaza in timpul functionarii lui prin decizii. Periodicitatea proceselor ce se desfasoara in unitatea economico-sociala impune timpul de reglare maxim admis( T1 ) prin sistemul decizional. Dar frecventa si calitatea deciziilor si actiunilor sistemului de conducere depinde de durata elaborarii si realizarii lucrarilor din sistemul informational ( asa numitul timp de raspuns al sistemului informational , notat cu T2 ) si durata aferenta desfasurarii proceselor de conducere( T3), compus din durata elaborarii deciziei si durata de timp corespunzatoare punerii ei in aplicatie. Cele trei durate de timp asfel definite pot fi reprezentate grafic ca in fig 7.1.

T1

  T2

T3

Fig.7.1. Pozitiile relative ale timpilor T1,T2,T3.

Conditia minima necesara pentru asigurarea functionarii stabile a unitatii este data de relatia:

T1=T2+T3 (7.2)

Din analiza celor trei componente se constata ca durata T3 are valoare cvasiconstanta. Singurul element asupra caruia se poate actiona in vederea reglarii eficiente a proceselor ce se desfasoara in sistemul obiect prin sistemul decizional este dat de relatia:

T2 <T1 -T3 (7.3)

Concluzia ce se desprinde din formula (7.3.) consta in comprimarea lucrarilor ce se desfasoara in sistemul informational (T2) , lucrari solicitate de sistemul deizional.

Dar marimea T2 depinde de un complex de factori din care amintim:

-structura functionala a sistemului informatic si a componentelor lui;

-nivelul tehnico-economic de organizare si gestiune a colectiilor de date si

derularea fluxurilor de actualizare, prelucrare, stocare si interogare a acestora;

-structura si performanta tehnologiilor informatice disponibile;

-nivelul atins de pregatirea personalului pe diverse trepte.

In practica se utilizeaza de regula coeficientul timpului de raspuns calculat prin formula:

T2

Kr= ----- ----- ------  (7.4)

T1 -T3

c)Coeficientul eficientei economice

Acest coeficient reprezinta raportul dintre suma efectelor economice potentiale insumate pe durata unui an si totalitatea resurselor consumate (costurile) pe aceiasi durata si se calculeaza cu ajutorul formulei (7.5.).

E

Ke= ----- (7.5)

C

unde E reprezinta suma efectelor economice potentiale si se compune din:

-efectele obtinute prin cresterea cifrei de afaceri ca urmare a noilor valori de performanta a produsului, productivitatii, cicluri de fabricatie, indicilor de utilizare a capacitatilor de productie;

-efectelor concretizate in reducerea cheltuielilor de productie (reducerea consumurilor de forta de munca si de materie prima si energie);

-efectele rezultate din scaderea cheltuielilor generale ale unitatii.

Resursele informatice consumate pentru obtinerea acestor efecte (C) se compun din:

-valoarea capitalului fix si a mijloacelor circulante necesare desfasurarii normale a procesului;

-valoarea cheltuielilor cu elaborarea, punerea in functiune si intretinerea sistemului informatic.

Criteriul de performanta in aprecierea sistemului informatic selectat dupa acest indicator consta in obtinerea unei valori Ke mai mare sau egala cu valoarea coeficientului normat al eficientei economice a sistemelor informatice din acelasi domeniu, daca exista, sau in caz contrar mai mare decat cel mai performant coeficient al unui sistem informatic aflat in functiune.

d)Coeficientul duratei de recuperare

Acest cpeficient se calculeaza ca raport intre resursele proiectate a fi utilizate si efectele economice potentiale totale pe durata ciclului de viata a sistemului informatic:

C

Kd= ---------- (7.6)

D*E

Acest coeficient permite sa se vizualizeze daca pe perioada duratei de viata a sistemului (D) se acopera cheltuielile cu realizarea sa.

e) Coeficientul economiei de personal

Prin introducerea noului sistem informatic timpul de munca (t1) a personalului se reduce fata de timpul de munca consumat anterior (t0) pentru executarea acelorasi lucrari informationale.

Economia de personal trebuie urmarita si in cadrul relatiei cresterii numarului si volumului lucrarilor de sistem informational cu acelasi personal. Acest coeficient se calculeaza:

t0-t1

Kd= ---------- (7.7)

t0

In cazul acestui indicator conditia de admisibilitate consta din Kp>coeficientul de crestere relativa a personalului.

f) Coeficientul tehnico-economic

In multe din situatiile concrete de estimare a eficientei economice a sistemelor informatice cu ajutorul indicatorilor prezentati nu se ajunge la o solutie concludenta. In aceste cazuri se recurge la un indicator sintetic, cuantificat pe baza criteriilor de importanta acordata coeficientilor enumerati anterior. Calculul se va face la un consum minim de resurse necesare obtinerii anumitor efecte economice.

7.3. Estimarea eficientei economice a sistemului informatic cu ajutorul analizei cost/beneficiu

Proiectarea si realizarea unui sistem informatic implica un consum mare de resurse (forta de munca, echipamente, produse program, consumabile, etc. ce pot fi exprimate sub forma de costuri) pentru a obtine servicii exprimate sub forma de venituri. Sistemul informatic, avind o durata de viata bine determinata, realizarea lui poate fi asimilata cu o investitie si pe aceasta cale putem estima eficienta economica cu ajutorul indicatorilor oferiti de analiza cost/beneficiu.

Metoda analizei cost beneficiu (ACB), elaborata de catre Institutul Bancii Mondiale (BIRD), se bazeaza pe aplicarea tehnicilor de actualizare si pe folosirea in analiza a unui numar restrans de indicatori de eficienta.

7.3.1. Prezentarea metodei Analiza Cost-Beneficiu

Scopul oricarei analize cost beneficiu este de a compara COSTURILE cu VENITURILE aferente oricarui proiect in vederea estimarii eficientei economice a acestuia. ANALIZA COST/BENEFICIU , metoda elaborata de Banca Mondiala, este o metoda complexa de analiza a rentabilitatii unui obiectiv economic pe baza unui numar restrans de indicatori. Ea contine elementele de analiza economica si analiza financiara. Ambele componente au in vedere analiza rentabilitatii unui obiectiv economic, pe baza ratei interne de rentabilitate a proiectului, obtinuta cu ajutorul tehnicilor de actualizare.

In cadrul analizei economice devine necesara calcularea costurilor in moneda nationala pentru obtinerea sau economisirea unei unitati valutare prin functionarea proiectului respectiv, pe tot parcursul vietii economice a acestuia. In acest mod ANALIZA COST BENEFICIU capata o noua componenta numita cursul de revenire intern al proiectului (TESTUL BRUNO) sau cursul de revenire net actualizat.

Pentru investigarea, cu ajutorul metodei analiza cost beneficiu a unui obiectiv de investitii, este necesara parcurgerea a doua etape: etapa de pregatire a proiectului si etapa de calcul a indicatorilor si de interpretare a lor. In etapa de pregatire se au in vedere de ordin financiar , economic, tehnic si comercial.

TEHNICA ACTUALIZARII este asimilata de teoria practica economica ca un mijloc de luare in considerare a efectelor factorului timp asupra proiectului de investitie. Actualizarea poate fi inteleasa avind in vedere posibilitatea de a se "fructifica " orice suma de bani prin depunerea la banca si incasarea unei anumite dobanzi.

Formula de calcul folosita pentru a calcula valoarea actualizata a sumei S este:

Va=S ---------- pentru k=1,2, . . . n

(1+i) k

unde :

Va= valoarea actualizata a sumei S (valoarea in prezent a sumei S primita in viitor);

i= rata de actualizare exprimata in procente;

n= numarul de ani peste care se promite a se plati suma S.

Procesul de calcul a valorii actualizate a unei sume (castig sau cheltuieli) viitoare se numeste actualizare. Rata dobanzii folosita in calculul de actualizare se numeste rata de actualizare iar expresia (7.8) se numeste factor de actualizare.

fk= ---------- (7.8)

(1+i) k

ANALIZA ECONOMICA are ca scop cunoasterea rentabilitatii abiectivului economic. Facilitatea oferita de tehnica actualizarii, de a compara sume esalonate pe durate diferite, conduce la posibilitatea compararii costurilor si veniturilor actualizate ale unui obiectiv de investitii. In acest sens ANALIZA COST BENEFICIU pune la dispozitie urmatorii indicatori economici:

N 2

∑ Bij

N j=1

∑ ----- ----- -----------

i=1 (1+0,01R) i-1

Va/Ca= ----- ----- --------- ----- -------- (7.9)

N1

∑ Cij

N i=1

∑ = ----- ----- ----------

i=1 (1+0,01R) i-1

N 2 N 1

∑ Bij -∑ Cij

N j=1 j=1

VAN= ∑ ----- ----- ----------- (7.10)

i=1 (1+0,01R) i-1

N 2 N 1

∑ Bij -∑ Cij

N j=1 j=1

RIR= ∑ ----- ----- ----------- =0 (7.11)

j=1 (1+0,01R) i-1

VAN(imin)

RIR= imin +( imax - imin) -------- ----- ------ (7.12)

VAN(imax)+VAN(imin)

TESTUL BRUNO

Venit actualizat (lei)

Cursul de revenire al obiectivului=-------- ----- ------ - (7.13.)

Rata actualizata in dolari

In formulele de mai sus variabilele au urmatoarea semnificatie:

N1 este numarul de fluxuri de beneficii;

N2 este numarul de fluxuri de costuri;

N este durata de viata a proiectului;

Cij este elementul de cost i, in fluxul de cost j;

Vij este elementul de venituri I, in fluxul de venituri j;

imax =rata maxima de rentabilitate;

imin=rata minima de rentabilitate;

VAN(imin)=valoarea actuala neta pentru rata minima de actualizare;

VAN(imax)=valoarea actuala neta pentru rata maxima de actualizare.

OBSERVATII

Primii doi indicatori din analiza cost beneficiu sunt influentati de rata de actualizare utilizata. Pe masura ce rata de actualizare creste indicatorii Va/Ca si VAN scad;

Indicatorul RIR exprima capacitatea medie de valorificare a resurselor utilizate pentru realizarea proiectului pe intreaga durata de viata a acestuia;

Criteriile de selectie a proiectelor dupa eficienta lor:

Va/Ca>1; VAN>0; RIR>Rata de rentabilitate economica normata.

Decidentul se poate afla in una din urmatoarele situatii atunci cand analizeaza sansele unui proiect de investitie:

I. PROIECT UNIC: 1.VARIANTA UNICA;

2.VARIANTA MULTIPLA.

II.PROIECTE MULTIPLE: 1. VARIANTA UNICA;

2.VARIANTA MULTIPLA.

5. Urmare a aplicarii METODEI ANALIZA COST BENEFICIU pentru estimarea eficientei economice, decidentul ajunge in final la una din situatiile:

-reluarea studiilor de aprofundare a proiectului;

-abandonarea proiectului ca ineficient sau inoportun;

-adoptarea uneia din variantele proiectului.

7.3.2. Factori de risc si incertitudine

Prin natura sa, orice obiectiv economic se realizeaza in conditii de risc si incertitudine. Acestea sunt determinate de o serie de cauze obiective si subiective , dintre care se pot enumera: schimbarea conditiilor economice; schimbari tehnologice, atitudinea exagerat de optimista sau pesimista a echipei de analiza,erori de analiza tehnica, economica si financiara.

Metoda generala de luare in considerare a riscurilor si incertitudinilor unui anumit obiectiv economic este de a efectua analize de cost-beneficiu in mai multe variante, modificind in diferite directii, favorabile dar mai ales nefavorabile, elemetele de calcul care sunt supuse riscului si incertitudinii.

In acest sens avem:

-metoda variantelor optimiste, pesiste si cele mai probabile pentru a vedea efectele

asupra rentabilitatii actiunii si consecintele evolutiei nefavorabile a

ELEMENTELOR SUPUSE RISCULUI SI lNCERTITUDINII.

-metoda analizei de sensibilitate care consta in schimbarea uneia sau mai multor

estimari ale elementelor de calcul si reluarea analizei cost-beneficiu pentru diferite

combinatii ale elementelor modificate favorabil sau nevaforabil.

Prin analiza de sensibilitate se poate constata, de exemplu cum este influentata rentabilitatea proiectului de crestere a preturilor la unele materii prime, de scadere a preturilor la produsul finit, de scumpire a importului datorita modificarii cursului oficial al monedei nationale.

Analiza cost beneficiu prezinta urmatoarele avantaje:

-ofera o imagine globala a eficientei unui obiectiv, precum si concluziile sintetice

datorita folosirii unui numar minim de indicatori (in realitate este vorba de

indicatorul RIR ceilalti fiind derivati);

-poate fi utilizata in orice moment al vietii economice a unui obiectiv, iar in faza

investitionala permite luarea deciziei prin compararea mai multor variante;

-are in vedere factorii de risc prezenti in orice actiune si orizontul de timp a

intregii vieti economice a acesteia;

-poate fi utilizata pentru orice proiect de investitie din orice domeniu (economic,

cercetare-dezvoltare, etc.);

-folosirea testului BRUNO ofera posibilitatea de a se evita absolutizarea

importantei incasarilor valutare si a efortului acestora asupra balantei de plati

externe si de a urmarii impactul obiectivului analizat asupra eficientei economiei

nationale.

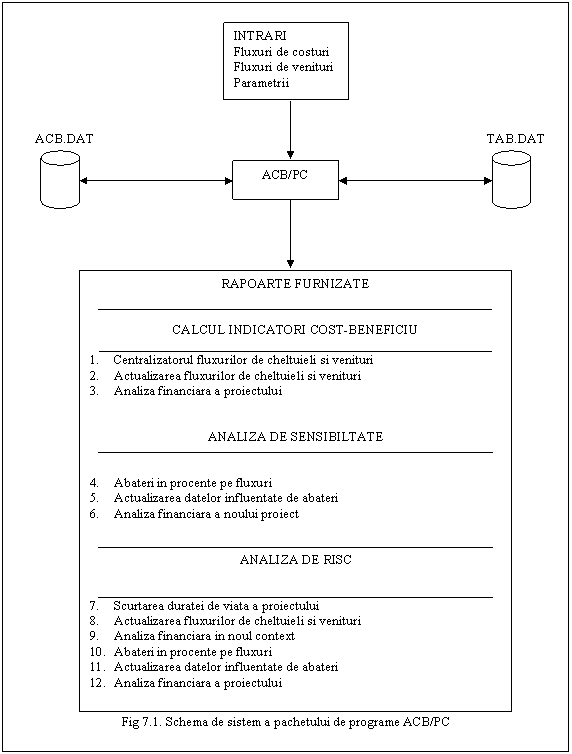

7.4. Pachetul de programe ACB

Prezentare generala:

Pachetul de programe ACB, disponibil pe PC/AT sub sistemul de operare DOS V5.0, este destinat sa realizeze in totalitate operatiile de gestiune a fluxurilor de date ale proiectelor de investitie precum si operatiile de calcul solicitate de METODA ANALIZA COST BENEFICIU.

OBIECTIVELE PACHETULUI sunt:

-sa permita efectuarea tuturor calculelor si efectuarea operatiilor de gestiune a datelor ce pot sa apara in utilizarea metodei ACB in analiza proiectelor;

-sa dea utilizatorului controlul deplin asupra gestiunii datelor si efectuarea calculelor in realizarea analizei economice si financiare a proiectelor;

-sa fie usor de manevrat de catre utilizatorii care nu au o practica in informatica.

Resursele solicitate pentru rularea produsului program sunt:

-microcalculatoare PC/AT -286,(386, 486,..), 2MB RAM, Display color, S-VGA, dischete de 3.5 sau 5.25

Pachetul se prezinta sub forma unui task executabil livrat pe o dischet cu inscriptia PACHETUL DE PROGRAME ACB

Instalare produs:

1. Se genereaza directorul ACB;

2. Se restaureaza continutul dischetei 'PACHETUL DE

PROGRAME ACB' in acest director;

3. Se lanseaza produsul program ACB.EXE si se obtine ecranul initial;

4. Se aleg optiunile din meniurile puse la dispozitia

utilizatorilor prin utilizarea sagetilor si apasarea tastei ENTER;

5. Dupa instalarea produsului la rularile ulterioare se parcurg

pasii 3 si 4.

7.4.1. Studiu de caz (Exemplu de control al pachetului ACB)

Se considera un proiect de investitii care are durata de viata economica de 8 ani. In primii doi ani se realizeaza obiectivul investitiei ( 120000 unitati monetare) dupa care investitia incepe sa produca timp de 5 ani ( venituri de 50000 u.m.pe an), in al 8-lea an obtinindu-se doar un venit de 3000 u.m. din valoarea reziduala a echipamentului. Fluxurile de costuri si venituri ale acestui proiect este dat in tabelul nr. 7.1.

Fluxul de beneficii evidentiaza un beneficiu total de 83000 u.m. esalonat pe ultimii 6 ani ai obiectivului.

Se cere sa se analizeze daca proiectul este rentabil.

Tabelul nr.7.1.

A

N

U

L

Costurile investitiei

Chelt. de Chelt.de Total

investitii exploatare cheltuieli

Venituri

(incasari

anuale)

Beneficii

0 60000

10000 10000

10000 10000

10000 10000

10000 10000

10000 10000

0 0

T

O

T

A

L

50000 173000

Rulind acest exemplu cu pachetul de programe se obtin urmatoarele rapoarte (vezi exemplu de control)

PACHETUL DE PROGRAME: ANALIZA COST BENEFICIU
I.CENTRALIZATORUL FLUXURILOR DE CHELTUIELI SI VENITURI

PROIECT:TEST

1.DATE INITIALE

ANUL

INVESTITII

CHELTUIELI EXPLOATARE AMORTIZMENTE

TOTAL CHELTUIELI

TOTAL VENITURI

VENIT NET

TOTAL

II. ACTUALIZAREA FLUXURILOR DE CHELTUIELI SI VENITURI

PROIECT TEST

2.DATE ACTUALIZATE: Coeficient de actualizare:12

ANUL

INVESTITII ACTUALIZATE

CHELTUIELI EXPLOATARE ACTUALIZATE

TOTAL CHELTUIELI ACTUALIZATE

TOTAL VENITURI ACTUALIZATE

VENIT NET ACTUALIZAT

TOTAL

LA RATA DE ACTUALIZARE DE =12% AVEM:

CHELTUIELI TOTALE ACTUALIZATE: Ca=130140.10

VENITUL ACTUALIZAT : Va=144896.90

VENIT NET ACTUALIZAT: VNA

RAPORTUL VENIT ACTUALIZAT/COST ACTUALIZAT: Va/Ca=1.11

III.ANALIZA FINANCIARA A PROIECTULUI TEST

RATA MINIMA DE ACTUALIZARE: Rmin=12

RATA MAXIMA DE ACTUALIZARE: Rmax=18

ANUL

VENITUL NET

VENITUL NET ACTUALIZAT LA

Rmin Rmax

TOTAL

RATA INTERNA DE RENTABILITATE : RIR=16.70703+/- .005

IV. STUDIU DE SENSIBILITATE PENTRU PROIECTUL :TEST

ABATERI INPROCENTE PE FLUXURI:

INVESTITIA=8

CHELTUIELI DE EXPLOATARE=12

TOTAL VENITURI=15

ANUL

INVESTITII

CHELTUIELI EXPLOATARE AMORTIZMENTE

TOTAL CHELTUIELI

TOTAL VENITURI

VENIT NET

TOTAL

V.STUDIU DE SENSIBILITATE PENTRU PROIECTUL TEST

ACTUALIZAREA DATELOR INFLUENTATE DE ABATERI

Coeficient de actualizare=12

ANUL

INVESTITII ACTUALIZATE

CHELTUIELI EXPLOATARE ACTUALIZATE

TOTAL CHELTUIELI ACTUALIZATE

TOTAL VENITURI ACTUALIZATE

VENIT NET ACTUALIZAT

TOTAL

LA RATA DE ACTUALIZARE DE =12% AVEM

-CHELTUIELI TOTALE ACTUALIZATE: Ca=141700.80

-VENITUL ACTUALIZAT: Va=166631.50

-VENITUL NET ACTUALIZAT: VNA=149249.20

-RAPORTUL VENIT ACTUALIZAT/COST ACTUALIZAT: Va / Ca =1.18

VI: ANALIZA FINANCIARA A PROIECTULUI TEST

RATA MINIMA DE ACTUALIZARE: Rmin=12

RATA MAXIMA DE ACTUALIZARE: Rmax=18

ANUL

VENITUL NET

VENITUL NET ACTUALIZAT LA

Rmin Rmax

TOTAL

RATA INTERNA DE RENTABILITATE:RIR=19.39063+/-.005

VII.SCURTAREA DURATEI DE VIATA A PROIECTULUI TEST

INTERVALUL ELIMINAT (4,6) ANI

CENTRALIZATORUL FLUXURILOR DE CHELTUIELI SI VENITURI

7.DATE INITIALE

ANUL

INVESTITII

CHELTUIELI EXPLOATARE AMORTIZMENTE

TOTAL CHELTUIELI

TOTAL VENITURI

VENIT NET

TOTAL

VIII.ACTUALIZAREA FLUXURILOR DE CHELTUIELI SI VENITURI A PROIECTULUI TEST

8.DATE ACTUALIZATE:Coeficient actualizare:12

ANUL

INVESTITII ACTUALIZATE

CHELTUIELI EXPLOATARE ACTUALIZATE

TOTAL CHELTUIELI ACTUALIZATE

TOTAL VENITURI ACTUALIZATE

VENIT NET ACTUAL

TOTAL

LA RATA DE ACTUALIZARE DE =12 AVEM:

CHELTUIELI TOTALE ACTUALIZATE:Ca=114876.00

VENITUL ACTUALIZAT: Va=69067.20
VENIT NET ACTUALIZAT: VNA=-45808.85

RAPORTUL VENIT ACTUALIZAT/COST ACTUALIZAT: Va / Ca =.60

IX.ANALIZA FINANCIARA A PROIECTULUI TEST

RATA MINIMA DE ACTUALIZARE: Rmin=12

RATA MAXIMA DE ACTUALIZARE: Rmax=18

VENITUL NET

VENITUL NET ACTUALIZAT LA

Rmin Rmax

TOTAL

RATA INTERNA DE RENTABILITATE: RIR=-1638086+/-.005

X.STUDIUL DE SENSIBILITATE PENTRU PROIECTUL :TEST

ABATERI IN PROCENTE PE FLUXURI:

INVESTITIA=-2

CHELTUIELI DE EXPLOATARE=-4

TOTAL VENITURI=-3

ANUL

INVESTITII

CHELTUIELI EXPLOATARE AMORTIZMENTE

TOTAL CHELTUIELI

TOTAL VENITURI

VENIT NET

TOTAL

XI.STUDIU DE SENSIBILITATE PENTRU PROIECTUL:TEST

ACTUALIZAREA DATELOR INFLUNTATE DE ABATERI:

Coeficient de actualizare=12

ANUL

INVESTITII ACTUALIZATE

CHELTUIELI EXPLOATARE ACTUALIZATE

TOTAL CHELTUIELI ACTUALIZATE

TOTAL VENITURI ACTUALIZATE

VENIT NET ACTUALIZAT

TOTAL

LA RATA DE ACTUALIZARE DE =12% AVEM

-CHELTUIELI TOTALE ACTUALIZATE: Ca=-112309.10

-VENITUL ACTUALIZAT: Va=66995.18

-VENITUL NET ACTUALIZAT: VNA=-12399.06

-RAPORTUL VENIT ACTUALIZAT/COST ACTUALIZAT: Va / Ca =.60

XII. ANALIZA FINANCIARA A PROIECTULUI:TEST

RATA MINIMA DE ACTUALIZARE: Rmin=12

RATA MAXIMA DE ACTUALIZARE: Rmax=18

ANUL

VENITUL NET

VENITUL NET ACTUALIZAT LA

Rmin Rmax

RATA INTERNA DE RENTABILITATE:RIR=-1671875+/-.005

7.4.2. Estimarea eficientei economice a Sistemelor Informatice cu

ajutorul Analizei Cost Beneficiu

Din motive de spatiu, in cele ce urmeaza se va prezenta modul de utilizare a metodei pentru estimarea eficientei Sistemelor informatice prin exemple comentate.

Exemplul nr.1:

Proiectul director de informatizare a unei unitati industriale propune reproiectarea aplicatiilor sistemului informatic existent, in vederea incorporarii modificarilor aparute in sistemul obiect, al reducerii costurilor de intretinere si exploatare existente.

Valoarea investitiei (elaborare proiect director, lucrari de analiza proiectare, realizare programe, implementare) este de 660 unitati monetare (u.m.). costurile actuale de exploatare si intretinere sunt de 1270 u.m. pe an si in urma realizarii noului Sistem informatic (care va incorpora facilitati de informatica distribuita si sistem deschis) se vor reduce 1060 u.m. pe an. Considerind ca durata de viata economica a acestei investitii este de 6 ani (se apreciaza ca in acest interval se acumuleaza modificari majore in sistemul obiect care vor solicita reproiectarea Sistemului Informatic), durata de elaborare a proiectului director si de realizare-dare in exploatare a noului sistem informatic este de 2 ani, rata minima a rentabilitatii fiind de 12%, se ridica intrebarea daca acest proiect este rentabil.

Se considera ca lucrarile de elaborare, realizare si implementare a noului sistem se executa in paralel cu exploatarea Sistemului Informatic existent si deci costurile, in perioada investitiei pentru noul sistem informatic, vor fi:

Tabelul nr.7.2.

Anul

Costurile lucrarilor de realizare a noului sistem

Costul de exploatare si intretinere

Costul total al noului sistem

OBSERVATII:

-din analiza datelor cuprinse in acest exemplu rezulta ca venitul realizat din

aceasta investitie se calculeaza ca diferenta intre fluxurile de costuri de intretinere

si exploatare dintre cele doua sisteme informatice;

-pentru calculul indicatorilor solicitati de metoda, se vor utiliza pentru rata de

actualizare doua valori (i1=8% si i2=12%) iar datele sunt trecute in tabelul de mai

jos.

Tabelul nr.7.3.

An

Flux de costuri(u.m.)

Sistem Sistem

Existent Propus

Diferenta intre cele doua fluxuri de costuri

Rata de actualizare de 8%

Venit net actualizat

Rata de actualizare de 12%

-1600

-1600

-1060

-1060

-1060

-1060

-7440

Din tabelul nr.7.3. reiese ca desi investitia propusa asigura un profit de 180 u.m. si cheltuielile de investitie se amortizeaza in 5 ani, acest proiect nu este rentabil deoarece indicatorii de ANALIZA COST BENEFICIU calculati cu ajutorul pachetului ACB sunt:

-Raportul VENIT ACTUALIZAT/COST ACTUALIZAT:

Va 7440

---- = --------- =0,99<1 (7.14.)

Ca 7620

-VENITUL NET ACTUALIZAT:

VNA= -22,56<0 pentru i=8% (7.15.)

-RATA INTERNA DE RENTABILITATE:

RIR=8,49%<RMR (7.16.)

Se constata ca indicatorii de analiza cost beneficiu ai acestui proiect nu satisfac criteriul de eficienta acceptat.

Exemplul nr.2:

Proiectul prezentat in exemplul nr.1 nu a fost acceptat si s-au cerut variante de solutii tehnice care sa asigure un nivel de eficienta economica satisfacator. Astfel s-au elaborat doua variante care implica urmatoarele fluxuri de costuri si venituri:

Tabelul nr.7.4.

Varianta I

Varianta II

Costul investitiei

Costuri de exploatare si intretinere

700 u.m.

1020 u.m.

760 u.m.

1000 u.m.

Durata de viata economica a ambelor variante este de 6 ani, rata minima a rentabilitatii este de 12% iar costurile de exploatare si intretinere a sistemului informatic existent este de 1270 u.m. pe an. Durata investitiei in ambele variante este de 2 ani si lucrarile de elaborare si realizare se desfasoara in paralel cu functionarea sistemului actual.

Pentru a analiza cele doua variante sa sintetizam datele prezemtate si sa construim tabelul nr.7.5.

Tabelul nr.7.5.

An

Flux de costuri Flux de profituri

Flux de profituri actualizat

S.E. V1 V2 B1 B2

I=12%

B1 B2

-1020 -1000 +250 +270

-1020 -1000 +250 +270

-1020 -1000 +250 +270

-1020 -1000 +250 +270

178,0 -

159,0 302,9

141,8 192,2

126,8 171,7

153,1

136,9

Total

-7320 -7300 +300 +320

14,00 11,74

In comparatia fluxurilor de venituri si costuri neactualizate rezulta ca varianta a doua este mai avantajoasa, deoarece asigura un beneficiu total mai mare decat varianta intai, iar recuperarea investitiei se face in 3 ani, de la punerea in functiune, pentru ambele variante.

Din analiza cost beneficiu a celor doua variante, pentru o rata de actualizare de 12% se obtine:

Tabelul nr.7.8.

Indicatori ACB

Varianta I

Varianta II

Va/Ca

VAN

RIR

In urma calculului indicatorilor propusi de analiza cost beneficiu rezulta ca varianta intai este cea mai avantajoasa.

OBSERVATII:

Daca numarul variantelor ar fi mai mare, analiza se desfasoara in urmatoarele etape:

a)      se calculeaza pentru fiecare varianta indicatorii propusi de analiza cost beneficiu si apoi se elimina toate variantele pentru care RIR<RMR;

b)      se ordoneaza variantele ramase in analiza dupa valoarea indicatorului VNA si se evalueaza pe rand aceste variante in functie de valoarea investitiei si dupa valoarea indicatorului VNA.

7.5. Analiza de sensibilitate

Evaluarea eficientei utilizarii fondurilor de investitii prin metoda analizei cost beneficiu se bazeaza pe tehnica actualizarii fluxurilor de costuri si venituri si pe calculul celor trei indicatori mentionati. De regula estimarile datelor aferente fluxurilor analizate sunt aproximative si se bazeaza pe asa numite metoda expert (experienta existenta in domeniu). Analiza de sensibilitate are destinatia de a corecta erorile de apreciere initiale pentru fluxurile de costuri si venituri prin luarea in calcul a unor limite procentuale (maxime si minime) intre care pot varia aceste estimari.

Atat elementele fluxurilor de costuri si venituri cat si duratele de viata a proiectului pot suferi modificari in timp datorita unor cauze necunoscute la data analizei, iar valoarea celor trei indicatori este sensibila la variatia acestor indicatori. Pentru a putea depasii aceasta situatie, frecvent intalnita, se efectueaza o analiza de sensibilitate care consta din urmatoarele etape:

a)      identificarea fluxurilor de costuri si.sau venituri cu un grad mare de variabilitate in timp, cu precizarea limitelor in procente (variatii maxime si minime) ale acestor abateri posibile;

b)      refacerea estimarilor pentru fluxurile precizate pe durata de viata a proiectului si recalcularea indicatorilor.

Analiza de sensibilitate poate fi efectuata in urmatoarele variante:

a)      modificarea valorilor unui singur flux (costuri sau venituri), conform abaterilor procentuale stabilite, valorile celorlalte fluxuri ramanind nemodificate;

b)      modificarea unei combinatii de fluxuri (de la doua la toate fluxurile analizate) conform abaterilor procentuale stabilite;

c)      reducerea duratei de viata a proiectului cu un numar de ani; Se precizeaza ca reducerea duratei de viata a proiectului (intervalul de reducere) poate fi facuta numai in zona de nivel constant a profitului, deoarece in toate variantele de realizare a proiectului exista perioade destart si de terminare privitoare la proiectul analizat.

d)     Orice combinatie intre variantele amintite.

Pentru a ilustra analiza de sensibilitate a unui proiect se va considera componenta investitia initiala, si se iau in considerare potentialele depasiri ale valorii initiale. In determinarea limitelor de variatie a costurilor si veniturilor se pot folosii relatiile:

Va-Ca

DC%=------------ x100% (7.19)

Ca

Va-Ca

DV%=------------x100%  (7.20)

Va

Analiza de sensibilitate se bazeaza pe faptul ca se pot admite variatii in plus ale costurilor pana cand acestea devin egale cu veniturile sirespectiv se pot reduce veniturile pana cand acestea egaleaza costurile fara ca valoarea RIR sa scada sub valoarea minima admisa (RMR). Ea este deosebit de utila cand trebuie sa se aleaga o varianta, din mai multe variante care se exclud reciproc.

In acest caz se pot identifica variante care sunt mai "sensibile" la variatiile posibile ale unor componente, caracteristica pe care nu o are, de exemplu, o varianta abandonata.

Capitolul 8

STUDIU DE CAZ

ELABORAREA PROIECTULUI DIRECTOR DE INFORMATIZARE A UNITATII 'MONDIAL S.A.'

1.PREZENTAREA GENERALA A STUDIULUI DE CAZ

2. ANALIZA SI PREZENTAREA SISTEMULUI EXISTENT

3. PRECIZAREA OPTIUNILOR SOLUTIEI DE INFORMATIZARE

4. SCENARIU FLEXIBIL DE INFORMATIZARE

5. SOLUTIA DE INFORMATIZARE A UNITATII

6. MANAGEMENTUL PROIECTULUI.

7. ANEXA NUMARUL L: SCHEMELE PRINCIPALELOR FLUXURI INFORMATIONALE

8. ANEXA NUMARUL 2: FISELE DESCRIPTIVE ALE PROIECTELOR DE APLICATII

8.1. PREZENTAREA GENERALA A STUDIULUI DE CAZ

In programul de restructurare a intreprinderii "MONDIAL S.A." se prevede realizarea unui sistem informatic care sasustina efortul de crestere economica a unitatii in conditiile evolutiei acesteia in cadrul unei economii de piata. O echipa de specialisti in proiectare de sisteme informatice a fost invitata sa elaboreze un Proiect director de informatizare a acestei unitati. Pentru atingerea obiectivului echipa isi propune sa parcurga urmatoarele etape si operatii de executie in cadrul acestui proiect:

Etapa a I a :

CUNOASTEREA DE ANSAMBLU A SISTEMULUI OBIECT ACTUAL SI A TENDINTELOR DE DEZVOLTARE IN PERIOADA URMATOARE:

-Definirea domeniilor si a domeniilor locale ale sistemului informational;

-Schema fluxurilor informationale pe domenii si domenii locale;

-Precizarea aplicatiilor din domeniile locale;

-Evaluarea domeniilor in functie de procesele informational-decizionale;

-Precizarea principalelor colectii de informatii (sectiuni ale bancii de date; colectii de informatii locale specifice activitatii compartimentelor);

-Dotarea actuala cu tehnica de calcul.

Etapa a II a:

SOLUTIA CONCEPTUALA

In elaborarea Proiectului director de informatizare vor materializa urmatoarele ipoteze de lucru:

-Sistem informatic descentralizat si distribuit;

-Sistem informatic cu arhitectura tehnica de tip CLIENT-SERVER;

-Sistem informatic deschis;

-Arhitectura organizationala va cuprinde centrul de telecomunicatii; sistemul memoriei comune; domenii locale;

-Arhitectura tehnica va contine: tipologii de posturi de lucru (tip B (birotica), tip C (colectare date), tip D (diseminare), tip U (utilizator); server de comunicatii; File server;

-Arhitectura de aplicatii si arhitectura informationala va fi in concordanta cu ipotezele de lucru propuse.

Etapa a III a:

SOLUTIA DE INFORMATIZARE

-Stabilirea listei de aplicatii informatice structurata pe domenii locale de aplicatii;

-Elaborarea fiselor descriptive ale aplicatiilor informatice;

-Estimarea efortului si duratei de realizare a subsistemelor informatice;

-Construirea grafului retea a proiectului director de informatizare;

-Calendarul lucrarilor;

-Configurarea platformei hardware si software de baza;

-Esalonare costuri de realizare a Proiectului director de informatizare.

8.2. ANALIZA SI PREZENTAREA SISTEMULUI EXISTENT

8.2.1. Rolul si pozitia unitatii in sistemul economico social national.

Unitatea economica "MONDIAL S.A." isi propune realizarea produselor specifice domeniului sau de activitate la un anumit standard de calitate atat din punct de vedere al produselor fabricate cat si al procesului de fabricatie.

Activitatea de baza a unitatii "MONDIAL S.A." consta in principal in producerea de:

-masini, unelte aschietoare de metal cu inalt grad de tehnicitate ( strunguri carusel cu diametre de 1250 -4000 mm);

-masini unelte pentru prelucrarea superioara a lemnului, de complexitate tehnica medie. ( masini de frezat, masini universale);

-piese tumate din fonta cenusie si materiale neferoase, de complexitate tehnica medie, utilizate in constructia de masini unelte.

Fiecare dintre cele doua categorii de masini unelte cuprinde 5 tipuri de baza, realizate in serii mici si mijlocii. Piesele turnate formeaza serii miilocii si mari. Pe langa aceasta, unitatea desfasoara si activitati secundare complementare cum ar fi asigurarea de service si consultanta de specialitate si desfacerea produselor proprii prin magazinul de prezentare al unitatii. Procesul tehnologic comporta: prelucrari la cald; prelucrari la rece; tratamente termice si termochimice; montaj de subansamble; montaj general. Gradul de mecanizare a procesului de productie este de 65%. Date semnificative din pregatirea fabricatiei, in prezent:

Indicatori

Masini de prelucrat metal

Masini de prelucrat lemn

Numar mediu de repere/produs

Gradul de refolosire al subansamblelor

Numar mediu de fise tehnologice/comanda bucati

Date semnificative din activitatea comerciala actuala:

Numar furnizori/an

Numar comenzi aprovizionare/an

Numar beneficiari/an

Numar facturi/an

Procesul de productie se desfasoara in urmatoarele sectii: sectia turnatorie; sectia de prelucrari mecanice; sectia de montaj; sectia mecanic sef; sectia sculer sef.

Pentru cele aproximativ 50.000 articole exitente in intreprindere sunt organizate 14 depozite principale si 15 magazii intermediare. Numarul tranzactiilor materiale este de aproximativ 90.000 /luna. Prelucrarea datelor se face in prezent manual (cu masini de birou), si cu ajutorul unor aplicatii informatice privind gestiunea stocurilor si bonurile de manopera, aplicatii ce se ruleaza in afara intreprinderii pe baza unui contract de prestari servicii informatice.

Dezvoltarea intreprinderii in perioada urmatoare:

Din analiza "Studiului de restructurare" a unitatii "MONDIAL S.A." prin parcurgerea capitolelor de prezentare a unitatii, a pietii si comercializarii produselor, a evaluarii activitatii viitoare, a costurilor si veniturilor estimate, a surselor de finantare si a riscurilor agentului economic, au fost retinute urmatoarele aspecte semnificative:

-familia strungurilor carusel se va diversifica, asimilindu-se masini cu diametrul de 10.000 mm cu comanda numerica si afisaj de cote precum si strunguri carusel speciale;

-la sfarsitul perioadei ponderea acestui sortiment in productia marfa va creste de la 30 % la 60 %;

-masinile pentru prelucrarea lemnului se vor moderniza, ponderea lor, in productia marfa, scazind insa de la 40 % la 20 %, la sfarsitul perioadei;

-productia de piese brute turnate din fonta si neferoase, de aproximativ 25.000 tone, in prezent, va creste cu 50 %.

Evolutia principalilor indicatori:

Indicatori

An de baza

Perioada viitoare

2 3 4 5

Productia globala (valoare relativa)

140 180 220 250

Productia neta (valoare relativa)

175 225 250 300

Numar personal

Cheltuieli la 1000 lei

980 950 925 900

Productivitatea muncii (valoare relativa)

118 125 135 140

In concluzie intreprinderea constructoare de masini, prezentata succint, desfasoara o ampla activitate productiva, produsele sale fiind furnizate partenerilor interni si externi. In anii urmatori se prevede o crestere substantiala a volumului productiei concomitent cu asimilarea unor produse noi si cu imbunatatirea principalilor indicatori. Sistemul informatic trebuie sa sprijine acest efort, facilitind indeplinirea obiectivelor propuse si anume: dezvoltarea si modernizarea proprie in contextul competitional al economiei actuale; cresterea eficientei muncii; atragerea unui personal calificat, cu un inalt grad de pregatire, precum si perfectionarea profesionala a personalului existent; utilizarea eficienta a resurselor materiale, financiare si umane prin reducerea consumurilor specifice pe unitate de produs si prin cresterea productivitatii muncii; reducerea costurilor de productie, cresterea cifrei de afaceri a unitatii.

Parghii de actiune si reglare

Principalele parghii de actiune si reglare la nivelul unitatii constau in:

-elaborarea unei politici proprii de functionare si dezvoltare in concordanta cu cerintele economiei de piata si stabilirea unor relatii de parteneriat cu agentii economici interni si externi atat pentru aprovizionare cat si pentru desfacere;

-politica financiara si de marketing a unitatii economice;

-elaborarea unor propuneri de modificari structurale la nivelul unitatii;

-elaborarea de strategii si prognoze in concordanta cu dinamica generala a economiei nationale si a legilor economiei de piata.

Factori de context determinanti:

-strategia dezvoltarii economiei nationale;

-legislatia generala ( Hotarari si Ordonante ale Guvernului legi adoptate, norme si recomandari din domeniu de activitate, etc.); ,

-cerintele si evolutia economiei nationale si tendintele de dezvoltare a domeniului ;

-situatia financiara a unitatii.

8.2.2 Rolul si pozitia unitatii in ramura de activitate

Pornind de la corelatiile si interdependentele multiple ce exista intre unitatile economice ce isi desfasoara activitatea in ramura constructiilor de masini, precum si de la propriul nivel de dezvoltare si organizare, unitatea MONDIAL S.A. isi propune realizarea urmatoarelor obiective:

-identificarea si introducerea in ciclul propriu de fabricatie a unor produse noi, cu performante deosebite care sunt cerute de piata interna si externa;

-identificarea de noi piete de desfacere a produselor sale, pastrarea si dominarea unui segment de piata cat mai stabil pentru vanzarea produselor unitatii;

-imbunatatirea tehnologiilor de fabricatie existente si trecerea la retehnologizarea unitatii, masuri prevazute in 'Studiul de restructurare';

-preconizarea pentru urmatorii 5 ani a diversificarii familiei strungurilor carusel, prin asimilarea in fabricatie de noi produse. Se prognozeaza o crestere a ponderii acestora in totalul productiei marfa de la 30% la 80%;

-modernizarea masinilor pentru prelucrarea lemnului, ponderea acestora in productia matrfa scazind insa de la 40% la 20%;

-imbunatatirea principalilor indicatori economici: productia globala va creste de 3 ori; cheltuielile de productie vor scadea cu 30%; productivitatea muncii va creste de 1,5 ori, numarul de personal va creste in functie de cerinte.

Parghii de actiune si reglare

Principalele parghii de actiune si reglare la nivelul unitatii constau in:

-elaborarea unei politici proprii de functionare si dezvoltare in concordanta cu cerintele economiei de piata si stabilirea unor relatii de parteneriat cu agentii economici interni si externi atat pentru aprovizionare cat si pentru desfacere;

-politica financiara si de marketing a unitatii economice;

-elaborarea unor propuneri de modificari structurale la nivelul unitatii;

-elaborarea de strategii si prognoze in concordanta cu dinamica generala a economiei nationale si a legilor economiei de piata.

Factori de context determinanti:

-strategia dezvoltarii economiei nationale;

-legislatia generala ( Hotarari si Ordonante ale Guvernului

legi adoptate, norme si recomandari din domeniu de activitate, etc.); ,

-situatia financiara a intreprinderii si segmentul de piata ocupat in cadrul ramurei;

-relatiile de parteneriat cu agentii economici din tara si strainatate;

-cerintele si evolutia economiei nationale si tendintele de dezvoltare a domeniului ;

8.2.3. Rolul si pozitia unitatii in contextul cooperarii internationale

Unitatea economica MONDIAL S.A. are legaturi de cooperare cu parteneri interni si externi, concretizate atat la nivelul relatiei furnizor-beneficiar cat si la nivelul relatiilor de parteneriat in realizarea anumitor produse si subansamble. Produsele intreprinderii au fost expuse cu succes la diferite targuri si expozitii interne si internationale de profil iar comenzile ferme si contractele cu partenerii externi se afla in vizibila crestere.

8.2.4. Domenii de activitate analizate

Analiza structurii sistemului informational-decizional al unitatii MONDIAL S.A. este orientata pe conceptul de 'domeniu' de activitate. In cadrul Proiectului director de informatizare a acestei intreprinderii decuparea initiala a ariei de investigare in domenii s-a realizat la nivelul functiilor intreprinderii. Astfel activitatile de sistem informational-decizional din aceasta unitate economica au fost grupate in cinci domenii, la care s-a adaugat domeniul administratiei centrale, dupa cum urmeaza:

Dl: DOMENIUL CERCETARE -DEZVOLTARE;

D2: DOMENIUL COMERCIAL;

D3: DOMENIUL PRODUCTIE;

D4: DOMENIUL PERSONAL -SALARIZARE;

D5: DOMENIUL FINANCIAR -CONTABIL;

D6: DOMENIUL ADMINISTRATIE CENTRALA.

Structurarea intreprinderii pe aceste domenii va asigura viitorului sistem informatic independenta fata de structurile organizatorice concrete si va preveni doua mari categorii de riscuri: reluarea elaborarii sistemului informaltic, datorita unor eventuale modificari organizatorice care vor surveni in viata intreprinderi; rigidizarea structurii organizatorice actuale prin implementarea sistemului informatic.

8.2.5. Schemele principalelor fluxuri informationale pe domenii

In cadrul sistemului informational al unitatii circula sau sunt stocate mari volume de date. Aceste colectii de date nu sunt amorfe, ele sunt structurate conform unor criterii (provenite din frecventa cerintelor informationa1e. Ele sunt consultate si constituie baza de calcul pentru prelucrarile de date solocitate de bunul mers al intreprinderii. Rolul analizei de sistem ce se desfasoara in cadrul fiecarui domeniu este de a identifica principalele fluxuri informationale. Pentru fiecare flux se va preciza : locul de generare a informatiei, traseul urmat si suportul de comunicare, locul si modul de utilizare, locul si modul de arhivare. Schemele de flux informational au rolul de a prezenta grafic, sub o forma concisa, aspectele functionale ale ativitatilor din sistemul existent si de a preciza functiunile, colectiile de date si documentele care circula in domeniul analizat. Reprezentarea grafica a schemelor de flux informational pentru fiecare domeniu se afla in anexa nr 1.

8.2.6. Evaluarea domeniilor

O evaluare estimativa initiala a domeniilor analizate din cadrul intreprinderii "MONDIAL S.A." este ilustrata in tabelul nr. 2.1. In acest tabel se evidentiaza ponderea principalelor tipuri de procese informational-decizionale pe domenii. La intocmirea acestui tabel trebuie sa consideram atat situatia actuala cat si perspectiva evolutiei activitatilor sistemului obiect in comformitate cu obiectivele si functiunile acestuia

PROCESE INFORMAL DEIZIONALE

TABELUL NR. 2.1

CO

D

DOMENIU

DOCUMENTARE

COLECTARE- PRELUCRARE

ANALIZA- SINTEZA

ELABORARE- CONCEPTIE- DECIZIE

COORDONARE- INDRUMARE- CONTROL

RAPORTARE- INFORMARE

EVALUARE DECIZII- REGLARE

D1

CERCETARE- DEZVOLTARE

D2

COMERCIAL

D3

PRODUCTIE

D4

PERSONAL

D5

FINANCIAR-CONTABIL

D6

ADMIN-CENTRALA

LEGENDA: Cifrele din tabel au urm. semnificatie:

1-pondere foarte mica;  2-pondere mica;

3-pondere medie;  4-pondere mare;

5-pondere foarte mare.

8.2.7. Principalele colectii de informatii

Pornind de la informatiile obtinute din analiza principalelor fluxuri informatinale (vezi schemele de flux informational) si de la evaluarea domeniilor analizate (tabelul nr 2.1) rezulta ca fiind necesare, pentru un bun management al unitatii, colectiile de informatii selectate si prezentate in tabelul nr.2.2. Aceste colectii de informatii pot fi grupate in doua categorii principale si anume: sectiuni ale bancii de date ale unitatii MONDIAL S.A.; colectii de date si informatii locale, specifice activitatii din compartimente. In plus fata de aceste categorii de date, pe masura construirii de noi banci de date de interes national in comformitate cu conceptia generala de informatizare a tarii, intreprinderea MONDIAL S.A. urmeaza sa aiba acces la urmatoarele date si informatii: nomenclatoare unitare generale; registrul permanent al populatiei; registrul permanent al agentilor economici si sociali; dictionarul datelor administrtive; banca de date juridica si altele in functie de evolutia solicitarilor informationale.

PRINCIPALELE COLECTII DE DATE SI INFORMATII ALE INTREPRINDERII

Tabelul nr 2.2

COD

COLECTII DE DATE SI INFORMATII

D1

D2

D3

D4

D5

D6

A

BANCI DE DATE

A1

Banca de date pentru politica comerciala pe piata interna si externa:

extrase;

rezumate din rapoarte;

referinte tehnice;

legi si acte normative;

date de sinteza privind indicatorii economici;

nomenclatoare de comenzi si contacte;

b

a

b

c

b

c

A2

Banca de date pentru elaborarea planurilor de productie:

nomenclator de productie;

nomenclator de tehnologii;

comenzi contracte;

comenzi interne;

fisa utilajului.

c

b

a

c

a

c

A3

Banca de date privind resursele:

fonduri fixe;

capacitati de productie;

forta de munca pe meserii;

stocuri de materii prime si semifabricate;

productia realizata;

proiecte rezultate din cercetare (produse noi);

situatii financiare.

c

c

b

c

a

a

A4

Banca de date privind aspectele comerciale pe piata interna si externa:

nomenclator de beneficiari;

nomenclator de furnizori;

parteneri interni si externi;

programe, proiecte de cooperare interne si externe.

b

a

a

c

a

c

B

COLECTII DE INFORMATII

B1

Materiale de informare si sinteza

a

a

c

b

c

c

B2

Acte normative, ordine, decizii;

c

c

c

c

c

c

B3

Comenzi locale;

c

c

b

c

b

c

B4

Situatia stocurilor de materii prime;

c

a

a

c

b

c

B5

Utilizarea fortei de munca;

c

c

b

a

a

c

B6

Lista consumurilor specifice;

a

c

a

c

b

c

B7

Evidenta financiar-contabile;

c

b

b

b

a

c

B8

Evidente personal;

c

c

a

a

a

c

B9

Evidenta intretinere reparatii;

c

c

a

b

b

c

B10

Teme pentru dezvoltare cercetare;

a

c

b

c

c

c

B11

Patrimoniu ;

c

c

b

c

b

a

Legenda: a -utilizator principal;

b - utilizator frecvent;

c - utilizator ocazional.

8.2.8. Dotarea actuala cu resurse informatice

Din datele referitoare la unitatea economica MONDIAL S.A. se constata ca in prezent prelucarea datelor se face manual si cu masini de birou (cu exceptia aplicatiei de gestiune stocuri ce se ruleaza la o unitate specializata), cu precizarea ca atat factorii decidenti cat si personalul utilizator solicita insistent apelarea la facilitatile oferite de tehnologiile informatice. Acest lucru devine posibil prin angajarea de personal de specialitate si prin perfectionarea personalului deja existent in utilizarea acestor tehnologii, in paralel cu elaborarea si realizarea sistemului informatic de catre o unitate specializata.

8.2.9. Restrictii si cerinte

Proiectul director de informatizare va respecta cerintele globale impuse prin cadrul legislativ existent. Acest proiect va defini schema generala de informatizare a activitatilor unitatii, cu precizarea domeniilor locale si a aplicatiilor informatice, cu estimarea eforturilor de realizarea acestora, exprimate prin elemente de durata, necesar de resurse si costuri, precum si a calendarului de realizare, implementare si dare in exploatare a aplicatiilor. Imaginea grafica a sistemului informatic este prezentata in fig. SC2.1 unde apar distinct nivelele arhitecturii noului sistem informatic.

Deoarece intreprinderea analizata nu dispune in prezent de un sistem informatic se propune o informatizare progresiva a activitatilor de baza, cu incadrarea acestor lucrari in bugetele de cheltuieli alocate si o implementare si dare in exploatare a aplicatiilor pe masura elaborarii lor. Sistemul informatic va contine un numar mare de aplicatii informatice, structurate pe domenii locale (subsisteme), care vor utiliza in comun unu sau mai multe posturi de lucru, distribuite in compartimentele intreprinderii. Aceste aplicatii vor avea succes atat la bazele de date locale cat si la bazele de date centrale (banca de date) ale intreprinderii prin intermediul retelei de comunicatii de date. Posturile de lucru vor fi conectate intr-o retea locala (LAN) la nivelul compartimentului functional si/sau la retea de calcul a unitatii.

8.3.PRECIZAREA OPTIUNILOR SOLUTIEI DE INFORMATIZARE.

Din bilantul situatiei actuale a rezultatca intrprinderea " MONDIAL S.A." este pregatita pentru informatizare, iar solutia de informatizare a uniatii va conduce la sustinerea eforturilor de dezcoltare prevazute in "Studiul de restructurare" existent.

Orientarea actuala in elaborarea Proiectelor directoare de informatizare este aceea de a proiecta si realiza sisteme informatice deschise, descentralizate si distribuite. Tinand seama de organizarea interna si de stadiul de dezvoltare a unitatii economice "MONIDAL S.A." se poate opta pentru realizarea unui astfel de sistem, aliniat la standardele europene actuale. Optiunile prezentate in continuare s-au facut in raport cu conceptul de sistem deschis (OSI - Open System Integration) si reprezinta rezultatul analizei mai multor solutii posibile de informatizare. In urma analizei si bilantului situatiei actuale a intreprinderii MONDIAL S.A. rezulta ca o organizare interna si stadiul actual de dezvoltare a acestei unitati economice reclama cu necesitate informatizarea activitatilor cu ajutorul unui sistem informatic a carui structura sa fie conforma cu recomandarile Comisiei Comunitatii Europene in domeniul arhitecturilor de acet tip.

8.3.1. Standarde si recomandari tehnice generale

Pornind de la obiectivele, stabilite, de la rezultatul analizei situatiei actuale din intrprinderea "MONDIAL S.A." si din prevederile " Studiului de restructurare", echipa de elaborare a Proiectului director de informatizare, in urma consultarii factorilor decidenti din unitate, a selectat optiunile tehnice generale pentru stabilirea solutiei de informatizare, optiuni care sunt prezentate in tabelul nr.3.1

STANDARDE SI RECOMANDARI TEHNICE PRINCIPALE UTILIZATE IN REALIZAREA SISTEMULUI INFORMATIC AL INTREPRINDERII "MONDIAL S.A."

Nr domeniu

Crt

Codul standardelor

Caracteristici tehnice:

a)               Conectivitatea retea locala (LAN)

Program de control transport (TCP)

Protocol intre retele (IP)

Packet Switching Data

Network (PSDN)

Network Filling System (NFS)

Remote Procedure Call (RPC)

External Data Representation (RPC)

Remote Data Base Acces (RDA)

Common Program Interfaces for Communications (CPIC)

b)lucrari si servicii (aplicatii);

transfer fisiere (FTAM)

posta electronica (X400)

schimb electronic de date (EDI)

c)portabilitate:

sisteme de operare MS-DOS; UNIX.

d)securitatea datelor

e) libaje

C

COBOL

PASCAL

Limbaj de interogare structurat (SQL)

dBASE, FOXPRO

f) birotica

g) garfica pe calculator

limbaje de interfata cu sistemul nucleului grafic.

Suporturi de informatii

a)      benzi magnetice ce ½"

b)      discuri flexibile

c)      cartele de odentificare

d)     cod cu bare

3. Metode de proiectare

Standard de facto

Standard de facto

CCITT rX25

Standard de facto

ISO/DP 10148

Standard de facto

ISO/DP 9579

X/OPEN

ISO/IEC 85715

ISO/IEC 10021

ISO 9735

ISO 7498

Standard de facto

(facilitare intretinere sisteme)

compatibilitate sau interfata WORD, WP, WRITE, (Ventura, Word Star)

IOS/IEC 8632

SO/IEC 1864

ISO 7665

ISO 7810

Standard de facto

RACINES

MERISE

8.3.2. Arhitectura sistemului informatic

Arhitectura viitorului sistem informatic al acestei unitati este conforma cu recomandarile Comisiei Comunitatii Europene de Standarde si Norme ale Sistemelor Informatice. In arhitectura sistemului se disting urmatoarele nivele:

Nivelul 1 - arhitectura organizationala formata din domeniile de activiate, memoria central si centrul de telcomunicatii;

Nivelul 2 - arhitectura tehnica care cuprinde posturile de lucru (tipul de echipament al postului) si retelele de calculatoare impreuna cu sistemul de comunicatii date;

Nivelul 3 - arhitectura aplicatiilor care va contine produse program achizitionate si proiecte proprii de dezvoltare software;

Nivelul 4 - arhitectura informationala ce consta din baze de date, fluxuri de informatii si proceduri de lucru manuale si automate.

8.3.3. Structuri functionale

Orientarile principale in domeniul structurilor unitatii "MONDIAL S.A." deriva din Regulamentul de organizare-functionare si din Regulamentul de organizare interna. Se urmareste cautarea unor solutii flexibile de structurare organizatorica in corelatie cu factorii invarianti din principalele domenii locale (subsisteme) ale intreprinderii, domenii localevare urmeaza sa fie informatizate, asa cum s-a hotarat in urma ultimei intalniri a Comitetului director al priectului de informatizare. Domeniile locale selectate sunt:

S1: CERCETARE-DEZVOLTARE;

S2: PREGATIREA TEHNICA MATERIALA;

S3: PREGATIREA TEHNICA A FABRICATIEI;

S4: PLANIFICAREA LANSAREA SI URMARIREA PRODUCTIEI;

S5: COMERCIAL (APROVIZIONARE-DESFACERE);

S6: PERSONAL-RETRIBUIRE;

S7: FINANCIAR-CONTABILITATE;

S8: ADMINISTRATIA CENTRALA.

In cadrul acestor subsisteme, previzibile a avea un caracter invariant, structurile organizatorice pot evolua in functie de obiectivele si cerintele fiecarei perioade. Structura organizatoricaa intreprinderii "MONDIAL S.A." este redata in organigrama sin fig.3.1. Aceasta organigrama va fi completata cu un nou serviciu numit sisteme informatice, unde vor lucra informaticieni profesionisti. Ceilalti utilizatori isi vor desfasura activitatea in cadrul acestei structuri organizatorice, dar vor lucra cu proceduri informatizate (eventual o parte din fisele posturilor acestor utilizatori vor fi redefinite).

Fig. 3.1. Organigrama intreprinderii MONDIAL S.A."

Personalul de specialitate si utilizatori

Din analiza efectuata rezulta ca in intreprindere nu exista personal de specialitate in domeniul informatic iar numarul de utilizatori de tehnologii informatice sunt foerte putini (numai in domeniul gestiunii materialelor si calculul de salarii). Odata cu trecere la realizarea, implementarea si darea in exploatare a noului sistem se prevad urmatoarele orientari de baza:

costitutia Comitetului director de Informalizare cu atributiuni de coordonare si urmarire a dezvoltarii si intrtinerii sistemului informatic ce se va realiza;

constituirea grupului e informaticieni cu atributii in intretinerea si dezvoltarea suportului hardware, software de baza si aplicativ, pentru asigurarea functionarii in conditii normale a retelei de comunicatii in interiorul si exteriorul sistemului;

formarea personalului cu sarcini pe posturile de lucru ale sistemului, care sa utilizeze tehnica de calcul in activitatile curente;

organizare de cursuri pentru utilizarea noilor tehnologii informatice.

8.3.5. Prioritati de abordare

Complexitatea sistemului obiect conduce la o esalonare pe o durata de circa 2 ani a efortului de realizare a sistemului informatic. Durata este stabilita tinand cont de dorinta de realizare cat mai rapida, exprimata de compartimente si conducerea unitatii, pentru a putea indeplini functiunile specifice la un nivel calitativ corespunzator. In acest sens orientarea generala privind prioritatile este urmatoarea: angajarea de specialisti in informatica si formarea de utilizatori ai noilor tehnologii informatice din cadrul pesonalului existent in unitate; dotarea cu tehnica de calcul si echipamente de teletransmisie date; lansarea in exploatare experimentala pe masura realizarii aplicatiilor informatice; abordarea (cu prioritate) a unor proiecte privind bazele de date locale si centrale; stabilirea unui graf PERT de eslonare a lucrarilor de realizare a sistemului informatic.

8.3.6. Structura costurilor

Costurile pentru informatizarea acestei unitati au urmatoarea structura: costuri echipamente; costuri sof de baza; costuri anuale privind asigurarea proiectarii si darii in exploatare esalonata a aplicatiilor sistemului; costuri anuale pricind exploatarea sistemului; costuri cu personalul (salarii si cursuri de perfectionare);

8.3.7. Functionarea sistemului informatic

Obiectivul central al informatizarii intreprinderii "MONDIAL S.A." consat in furnizarea de date exacte si in timp util compartimentelorinteresate, adica sporirea nivelului de comunicatii intre structuri si reducerea drastica a timpului de reactie fata de cererile mediului intern sau extern al sistemului analizat. In vederea pregatirii contextului de lucru si pentru asigurarea cadrului organizatoric si managerial, care sa permita o functionare eficienta a noului sistem, se propune: clasificarea documentelor dpdv al continutului si al circuitelor informationale, stabilirea unor proceduri de lucru interne la nivelul compartimentelor; efectuarea majoritatii prelucrarilor de catre utilizatorii finali; asigurarea administrarii memoriei comune de catre un numar restrans de persoane de aspecialitate impreuna cu persoane ale compartimentelor; asigurarea fiabilitatii sistemului memoriei comune si a centrului de telecomunicatii.

8.4.SCENARIUL FLEXIBIL DE IFORMATIZARE

Solutia conceptuala propusa pentru informatizarea unitatii "MONDIAL S.A." are la baza optiunile selectate si prezentate anterior.

8.4.1. Arhitectura organizationala

Dpdv organizational sistemul este compus din un centru de telecomunicatii, o memorie comuna si mai multe subsisteme (domenii locale) interconectate printr-o retea. Pentru exploatarea sistemului infrmatic va exista un personal de specialitate organizat in cadrul serviciului de sisteme informatice si utilizatorii din sistemul obiec actual, incasrati in structura organizatorica actuala, dar cu atributiuni specifice, mentionate si in noul regulament de organizare si functionare a intreprinderii (vezi organizarea intreprinderii din fig.sc 3.1 ).

Pronind de la optiunea realizarii unui sistem informatic distribuit, arhitectura organizationala va permite departajarea prelucrarilor distribuite (realizate local de catre utilizatorii la posturile de lucru din cadrul fiecarui compartiment) de prelucrarile centralizate. In fig. sc4.1 se propune o structura organizationala in care fiecare bloc evidentiat are o serie de functiuni proprii de indrplinit in concordanta cu regulamentul de organizare si unctionare actualizat al intreprinderii.

Centrul de telecomunicatii

Centrul de teletransmisie date si informatii al sistemului are urmatoarele functiuni: asigura schimbul de informatii in interiorul si exteriorul sistemului prin dispecerizarea cailor de comunicatii, administrarea informatiilor de control, gestiunea protocoalelor de comunicatii, conversii de coduri si/sau formate; asigura servicii specifice de tipul de transfer de fisiere, mesagerii electronice, acces la bazele de date la distanta conform unor protocoale de protectie a datelor. Acest centru va evolua in directia realizarii unor activitati de teleprelucrare complexa, pe masura extinderii gamei si caracteristicilor specifice ale serviciilor implementate. Sistemul de echipamente ale centrului de teletransmisie date trebuie sa asigure flexibilitate, fiabilitate, duplicare, informatii si capacitati de a dirija un trafic interactiv. Informatiile primite de acest centru din interiorul sistemului sunt : informatii de transmis (continuturi informationale organizate sub forma de fisiere), informatii auxiliare privind destinatia, conditii de transfer, confidelitate.

Colectiile proprii de informatii ale centrului de comunicatii constau din repertoare de identificare corespondenti, caracteristici linii de comunicatie, statistici proprii. Informatiile produse de centrul de comunicatii sunt: informatii receptionate ce se livreaza subsistemeor, statistici si informatii de control pentru urmarirea activitatii de comunicatii.

Sistemul memoriei comune

Acest sistem are ca principale functiuni asigurarea organizarii si administrarii bazelor de date accesate de mai multe domenii locale. Numarul si complexitatea bazelor de date si a serviciilor oferite vor evolua in timp pe masura cresterii gradului de informatizare. In consecinta trebuie sa se asigure de la bun inceput o structura flexibila a bazei de date, avand in vedere printre altele posibilitatea adaugarii ulterioare de noi tabele in baza de date precum si de noi legaturi intre cele existente, in functie de evolutia si natura cererilor. In prima etapa principalele baze de date administrate in mod centralizat sunt: nomenclatorul (baza de date) de produse; nomenclatorul de materiale; nomenclatorul de tehnologii; baza de date cu furnizorii; baza de date cu beneficiarii; baza de date a comenzilor si contractelor; baza de date ce cuprinde programul de productie; baza de date a personalului din unitate; baza de date privind fondurile fixe (utilaje); baza de date privind serviciile.

Domeniile locale si aplicatiile informatice

Urmare a concluziilor desprinse din analiza sistemului actual si din aprofundarea continutului "Studiului de restructurare", in cadrul sistemului informational al unitatii "MONDIAL S.A.", au fost identificate un numar de opt subsisteme care urmeaza a fi informatizate si vor constitui viitorul nucleu informatic.

S1: CERCETARE DEZVOLTARE

a)      Functiuni principale

crearea si asimilarea de noi produse, destinate procesului de fabricatie;

proiectarea tehnologiilor solicitate de fabricarea noilor produse;

imbunatatirea tehnologiilor existente;

ridicarea performantelor (reproiectarea) produselor existente in fabricatie;

evidenta produselor si tehnologiilor existente in domeniul specific de activitate.

b) Informatii produse

prototipuri de produse (seria 0);

documentatii tehnice si tehnologii;

ridicarea performantelor procesului de fabricatie si a produselor fabricate;

cereri de testare pentru noi produse;

cereri de materiale pentru realizarea prototipurilor;

cereri de resurse energetice necesare desfasurarii normale a activitatii de proiectare;

aprobari de norme tehnice pentru noile produse;

brevetarea inventiilor propuse;

proiecte de investitii;

prezenta personal.

c) Informatii stocate si administrate

nomenclatoare de produse si tehnologii;

nomenclatoare de materii prime si materiale;

nomenclatorul normelor tehnice si a standardelor existente.

d) Informatii primite de la alte domenii

evidenta inventiilor in domeniu;

aprobari privind cererile de brevetare proprii;

informari asupra cercetarilor efectuate;

norme tehnice si standarde existente;

derogari de materiale;

aprobari pentru proiectele de investitii;

studii de piata in domeniu (cerere -oferta pentru produse).

e) Proiecte propuse:

elaborarea planului privind introducerea produselor noi, modernizarea produselor si tehnologiilor existente si introducerea progresului tehnic;

elaborarea si actualizarea nomenclatoarelor de produse;

elaborarea si actualizarea fiselor tehnologice (nomenclatoare de tehnologii);

-urmarirea si analiza modului de incadrare in normativele de consum.

Foruri superioare/Agenti economici

MEMORIA COMUNA

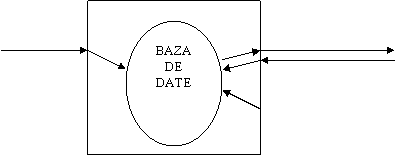

Banca de date a sistemului

Fig. SC.1 Structura organizationala a sistemului informatic

S2: COMERCIAL (APROVIZIONARE-DESFACERE)

a) Functiuni principale:

definirea obiecivelor intreprinderii pe piata;

calculul necesarului de resurse pentru sustinerea activitatii de productie;

gestionarea stocurilor de materii prime si materiale;

desfacerea produselor, pieselor de schimb si service;

evaluarea politicilor de marketing din unitati similare;

perfectionarea metodologiei de lucru;

aprovizioanrea in conditii performante cu materii prime si materiale.

b) Informatii produse:

situatia produselor existente in stoc;

situatia desfacerilor;

fise de livrare pentru produse, piese de schimb si service;

studii de piata in domeniu;

bonuri de produse primite;

comenzi/contracte;

note de intrare receptie;

facturi;

fise de urmarire operativa pentru aprovizioanre si desfacere.

c) Informatii stocate si administrate:

situatia stocurilor de materii prime si materiale;

situatia stocurilor de produse finite si semifabricate;

bonuri de consumuri si note de intrare receptie;

nomenclatoare de produse, materii prime si materiale;

nomenclatoare de furnizori si bebeficiari;

contracte/comenzi.

d) Informatii primite de la alte domenii:

acte normative;

contracte de cooperare;

contracte furnizori/beneficiari;

bonuri de consum;

necesar de aprovizioant;

fise de stabilire a pretului pentru produse finite si semifabricate;

situatii privind valoarea intrarilor si iesirilor pe o perioada data.

e) Proiecte propuse:

gestiunea stocurilor;

calculul necesarului de aprovizionat;

elaborarea planului de aprovizioanre tehnico-materiala;

lansarea si urmarirea comenzilor de aprovizionat;

urmarirea derularii contractelor cu furnizorii si evaluarea activitatii de desfacere;

elaborarea planului de desfacere si urmarirea contractelor;

evaluarea statistica a activitatii de desfacere.

S3 (din D3): PLANIFICAREA TEHNICO-MATERIALA

a)      Functiuni principale

elaborarea planului de productie;

stabilirea planului de SDV-uri;

calculul necesarului de energie si utilitati.

b)     Informatii produse

propuneri de contracte de colaborare cu agenti econimici;

necesarul de aprovizionat de perioade;

livrari de produse pe peroiade;

cereri de resurse energetice;

derogari de materiale.

c)      Informatii stocate si administrate

nomenclatoare de produse, tehnologii si materiale;

nomenclatoare semifabricate;

programe si planuri de productie;

analiza modului de utilizare a resurselor unitatii;

fise de utilaje (intretinere si reaparatii).

d)     Informatii primite de la alte domenii

comenzi, contracte incheiate;

contracte elaborate;

decizii operative privind desfasurarea normala a procesului de productie;

situatia stocurilor de materii prime, produse finite si semifabricate;

documentatii tehnice privind noile tehnologii si noile produse introduse in fabricatie;

disponibil resurse energetice.

e)      Proiecte propuse

elaborarea de modele matematico-informatice pentru planificarea tehnico-materiala;

produse program de asistare a elaborarii planurilor de productie;

actualizarea nomenclatoarelor intreprinderii;

controlul calitatii produselor;

planificarea si urmarirea reviziilor si reparatiilor.

S4 (din D3): PREGATIREA TEHNICA A FABRICATIEI

a)      Functiuni principale

defalcarea planului de fabricatie pe loturi si locuri de munca;

calculul necesarului de manopera;

calculul necesarului de materiale pe loturi de fabricatie.

b)     Informatii produse

necesarul de forta de munca pe meserii si locuri de munca;

necesarul de materii prime (inclusiv colaborare) pe loturi de fabricatie;

imbunatatiri/recomandari asupra prototipurilor;

derogari de materiale;

recomandari de perfectionare tehnologii.

c)      Informatii stocate si administrate

nomenclatoarele unitatii;

programe de productie;

necesarul de materiale si manopera pe loturi.

d)     Informatii primite de la alte domenii

comenzi, contracte;

disponibil si incadrare personal;

documentatii tehnice privind noile tehnologii si produse.

e)      Proiecte propuse

elaborare de modele pentru controlul de calitate;

actualizarea listelor cu consumuri specifice;

calculul consumurilor, a loturilor optime si a ciclurilor de fabricatie.

S5 (din D3): PLANIFICAREA, LANSAREA SI URMARIREA

PRODUCTIEI:

a) Functiuni principale

defalcarea planului de productie pe loturi, locuri de munca si schimburi;

programarea operativa a productiei si lansarea loturilor de fabricatie;

urmarirea realizarilor si decontarea productiei.

b) Informatii produse

planul de lansare si urmarire a productiei;

informatii cu privire la productia zilnica;

bonuri de consum materiale;

bonuri de manopera;

fise de pontaj.

c) Informatii stocate si administrate

nomenclatoarele intreprinderii;

programarea productiei pe locuri de munca;

modul de utilizare a resurselor materiale si umane.

d) Informatii primite de la alte domenii

planul de fabricatie;

documentatii tehnice pentru tehnologii si produse;

decizii operative privind buna desfasurare a procesului de productie.

e) Proiecte propuse

elaborare de modele economico-matematice pentru planificarea, lansarea si urmarirea productiei;

controlul calitatii operatiilor de executie;

calculul consumurilor al loturilor optime si a ciclurilor de fabricatie.

S6: PERSONAL - SALARIZARE

a)      Functiuni principale

evidenta personalului fiselor de pontaj;

redistribuirea personalului in cadrul intreprinderii;

perfectionarea pregatirii personalului.

b)     Informatii produse:

informari asupra aplicarii normelor privind legislatia muncii;

construirea fondurilor de asigurari sociale;

activitatide evidenta personal (angajari,lichidari, promovari, pensionari, etc);

disponibil de personal;

evidente certificate medicale.

c)      Informatii stocate si administrate

baza de date personal;

norme de protectia muncii;

norme si normative privitoare la legislatia muncii.

d)     Infornatii primite de la alte domenii:

norme de tehnica si protectia muncii;

legislatia muncii;

state de plata.

e)      Proiecte propuse

evidenta si structura personalului(baza de date);

calculul retributiei si a altor drepturi/retineri banesti ale salariatilor;

analize statistice ale activitatii compartimentului.

S7: FINANCIAR-CONTABILITATE

a)      Functiuni principale

planificarea si executia platilor diferite de cele salariale;

calculul statelor de plata pentru salariati;

intocmirea fiselor de post calcul;

intocmirea situatiilor de sinteza solicitate de conducere;

calculul de indicatori economici;

aprobari pentru diferite proiecte de investitii;

gestiunea resurselor financiare.

b)     Informatii produse

dispozitii de plata;

situatia principalilor indicatori economici;

informari asupra activitatii intreprinderii din punct de vedere al resurselor financiare;

estimari ale balantei de venituri si cheltuieli;

fise de post calcul;

state de plata;

fise de stabilire a pretului pentru produse finite si semifabricate;

situatia intrarilor de materiale pe o anumita perioada;

aprobari proiecte de investitii.

c)      Informatii stocate si administrate

evidente incasari si plati;

situatia mijloacelor fixe, a valorilor materiale;

baza de date personal;

state de salarii;

evidenta cheltuielilor de productie si a costurilor de productie;

bugetul de venituri si cheltuieli;

fise de post calcul.

d)     Informatii primite de la alte domenii

legi si acte normative;

reglementari in gestiunea costurilor;

somari pentru nerespectarea termenelor de plata;

bonuri de manopera;

bonuri de materiale;

fise de urmarire operativa a aprovizionarii si desfacerii;

facturi inregistrate;

comenzi,contracte;

proiecte de investitii;

evidenta certificate medicale;

fisa pontaj.

e)      Proiecte propuse

elaborarea bugetului de venituri si cheltuieli;

contabilitate (valori materiale, fonduri fixe, materiale);

elaborarea planului productiei nete si a indicatorilor costurilor de productie;

bilantul contabil.

S8. ADMINISTRATIA CENTRALA

a)      Functiuni principale

planificarea si executia serviciilor privind asigurarea cu energie electrica, termica, apa si alte utilitati;

efectuarea reparatiilor de intretinerea patrimoniului unitatii;

administrarea patrimoniului;

b)     Informatii produse

sesizari asupra nerespectarii contractelor de catre unii agenti economici;

comenzi, aprobari/reclamatii, informari;

disponibil de resurse energetice si utilitati.

c)      Informatii stocate si administrate

comenzi contracte;

inventar patrimoniu;

evidenta corespondenta;

chitante/facturi.

d)     Informatii primite de la alte domenii

aprobari de reparatii si devize de lucrari;

cereri resurse energetice;

decizii operative pentru buna administrare a patrimoniului.

e)      Proiecte propuse

planificarea, executia si urmarirea operativa a serviciilor.

Arhitectura tehnica (de tip client-server)

Arhitectura tehnica propusa pentru acest sistem informatic defineste tipologia posturilor de lucru ce vor deservii diversii utilizatori din sistem precum si serverul memoriei comune (FILE SERVER) si serverul de comunicatii (COMUNICATION SERVER), interconectate in cadrul unei retele de calcul. Arhitectura tehnica este corelata cu arhitectura organizationala a sistemului, acoperind toate subsistemele. La definirea ei s-au avut in vedere urmatoarele principii: respectarea standardelor referitoare la interconectare, interoperabilitate pentru tehnologii informatice existente in Comunitatea Europeana;posibilitati de interogare a noilor tipuri de echipamente si produse program pe masura evolutiei tehnologiilor informatice; ierarhizarea functionala si asigurarea coerenteifluxului de informatii; asigurarea coerentei intre sub-sisteme; reducerea factorilor de risc in raport cu schimbarile in structura organizatorica; asigurarea protectiei sistemului si confidentialitatii informatiilor.

Arhitectura tehnica ,de tip client-server a sistemilui informatic al unitatii, contine urmatoarele tipuri de posturi de lucru care vor functiona in compartimentele unitatii: posturi de lucru de tip B (birotica), posturi de tip C (colectare date), posturi de lucru de tip D(diseminare/decizie), posturi de lucru de tip U (utilizator). Pe langa aceste posturi de lucru arhitectura tehnica va mai contine un server de comunmicatii si un file server. Serverele asigura servicii pentru: administrarea datelor comune sistemului, administrarea comunicatiilor, posta electronica, transfer fisiere, interogari baza de date externe prin intermediul serverului de comunicatii, imprimari tabele.

Interactiunea client-server functioneaza pe baza de protectoare de comunicatii. In functie de tipul cererii, volumul de informatii vehiculate si de capacitatea serverului se stabileste numarul maxim de clienti(posturi de lucru) ce pot fi serviti la un moment dat. Fisele descriptive ale acestor posturi de lucru vor fi prezentate in cadrul solutiei de informatizare acolo unde va fi precizata si platforma hardware si software de baza, pentru noul sistem informatic.

Arhitectura de aplicatii (mediul client-server)

Mediul suport al aplicatiilor din sistemul informatic este definit pentru fiecare dintre cele doua nivele ale arhitecturii tehnice si va contine:

PENTRU NIVEL SERVER:

sisteme de operare multitasking si multiutilizator;

produse program pentru asigurarea functiilor de baza si mediul de retea locala;

protocol de retea;

sistem de gestiune a bazelor de date de volume mari de informatii si cu posibilitati de integrare a procesoarelor de texte, tabele, grafice si eventual imagini.

PENTRU NIVEL CLIENTI (POSTURI DE LUCRU)

sistem de operare monoutilizator:MS-DOS;

interfata grafica:WINDOWS NT;

procesor de texte:WORD OF WINDOWS;

procesor de date tabelare:EXCEL;

programe de grafica si design:COREL;

sistem de gestiune baza de date de tip client:Dbase, FOXPRO;

sistem de birotica:MICROSOFT;

protocol de retea:TPC/IP.

Tipologia de aplicatii din cadrul acestui sistem informatic consta din: aplicatii de birotica; aplicatii de administrare informatii, metainformatii, retea si sistem de comunicatii; aplicatii de sustinere si asistare a activitatilor specifice din cadrul unitatii.

Arhitectura informationala (baze de date si aplicatii)

Acest sistem deschis contine bazele de date si aplicatiile informatice, destinate diversilor utilizator, pentru furnizarea de servicii privind prelucrarea informatiilor(receptare date, trecerea lor pe suport magnetic,prelucrarea, transmiterea,stocarea informatiilor), administrarea bazelor de date si resurselor sistemului, dezvoltarea si intretinerea programelor de aplicatii si de gestiune. Arhitectura, a carei structura organizationala, tehnica si de aplicatii a fost prezentata anterior, evidentiaza fluxurile de informatii, impreuna cu modul lor de comunicare-cooperare intre diferitii utilizatori. Comunicarea poate fi facuta prin date, mesaje sau aplicatii distribuite. In cadrul sistemului informatic al unitatiiau fost departajate posturile destinate exploatarii aplicatiilor de cele destinate dezvoltarii si testarii de programe de aplicatii.

8.5. SOLUTIA DE INFORMATIZARE A UNITATII

Pentru identificarea componentelor noului sistem informatic(sistem structurat pe domenii,subsisteme si aplicatii) se va utiliza un cod de structura, format din 4 caractere numerice, conform descrierii din partea a I-a.

8.5.1. Lista aplicatiilor informatice structurata pe domenii locale

Lista acestor componente este prezentata in ordinea domeniilor locale, sub forma unor tabele, in care identificam structura noului sistem si necesarul de posturi de lucru.

Domeniul: CERCETARE-DEZVOLTARE

Cod domeniu:D1

Cod subsistem

Denimire subsistem

Cod aplicatie

Denumire aplicatie

Posturi de lucru (exemplu)

Prioritati de realizare

CERCETARE-DEZVOLTARE

Elaborarea si actualizarea fiselor tehnologice

Acces la:C(1),U(1),B(1),FS,SC.

Elaborarea planului privind modernizarea produselor, tehnologiilor si asimilarea de noi produse.

Urmarirea si analiza modului de incadrare in normativele de consum

Birotica

Estimarea necesarului de posturi de lucru a fost facuta pentru etapa de exploatare si a fost elaborata in conceptia accesului la capacitatile de lucru si nu posturi de lucru dedicate exclusiv aplicatiei. Prioritatile au fost stabilite in concordanta cu derularea proiectului.

Nota:

1. Din derularea sistemului existent s-au retinut cerintele prioritare privitoare la: realizarea si actualizarea pe suport magnetic a nomenclatoarelor generale ale intreprinderii; actualizarea acestor nomenclatoare cu informatiile privitoare la asimilarea de produse noi si modernizarea tehnologiilor de fabricatie existente in unitate;

Accesul la posturile de lucru a fost dimensionat in functie de volumul si urgenta lucrarilor. Aplicatiile informatice propuse nu utilizeaza integral capacitatea unui post de lucru (ele solicita , de regula, la maxim posturile de lucru, pe perioade scurte de timp) si din acest motiv pe aceleasi capacitati de lucru pot rula mai multe aplicatii conform unui grafic stabilit.

Domeniul:PRODUCTIE

Cod Domeniu:D3

Cod subsistem

Denimire subsistem

Cod aplicatie

Denumire aplicatie

Posturi de lucru (exemplu)

Prioritati de realizare

PLANIFICAREA TEHNICO MATERIALA

Elaborare variante plan

Acces la:

C((3), U(4), B(2), D(1), FS, SC.

Esalonare plan

Calculul capacitatilor de productie si a incarcarii acestora

Evidenta comenzilor

Calculul necesarului de forta de munca

Urmarirea si raportarea realizarilor

Birotica

PREGATIREA TEHNICA A FABRICATIEI

Elaborarea si actualizarea nomenclatoarelor

C(3), B(2), U(5), FS, SC.

Calculul consumurilor specifice de materii prime si materiale

Calculul necesarului de S.D.V.-uri

Calculul consumurilor specifice de manopera

Calculul incadrarii in normele de consum

Birotica

PROGRAMAREA, LANSAREA, URMARIREA PRODUCTIEI

Elaborarea programului de fabricatie

C(5), B(2), D(2), U(7), FS, SC.

Elaborarea documentatiei de lansare

Calculul necesarului de materii prime, materiale si S.D.V. pe comenzi si loturi de fabricatie

Urmarirea abaterilor de la programul de fabricatie

Programarea operativa a productiei

Evidenta realizarilor

Calculul stocului de productie neterminata

Nota:

Din bilantul situatiei existente s-au retinut: planul de productie se elaboreaza trimestrial;

Posturile de lucru au fost estimate tinind cont de structura organizatorica existenta si de specificul procesului de productie care necesita lucrari de sistem informational in cele 5 sectii ale intreprinderii "MONDIAL S.A." : lucrarile de informatica manageriala s-au considerat prioritare.

Domeniul: APROVIZIONARE-DESFACERE:

Cod Domeniu: D2

Cod subsistem

Denimire subsistem

Cod aplicatie

Denumire aplicatie

Posturi de lucru (exemplu)

Prioritati de realizare

APROVIZIONARE-DESFACERE

Intocmirea planului de aprovizionare

C(3), B(3), U(7), D(2), FS, SC.

Urmarirea si evidenta contractelor de aprovizionare

Gestiunea stocurilor de materii prime si materiale

Analize si raportari statistice privind aprovizionarea

Intocmirea planului de afaceri

Acoperirea planului de productie cu comenzi, contracte de desfacere

Urmarirea si evidenta contractelor de desfacere

Analize si raportari statistice privind desfacerea

Birotica

Nota:

1. Din datele de sinteza desprinse din analiza sistemului obiect au rezultat cerintele informationale privind: perfectionarea activitatii de marketing; perfectionarea lucrarilor de sistem informational cu furnizorii si beneficiarii in scopul reducerii timpului de reactie si asigurarea informationala si materiala solicitata de catre procesul de productie;

2. Dimensionarea numarului de echipamente a fost facut in concordanta cu satisfacerea cerintelor specifice domeniului.

Domeniul : PERSONAL-RETRIBUIRE

Cod Domeniu: D4

Cod subsistem

Denimire subsistem

Cod aplicatie

Denumire aplicatie

Posturi de lucru (exemplu)

Prioritati de realizare

PERSONAL-RETRIBUIRE

Elaborarea planului de forta de munca si retribuire

C(1), U(2), B(1), FS, SC.

Calculul necesarului de personal pe categorii de personal

Evidenta personal

Urmarirea indeplinirii normelor de munca

Intocmirea statului de functiuni

Calculul retributiei

Elaborare situatii statistice

Birotica

Domeniul: FINANCIAR-CONTABIL

Cod Domeniu: D5

Cod subsistem

Denimire subsistem

Cod aplicatie

Denumire aplicatie

Posturi de lucru (exemplu)

Prioritati de realizare

FINANCIAR-CONTABILITATE

Intocmirea bugetului de venituri si cheltuieli

C(5), U(6), B(2), FS, SC.

Calculul normativelor de mijloace circulante

Urmarirea realizarii indicatorilor

Contabilitatea materialelor

Contabilitatea mijloacelor fixe

Urmarirea incadrarii in normativele de mijloace circulante

Urmarirea decontarii cu furnizorii si beneficiarii

Elaborarea planului costurilor de productie

Contabilitatea costurilor(antecalcul, postcalcul, abateri)

Calculul valorii productiei neterminate

Birotica

Nota:

Sistemul financiar-contabil trebuie sa furnizeze date exacte si in timp util conducerii unitatii, pentru a putea asigura buna functionare a intreprinderii in conditiile unei economii de piata.

Domeniul: ADMINISTRATIV

Cod Domeniu: D6

Cod subsistem

Denimire subsistem

Cod aplicatie

Denumire aplicatie

Posturi de lucru (exemplu)

Prioritati de realizare

ADMINISTRATIV

Elaborarea planului intretinere patrimoniu

U(1), B(1).

Urmarirea si analiza executarii lucrarilor

U(1), B(1).

8.5.2. Fisele descri[tive ale proiectelor de aplicatii

Detaliile tehnice ale scenariului de informatizare sunt prezentate pentru fiecare aplicatie informatica prin FISE DESCRIPTIVE ale proiectelor de aplicatii. Aceste fise descriptive au urmatorul continut informational: date de identificare a proiectului, descrierea aplicatiei, aria de cuprindere, corelarea cu alte proiecte, faze durate-effort de realizare. In ANEXA NR.2 se prezinta fisele descriptive ale proiectelor de aplicatii in ordinea subsistemelor prezentate anterior. Referitor la aceste fise descriptive se fac urmatoarele mentiuni: efortul de realizare a etapelor si fazelor de executie este exprimat in ore/om conventionale (ore/om echivalente functiei "referent de specialitate"); durata de realizare se calculeaza prin formula:

Effort (luni/om)

Durata (luni)= -------- ----- ------ --

Numar A-P*170 ore/luna

Configurarea Platformei Hardware si Software, suport al Sistemului Informatic

Pentru exploatarea acestui sistem informatic complex intreprinderea va avea nevoie de un suport hardware si software bazat pe o retea de microcalculatoare. Configurarea acestei retele se face pe baza estimarilor din fisele descritive ale aplicatiilor informatice unde s-au precizat tipurile de posturi de lucru si capacitatile de calcul (exprimate in numar de posturi de lucru solicitate). Reamintim faptul ca la nivelul aplicatiilor au fost precizate accesul la posturile de lucru si nu posturi de lucru dedicate integral aplicatiei. Aceasta precizare este importanta atunci cand se stabileste configurarea platformei de lucru cu dotare tehnica echilibrata la un cost total minim.

Principalele subsisteme

Aplicatiile specifice intreprinderii "MONDIAL S.A." sunt de trei tipuri: aplicatii de tipul "gestiune date"(nomenclatoare, stocuri, evidente, etc.); aplicatii de tip "statistic" care utilizeaza datele cuprinse in bazele de date.

a)      aplicatiile de tip "gestiune date"

Ansamblul acestor aplicatii acopera gama activitatilor de generare-actualizare-interogare si intretinere a bazelor de date din intreprindere (fisiere de tip DBF). Aceste aplicatii sunt structurate pe nivele de organizare dupa cum urmeaza:

a1) generare-actualizare-vizualizar-e/listare- servicii de comunicare date pentru nomenclatoarele de uz general (produse, tehnologii, materiale, furnizori-beneficiari);

a2) generare-actualizare-listare/vizualizare-interogare- servicii de comunicare date pentru fisierele administrate la nivelul compartimentelor unitatii;

a3) generare-actualizare-listare/vizualizare- comunicare date pentru fisiere (baze de date) de interes local, lucrari ce se executa pe baza documentatiei primare, conform unui calendar de lucrari realist intocmit.

Activitatea de gestiune se desfasoara conform unor cerinte stabilite dupa un calendar si pe baza unor surse de date precizate. Operatiile se executa la posturile de lucru din compartimente si se utilizeaza informatia disponibila pe suport atat la posturile locale cat si in memoria centrala. Pentru asigurarea performantelor cerute de Sistemul Informatic se propune apelarea la serviciile unui SGBDR si la facilitatile oferite de CASE-ulINGRES.

b)     Aplicatii de tip "prelucrare date"

Aceste aplicatiis se ruleaza pe baza unor produse program specifice, la nivelul compartimentelor, in cadrul unui calendar care asigura actualizarea in avans a colectiilor de date utilizate fata de etapa de exploatare a acestora. Rapoartele rezultate sunt solicitate de sistemul managerial al unitatii, calitatea deciziilor depinzind de calitatea datelor si de actualizarea acestora pentru segmentul de timp analizat.

c)      Aplicatii de tip "statistic"

Aceste aplicatii se ruleaza la sfarsitul unor perioade (an, trimestre) sau la cerere, pe baza datelor de tip postcalcul continute in bazele de date ale proceselor ce se desfasoara in intreprindere.

Sub-sistemul de administrare a retelei de calcul

Dimensionarea retelei de calcul trebuie facuta in functie de cerintele de implementare a unei structuri care sa asigure o functionare normala a sistemului in timp real. Arhitectura sistemului de management a retelei va fi se tip modular respectind concepte DME si OSF utilizate in realizarea sistemelor informatice. Acest subsistem va contine nivelele de baza ale modelului ISO ceea ce va permite integrarea pe parcurs a noilor facilitati oferite de un domeniu cu o evolutie extrem de rapida. Mijloacele de comunicare vor asigura cateva principii de baza: utilizarea facilitatilor oferite de reteaua telefonica existenta (caracteristici tehnice modeste); utilizarea facilitatilor oferite de retelele locale; realizarea unor servicii de mesagerie interpersonale; schimb de documentatii; comunicare de fisiere. Pentru exploatarea sistemului informatic se propune urmatoarea configuratie de echipamente:

SERVER

SERVER

CLIENT

CLIENT

CLIENT

CLIENT

CENTRAL

COMUNICATII

B

C

U

D

CPU

RISC/6 000

80486 DX2

80386DX

386DX

386DX

386DX

COPROCESOR

387DX

RAM

128MB

32MB

4MB

8MB

8MB

8MB

I/O PARALEL

I/O SERIAL

FLOPPY DISC

HARD DISK

5GB

330MB

120MB

120MB

120MB

120MB

MONITOR SVGA

TASTATURA

MOUSE

STREAMER

PRINTER

SCANNER

A3/A4

ADAPTER (ETHERNET)

MODEM

Repartizarea pe compartimente va fi dupa cum urmeaza:

COMPARTIMENT

SERVER CENTRAL

SERVER TC

CLIENT B

CLIENT C

CLIENT U

CLIENT D

CENTRAL

PRODUCTIE

COMERCIAL

FINANCIAR

PERSONAL

CERCETARE

TOTAL

Sistemul de operare al retelei va fi NOVELL 3.11 folosindu-se un protocol de comunicatii TCP/IP cu acces la reteaua nationala si internationala de comunicatii. Pentru fiecare statie locala sistemul de operare este MS-DOS 6.2 cu posibilitati de lucru sub WINDOWS 3.1 si/sau WINDOWS 3.11 cu posibilitati de integrare a sistemului UNIX.

Reteaua va dispune de produse program utilitare (NORTON, PCSHELL, etc), editoare de texte (WORD PERFECT, WORD for WINDOWS), sisteme de calcul tabelar(LOTUS 1-2-3, QUATRO PRO), limbaje de programare evoluate (C++, PASCAL, COBOL), si limbaje de baze de date (dBASE, FOXPRO,ORACLE si CASE-ul INGRES).

Estimarea efortului si duratelor, pe faze de realizare, a subsistemelor informatice

Estimarea efortului si duratei de realizare a aplicatiilor din cadrul unui sub-sistem se face pe baza datelor cuprinse in fisele descriptive ale aplicatiilor informatice. Datele agregate la nivelul subsistemelor sunt centralizate in cadrul tabelului nr.sc.5.1.

Tabelul nr. Sc.5.1.

cod

Denumire sub-sistem

Etape

Cod Denumire

Effort (ore convorbiri/om)

Resurse

A-P  U

Durate (saptamani)

Conditionari

Cercetare-dezvoltare

PL

PT

PG

IM

1 1

2

3 1

1

  5865 ORE CONVORBIRI/OM 56

Planificarea tehnico-materiala

PL

PT

PG

IM

2 1

2

4

1

  10370 ORE CONVORBIRI/OM 42

Pregatirea tehnica a fabricatiei

PL

PT

PG

IM

1 1

2

4

1 1

  10200 ORE CONVORBIRI/OM 49

Programarea, lansarea si urmarirea productiei

PL

PT

PG

IM

1 1

2

4

1 1

  11220 ORE CONVORBIRI/OM 49

Aprovizionare-desfacere

PL

PT

PG

IM

1 1

2

4

1 1

  11050 ORE CONVORBIRI/OM 49

Personal-retribuire

PL

PT

PG

IM

1 1

2

4

1 1

  9520 ORE CONVORBIRI/OM 42

Financiar-contabil

PL

PT

PG

IM

1 1

2

4

1 1

  11560 ORE CONVORBIRI/OM 52

P-R

Administratia centrala

PL

PT

PG

IM

1 1

1

2

1 1

  1700 ORE CONVORBIRI/OM 24

C-D

OBSERVATII:

Dezvoltarea spectaculoasa a tehnologiilor informatiei face dificila stabilirea platformei hardware si software a viitorului sistem informatic. Criteriile de selectie a unor echipamente si configurarea acestei platforme sunt din cele mai sofisticate si se refera la satisfacerea cerintelor informationale a unitatii economico-sociale prin prelucrari distribuite sau prin concentrarea puterii de calcul intr-un singur loc, estimarea evolutiei cerintelor informationale si a modului de satisfacere a acestora pe echipamentele anvizajate la aceasta etapa, experienta de utilizare a tehnologiilor informatice in unitate; cerintele impuse sistemului de comunicatii de date si informatii; asigurarea compatibilitatii de sisteme existente; criterii de cost/performanta, etc.

Pentru configurarea platformei hardware a memoriei centrale si a serverului de comunicatii pot fi luate in calcul mai multe variante dupa cum urmeaza: retea locala cu FILE SERVER, SERVER DE COMUNICATII puternice; main frame de tipIBM AS/400; main frame de tip RISC/6000.

Familia IBM AS/400 se compune din calculatoare main frame, multiuser, cu un spectru larg de aplicatii destinat prelucrarii, transmiterii si stocarii de informatii. AS/400 dispune de un software performant de aplicatii(in special pentru unitati industriale). Sistemul de operare AS/400 contine un numar mare de functii care sunt de regula asigurate la alte sisteme prin produse software distincte. Dintre aceste functiuni mentionam: sistemul de gestiune baza de date , instruire asistata, suport de dezvoltare a aplicatiilor, sistem de comunicatii date. Produsul Office-Vision/400 se constituie ca un suport integrat de inalta productivitate destinat pentru procesare de text,activitati specifice de birotica, posta electronica si informatica manageriala. Familia AS/400 are disponibile functii puternice pentru conectivitate putind conecta posturi de lucru din cele mai diverse, PC, PS2, RISC/6000, precum si o gama larga de echipamente non IBM legate sau nu intr-o retea de tip NOVELL.

8.6. MANAGEMENTUL PROIECTULUI

Organigrama tehnica a proiectului.

In cele ce urmeaza sa urmarim trasarea grafului retea pentru realizarea Proiectului director de informatizare a intrepinderii " MONDIAL S.A", prezentat anterior. Din analiza datelor din tabelul nr.sc 5.1 rezulta ca informatizarea sub-domeniilor marcate cu liniuta (-) in coloana de conditionari sunt subsiteme de start ( aceste subsiteme nunsunt conditionate de celelalte subsisteme , ele pot incepe in paralel). Parcurgand in continuare lista din tabelul nr.sc.5.1 observam conditionarile de gradul unu, si putem trasa graficul Gantt al proiectului dupa cum urmeaza :

Din date sintetizate in fig. Sc6.1 putem trasa graful retea incepand in paralel cu patru subsisteme ( PREGATIREA TEHNICA A FABRICATIEI , COMERCIAL , PERSONAL-RETIBUIERE , CERECETARE-DEZVOLTARE ) si continuind cu celelalte subsisteme in frecventa conditionarii lor .

Pentru a face analiza de timp desenamin dreptul fiecarui eveniment doua casute . In casuta din stanga se trece data de start cel mai devreme ( TEI) al evenimentului, iar in casuta din dreapta , data de treminare cel mai tarziu (TLj) . Drumul critic din aceasta retea este marcatt cu sageata dubla ( vezi fig.sc 6.2).

In tabelul nr.6.1 se afla datele obtinute prin analiza de timp pentru aceasta retea .

DATELE CALENDARISTICE ALE PROIECTULUI

Tabelul nr.sc.6.1.

Cod subsistem

Denumire subsistem

Termene

Start Final

Rezerva de timp

Cercetare-Dezvoltare

Planificarea tehnico-materiala

Pregatirea tehnica a fabricatiei

Programarea-Lansarea si urmarirea productiei

Aprovizionare-Desfacere

Personal-Retribuire

Financiar-Contabilitate

Administratia Centrala

Activitati

PIF PLUP

49 saptamani 49 saptamani

A-D PIM

49 saptamani 42 saptamani

P-R F-C

42 saptamani 52 saptamani

C-D Ad

56 saptamani 24 saptamani

Timp

Fig.6.8. Graficul Gantt al proiectului

PT PR IM PL PT PR

Pregatirea tehnica a fabricatiei Programarea, lansarea si urmarirea productiei

PL 6 5 IM

PT  PR IM PL PT PR

                            PL IM

6 4

8.6.2. Organizarea tehica a Proiectului director de informatizare a intreprinderii " MONDIAL S.A"

Realizarea , punerea in functiune si darea in exploatare a sistemului niformatic al unitatii, solicita efectuarea unui complex de lucrari ce se desfasoara atat in unitate cat si in unitatile de specialitate chemate sa dea concursul in indeplinirea acestor lucrari . factorii implicati in realizarea sistemului sunt : furnizorii de echipamente si software de baza; proiectantii si programatorii de aplicatii; utilizatorii de unitate. Pentru atingerea obiectivului proups se prevad rmatoarele actiuni: asigurarea bazei tehnice: asigurarea aplicatiilor informatice; asigurarea informationala; asigurarea comunicatiilor interne si externe; pregatirea personalului; urmarirea relizarii priectului director si analiza stadiilor de realizare. Totalitatea acestor actiuni sun prezentate schematic in tabelul de mai jos.

PLANUL DE ACTIUNI

Tabelul nr.6.2.1.

Actiuni

Actiuni subordonate

Detalieri

1. Asigurarea bazei tehnice

-cereri de oferte/caiet de sarcini

-evaluare oferte si alegere furnizor

-contractare furnituri-receptionare echipamente

-amenajare spatii, posare cabluri

-instalare, testare si punere in functiune echipamente si software

-cereri de oferte/caiet de sarcini

-evaluare oferte si alegere furnizor

Conform tabelului SC 6.4.

2. Asigurarea aplicatiilor

-asigurarea resurselor financiare

-contractare lucrari

Conform tabelului SC 6.4.

3. Asigurare informationala

-stabilire responsabilitati privind incarcarea, intretinerea si utilizarea colectiilor de date

-stabilirea drepturilor de acces la la date si aplicatii

-colectarea, sistematizarea si incarcarea informatiilor in bazele de date

4. Asigurarea comunicatiilor interne si externe

-stabilirea categoriilor de informatii pe tipuri de corespondenti

-conectarea la nodurile interne de informatii

-conectarea la nodurile externe de comunicatii

5.Pregatirea personalului

-stabilirea atributiilor, responsabilitatilor,sarcinilor, fisele de post in conditiile informatizarii intreprinderii

-instruire personal: informaticieni/utilizatori din compartimentele unitatii

Conform tabelelor SC 6.3 si SC 6.4

6. Urmarirea aplicarii

-numirea unui comitet de coordonare privind aplicarea proiectului director

-realizarea temelor de proiectare pentru proiectele de aplicatii

-urmarirea derularii proiectelor

-asigurarea avizarii, testarii pilot, implementarii si generalizarii aplicatiilor

-actualizarea anuala a planurilor de actiune in conformitate cu rezultatele obtinute, posibilitatile de finantare si evolutiile tehnologice

-elaborarea si actualizarea periodica a ROF, adaptarea masurilor organizatorice si administrative

Conform tabelului SC 6.3

Din analiza grafului retea( fig.sc 6.2) rezlta ca durata de realizare a sistemului este 102 saptamani, respectiv 1,8 ani.

Tabelul de termene nr.sc6.1 prewzinta un calendar al lucrarilor pe subsisteme si etape de realizare. In cadrul acestor termene a fost elaborat gruficul de esalonare a proiectelor de aplicatii conform fiselor descriptive ( cu durate exprimate in luni) dupa cum urmaza :

GRAFICUL DE ELABORARE A PROIECTELOR DE APLICATII

Domeniul: CERECETARE -DEZVOLTARE :

Codomeniul D1

Tabelul nr. 6.2.2.

Cod

Denumire proiect

An I

SEMESTRE

I II

An II

SEMESTRE

I II

Elaborarea si actualizarea fiselor tehnologice

xxxxxx  x

Elaborarea planului privind modernizarea produselor, tehnologiilor si asimilarea noilor produse

xx xxxxx

Urmarirea si analiza modului de incadrare in normativele de consum

xxxx  xx

Birotica

x  xxx

Domeniul:APROVIZIONARE-DESFACERE

Cod Domeniu: D2

Tabelul nr. 6.2.3.

Cod

Denumire proiect

An I

SEMESTRE

I II

An II

SEMESTRE

I II

Intocmirea planului de aprovizionare

xxxxx

xx

Urmarirea si evidenta contractelor de aprovizionare

x

xxxx

Gestiunea stocurilor de materii prime si materiale

xx

xxxxxx

Analize si raportari statistice privind aprovizionarea

xxxx

xxx

Intocmirea planului de desfacere

xxx

xxx

Acoperirea planului de productie cu comenzi, contracte de desfacere

xxxxx

xx

Urmarirea si evidenta contractelor de desfacere

x

xxxxx

x

Analize si raportari statistice privind desfacerea

xxx

xxx

birotica

xxxx

Domeniul: PRODUCTIE

Cod Domeniu: D3

Tabelul nr.6.2.4.

Cod

Denumire proiect

An I

SEMESTRE

I II

An II

SEMESTRE

I II

Elaborare variante plan

x

xxxxx

Esalonare plan

xxx  xxxxx

Calculul capacitatilor de productie si a incarcarii acestora

x

xxxxx

Evidenta comenzilor

Calculul necesarului de forta de munca

x

xxxxx  x

x

Urmarirea si raportarea planului

xxxx

birotica

xxx

x

Elaborarea si actualizarea nomenclatoarelor

xxxxx  xx

Calculul consumurilor specifice de materii prime

xxx

xxxx

Calculul necesarului de S.D.V.-uri

xxxx

xx

Calculul consumurilor specifice de manopera

xxxx

x

Calculul incadrarii in normele de consum

xxxxx

xx

Birotica

xxx

x

Elaborarea programului de fabricatie

xxx

xxxx

Elaborarea documentatiei de lansare

x

xxxxx

x

Calculul necesarului de materii prime, materiale si S.D.V. pe comenzi si loturi de fabricatie

xxx

xxx

Urmarirea abaterilor de la programul de fabricatie

xx

xxx

Programarea operativa a productiei

x

xxxxx  xxx

x

Evidenta realizarilor

xxx

xx

Calculul stocului de productie neterminata

xxxxx

xx

Domeniul: PERSONAL-RETRIBUIRE

Cod Domeniu: D4

Tabelul nr. 6.2.5.

Cod

Denumire proiect

An I

SEMESTRE

I II

An II

SEMESTRE

I II

Elaborarea planului de forta de munca si retribuire

xxxx

xxx

Calculul necesaruluide personal pe categorii de personal

xxx

xxxx

Evidenta personal

xxxxx

x

Urmarirea indeplinirii normelor de munca

xxxx

xx

Intocmirea sttului de functiuni

xxxxx

xx

Calculul retributiei

x

xxxxx

x

Elaborare situatii statistice

xxxxx

xx

Birotica

xxx

x

Domeniul: FINANCIAR-CONTABIL

Cod Domeniu: D5

Tabelul nr.6.2.6.

Cod

Denumire proiect

An I

SEMESTRE

I II

An II

SEMESTRE

I II

Intocmirea bugetului de venituri si cheltuieli

xx

xxxx

Calculul normativelor de mijloace circulante

xxxxx

Urmarirea realizarii indicatorilor

xxxx

xx

Contabilitatea materialelor

xxxxx

x

Contabilitatea mijloacelor fixe

xxxx

xxx

Urmarirea incadrarii in normativele de mijloace circulante

xxxx

xx

Urmarirea decontarii cu furnizorii si beneficiarii

xxxx

x

Elaborarea planului costurilor de productie

xxx

x

Contabilitatea costurilor (antecalcul, postcalcul, abateri)

xxxxx

x

Calculul valorii productiei neterminate

xxxx

Domeniul: ADMINISTRATIE-CENTRALA

Cod Domeniu: D6

Tabelul nr. 6.2.7.

Cod

Denumire proiect

An I

SEMESTRE

I II

An II

SEMESTRE

I II

Elaborarea planului de intretinere proiect

xxxxx

x

Urmarirea si analiza serviciilor

xxxx

Tinnand cont de durate de realizare a sistemului si nominalizand diferitele categorii de costuri care apar in perioda realizarii sistemului se poate estima o esalonare a costurilor pe cei 2 ani de realizare, esoalonare sintetizata in tabelul care urmeaza :

ESALONARE COSTURI DE REALIZARE

Tabelul nr. 6.2.8.

CATEGORII DE COSTURI

AN 1

AN 2

TOTAL

Achizitii echipamente

Achizitii software

Elaborare proiecte

Personal:Total

-salarii

-scolarizare

Exploatare:Total

-echipamente

-consumabile

TOTAL

Din analiza caracteristicilor tehnice si a organigramei proiectului de sistem informatic al unitatii, aplicand normativele de estimare a efortului de realizare a fiecarei operatii din cadrul etapelor de executiue se obtine o imagine apropiata de realitate asupra volumului lucrarilor si a repartizarii acestora in cadrul calendarului proiectulu.

Din corelarea datelor prezentate in acest capitol putem sintetiza concluziile la care am ajuns, sub forma urmatorului tabel :

ESALONAREA PRINCIPALELOR ACTIUNI PENTRU INFORMATIZAREA INTREPRINDERII

Tabeul nr.6.2.9.

DENUMIRE ACTIUNE

AN I

AN II

Asigurarea bazei tehnice:

Cereri de oferta/caiet de sarcini

Proiectarea si amenajarea spatiilor

Achizitionare echipamente si Software de baza

xx

xxxx

xxxxxx

Asigurarea si implementarea aplicatiilor informatice

Proiecte pe domenii de activitate

xxxxxxx

xxxxxxx

Pregatirea personalului

xxxx

xxx

Urmarirea si actualizarea Proiectului director

xxxxxxx

xxxxxx

Politica de confidentialitate

Copyright © 2024 - Toate drepturile rezervate

Management

Resurse umane

GUVERNANȚA INTREPRINDERII ȘI DEZVOLTAREA DURABILA: REZULTATELE STUDIULUI EXPLORATOR
METODE DE EVALUARE INSCRISE IN ABORDAREA PRIN VENIT
Teste grila - Managementul proiectelor in administratia publica
MANAGEMENTUL INSTITUTIIOR PUBLICE
Analiza sistemului de management al clientelei in cadrul unei banci comerciale
Strategii economice si politici manageriale de productie ale intreprinderii
Caracteristicile postului de munca
MOTIVATIA IN MUNCA - FACTOR IMPORTANT IN OBTINEREA SUCCESULUI
Responsabilitatea managementului
LIDER SI LEADERSHIP

termeni
contact

adauga
